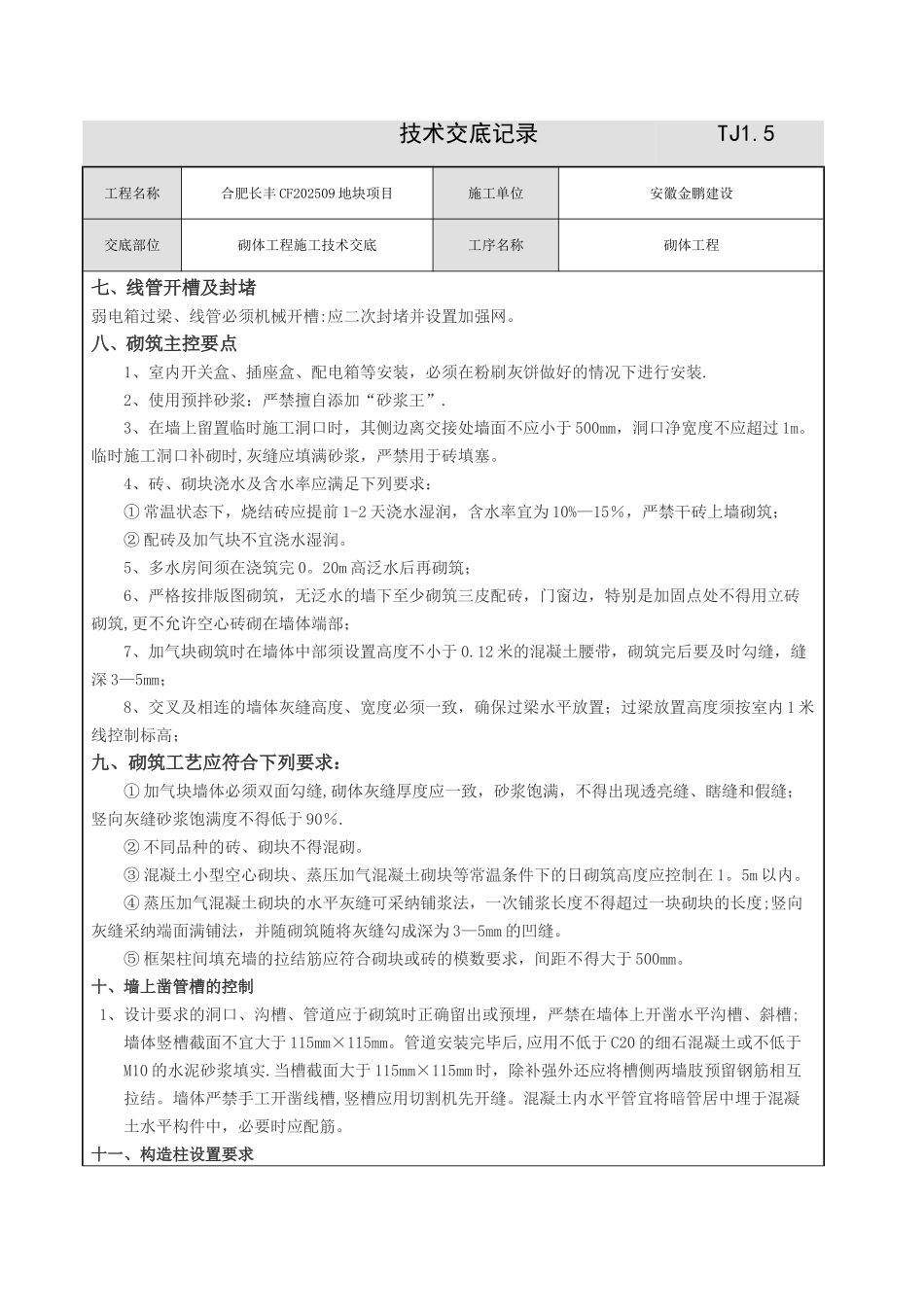

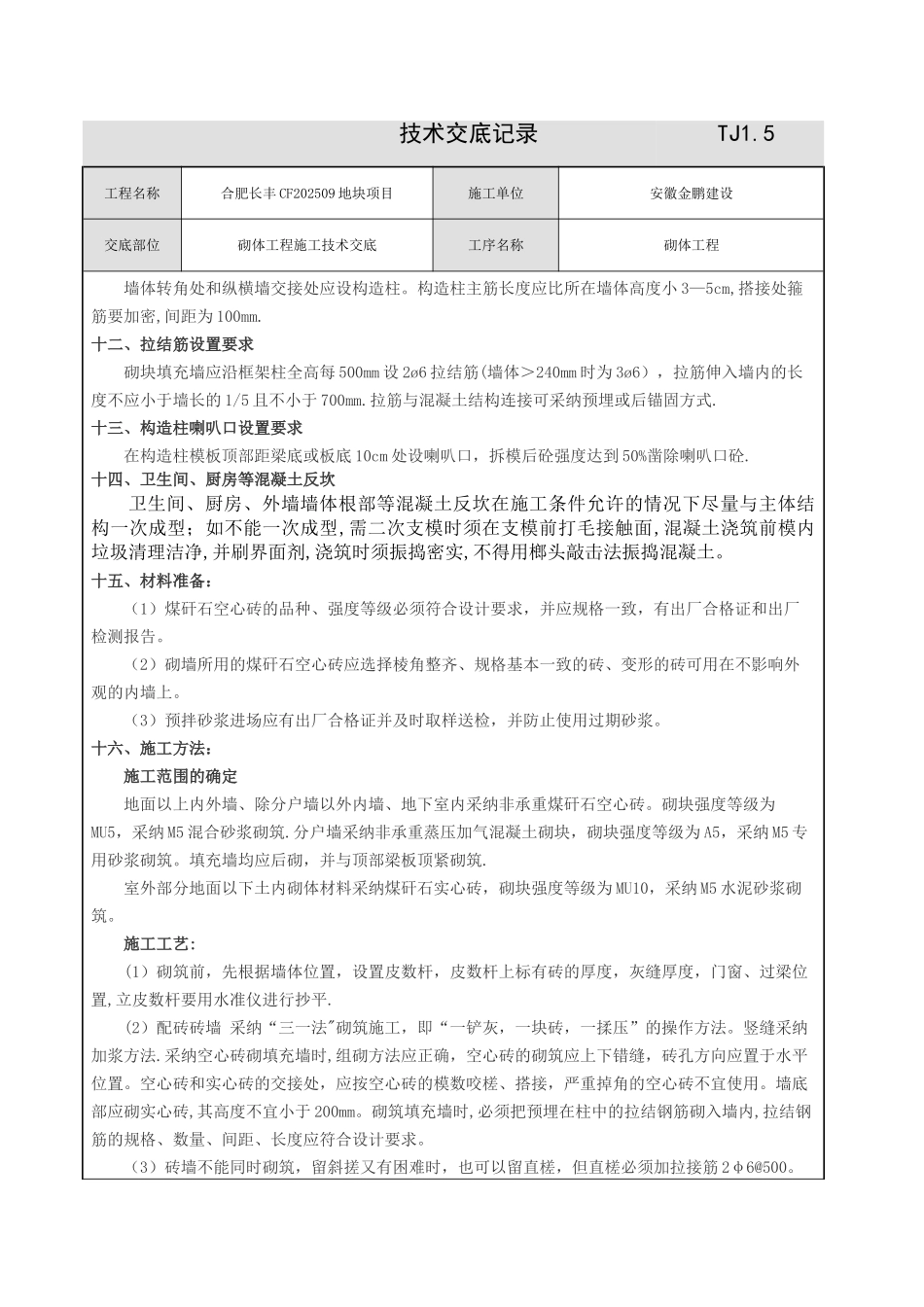

技术交底记录 TJ1.5工程名称合肥长丰 CF202509 地块项目施工单位安徽金鹏建设交底部位砌体工程施工技术交底工序名称砌体工程交底提要: 交底依据:施工图纸、12G614—1 砌体填充墙结构构造、13J104 蒸压加气混凝土砌块、板材构造、安徽省住宅工程质量通病防治技术规程 DB341659—2025、金鹏集团质量标准化图集、砌体工程施工方案。本次交底主要针对砌体工程施工,通过交底,实现对工程施工中进度、安全、成本、质量等各项目标的顺利实现。交底内容:一、合格标准:相关部位合格标准墙面垂直度4mm门窗洞口尺寸偏差±10mm开间尺寸8mm表面平整度4mm二、砌体工程主控标准:1、砖、砌块规格、材质、强度、含水率及砂浆强度必须满足设计要求。垂直度、平整度、水平灰缝、砂浆饱满度、门窗洞口尺寸等必须满足施工法律规范要求。2、蒸压砌块搭接长度不宜小于砌块长度的 1/3,不应小于 150mm.GZ 马牙槎退进为 60mm。3、4、窗台钢筋混凝土压顶必须深化两侧墙体内(外窗台压顶坡度不小于 15mm 泛水,坡向由内向外),其长度不得小于 600mm,严禁在窗间墙上先留槎后浇筑。三、墙体顶部砌筑要求:后塞口填充墙砌至结构梁下时,应留置后塞口,宜留有 30-80mm 的空隙,应在填充墙砌筑 14 天后进行塞缝,用干硬微膨胀细石混凝土从上至下逐层塞实。四、门窗边预制块留置:门两侧:自下而上 200mm、500mm、300mm、800mm 留置。窗两侧:上下 200mm 各留置一块,中间间距不大于 400mm.五、强弱电箱预制过梁:强弱电箱尺寸超过 30cm;或在砌筑墙体内需要预留大于 30cm 洞口必须设置混凝土过梁。六、构造柱防漏浆处理:构造柱留置及模板加固并贴双面胶带,构造柱上口模板设喇叭口,便于砼入模及上口封堵密实. 技术交底记录 TJ1.5工程名称合肥长丰 CF202509 地块项目施工单位安徽金鹏建设交底部位砌体工程施工技术交底工序名称砌体工程七、线管开槽及封堵弱电箱过梁、线管必须机械开槽:应二次封堵并设置加强网。八、砌筑主控要点1、室内开关盒、插座盒、配电箱等安装,必须在粉刷灰饼做好的情况下进行安装.2、使用预拌砂浆:严禁擅自添加“砂浆王”.3、在墙上留置临时施工洞口时,其侧边离交接处墙面不应小于 500mm,洞口净宽度不应超过 1m。临时施工洞口补砌时,灰缝应填满砂浆,严禁用于砖填塞。4、砖、砌块浇水及含水率应满足下列要求:① 常温状态下,烧结砖应提前 1-2 天浇水湿润,含水率宜为 10%—15%,严禁干砖上墙砌筑;② 配砖及...
