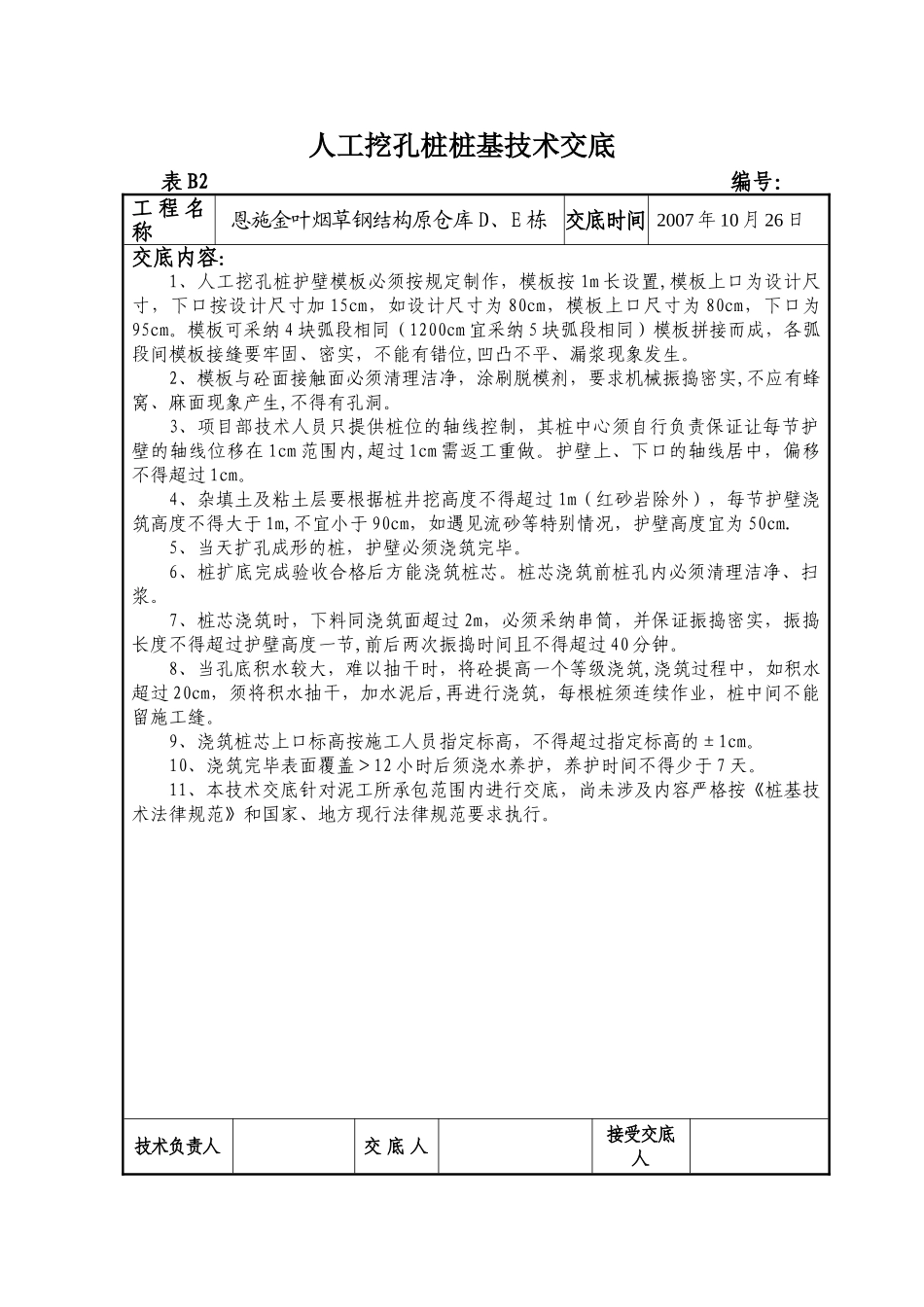

人工挖孔桩桩基技术交底 表 B2 编号:工 程 名称恩施金叶烟草钢结构原仓库 D、E 栋 交底时间 2007 年 10 月 26 日交底内容:1、人工挖孔桩护壁模板必须按规定制作,模板按 1m 长设置,模板上口为设计尺寸,下口按设计尺寸加 15cm,如设计尺寸为 80cm,模板上口尺寸为 80cm,下口为95cm。模板可采纳 4 块弧段相同(1200cm 宜采纳 5 块弧段相同)模板拼接而成,各弧段间模板接缝要牢固、密实,不能有错位,凹凸不平、漏浆现象发生。2、模板与砼面接触面必须清理洁净,涂刷脱模剂,要求机械振捣密实,不应有蜂窝、麻面现象产生,不得有孔洞。3、项目部技术人员只提供桩位的轴线控制,其桩中心须自行负责保证让每节护壁的轴线位移在 1cm 范围内,超过 1cm 需返工重做。护壁上、下口的轴线居中,偏移不得超过 1cm。4、杂填土及粘土层要根据桩井挖高度不得超过 1m(红砂岩除外),每节护壁浇筑高度不得大于 1m,不宜小于 90cm,如遇见流砂等特别情况,护壁高度宜为 50cm.5、当天扩孔成形的桩,护壁必须浇筑完毕。6、桩扩底完成验收合格后方能浇筑桩芯。桩芯浇筑前桩孔内必须清理洁净、扫浆。7、桩芯浇筑时,下料同浇筑面超过 2m,必须采纳串筒,并保证振捣密实,振捣长度不得超过护壁高度一节,前后两次振捣时间且不得超过 40 分钟。8、当孔底积水较大,难以抽干时,将砼提高一个等级浇筑,浇筑过程中,如积水超过 20cm,须将积水抽干,加水泥后,再进行浇筑,每根桩须连续作业,桩中间不能留施工缝。9、浇筑桩芯上口标高按施工人员指定标高,不得超过指定标高的±1cm。10、浇筑完毕表面覆盖>12 小时后须浇水养护,养护时间不得少于 7 天。11、本技术交底针对泥工所承包范围内进行交底,尚未涉及内容严格按《桩基技术法律规范》和国家、地方现行法律规范要求执行。技术负责人交 底 人接受交底人
