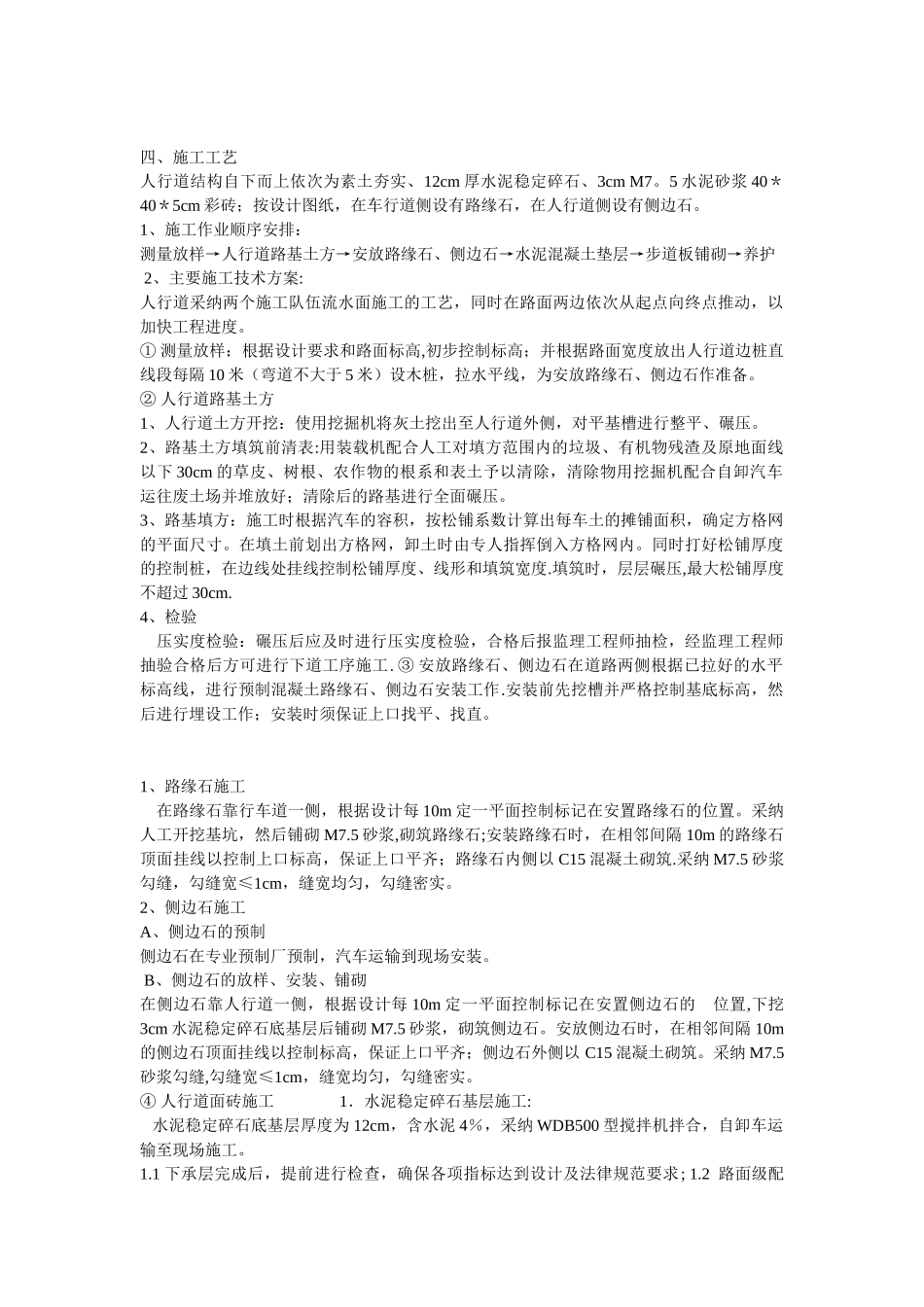

四、施工工艺 人行道结构自下而上依次为素土夯实、12cm 厚水泥稳定碎石、3cm M7。5 水泥砂浆 40*40*5cm 彩砖;按设计图纸,在车行道侧设有路缘石,在人行道侧设有侧边石。 1、施工作业顺序安排: 测量放样→人行道路基土方→安放路缘石、侧边石→水泥混凝土垫层→步道板铺砌→养护 2、主要施工技术方案: 人行道采纳两个施工队伍流水面施工的工艺,同时在路面两边依次从起点向终点推动,以加快工程进度。 ① 测量放样:根据设计要求和路面标高,初步控制标高;并根据路面宽度放出人行道边桩直线段每隔 10 米(弯道不大于 5 米)设木桩,拉水平线,为安放路缘石、侧边石作准备。 ② 人行道路基土方 1、人行道土方开挖:使用挖掘机将灰土挖出至人行道外侧,对平基槽进行整平、碾压。 2、路基土方填筑前清表:用装载机配合人工对填方范围内的垃圾、有机物残渣及原地面线以下 30cm 的草皮、树根、农作物的根系和表土予以清除,清除物用挖掘机配合自卸汽车运往废土场并堆放好;清除后的路基进行全面碾压。 3、路基填方:施工时根据汽车的容积,按松铺系数计算出每车土的摊铺面积,确定方格网的平面尺寸。在填土前划出方格网,卸土时由专人指挥倒入方格网内。同时打好松铺厚度的控制桩,在边线处挂线控制松铺厚度、线形和填筑宽度.填筑时,层层碾压,最大松铺厚度不超过 30cm. 4、检验 压实度检验:碾压后应及时进行压实度检验,合格后报监理工程师抽检,经监理工程师抽验合格后方可进行下道工序施工. ③ 安放路缘石、侧边石在道路两侧根据已拉好的水平标高线,进行预制混凝土路缘石、侧边石安装工作.安装前先挖槽并严格控制基底标高,然后进行埋设工作;安装时须保证上口找平、找直。1、路缘石施工 在路缘石靠行车道一侧,根据设计每 10m 定一平面控制标记在安置路缘石的位置。采纳人工开挖基坑,然后铺砌 M7.5 砂浆,砌筑路缘石;安装路缘石时,在相邻间隔 10m 的路缘石顶面挂线以控制上口标高,保证上口平齐;路缘石内侧以 C15 混凝土砌筑.采纳 M7.5 砂浆勾缝,勾缝宽≤1cm,缝宽均匀,勾缝密实。 2、侧边石施工 A、侧边石的预制 侧边石在专业预制厂预制,汽车运输到现场安装。 B、侧边石的放样、安装、铺砌 在侧边石靠人行道一侧,根据设计每 10m 定一平面控制标记在安置侧边石的 位置,下挖3cm 水泥稳定碎石底基层后铺砌 M7.5 砂浆,砌筑侧边石。安放侧边石时,在相邻间隔 10m的侧边石顶面挂线以控制...
