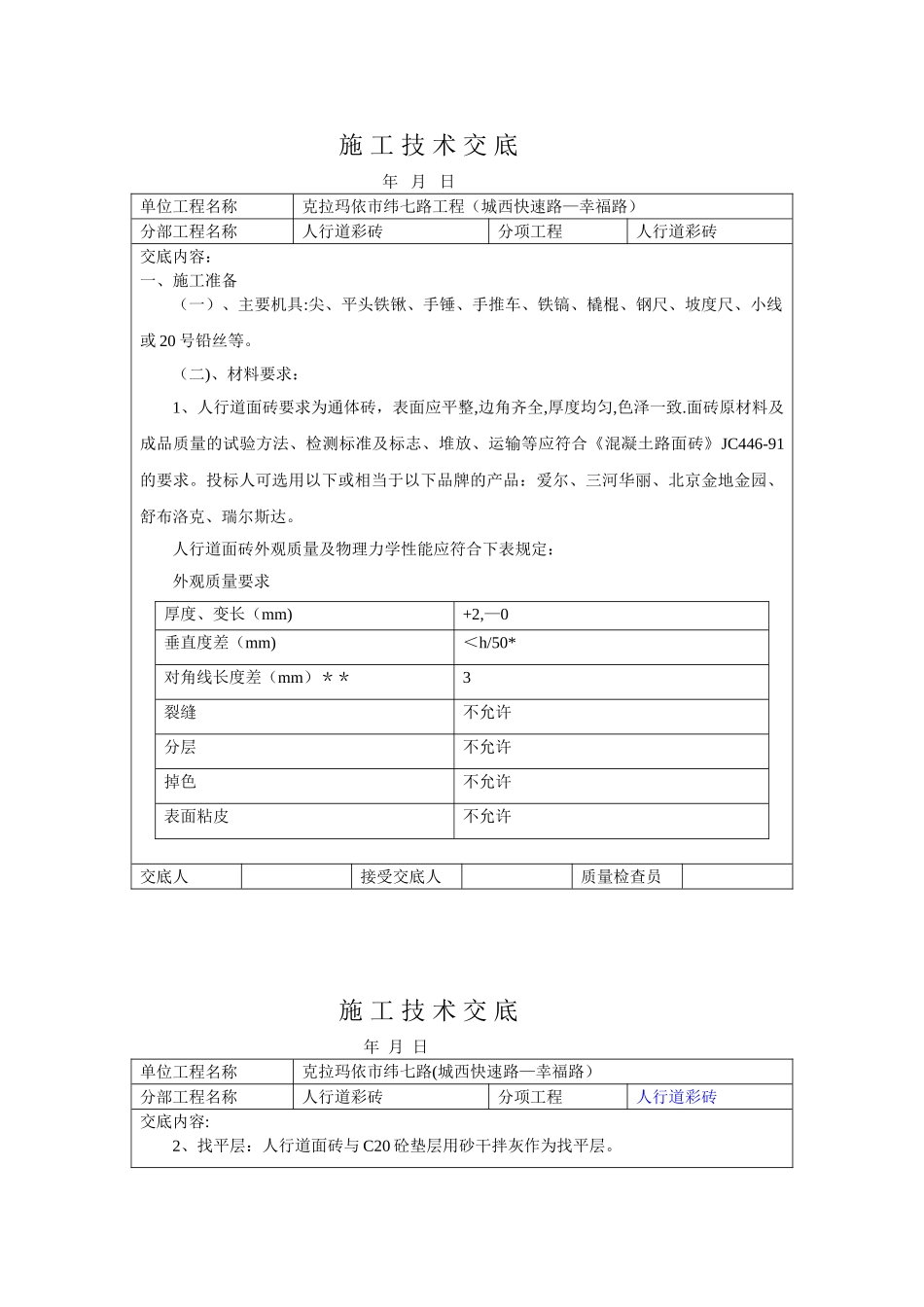

施 工 技 术 交 底年 月 日单位工程名称克拉玛依市纬七路工程(城西快速路—幸福路)分部工程名称人行道彩砖分项工程人行道彩砖交底内容:一、施工准备(一)、主要机具:尖、平头铁锹、手锤、手推车、铁镐、橇棍、钢尺、坡度尺、小线或 20 号铅丝等
(二)、材料要求:1、人行道面砖要求为通体砖,表面应平整,边角齐全,厚度均匀,色泽一致
面砖原材料及成品质量的试验方法、检测标准及标志、堆放、运输等应符合《混凝土路面砖》JC446-91的要求
投标人可选用以下或相当于以下品牌的产品:爱尔、三河华丽、北京金地金园、舒布洛克、瑞尔斯达
人行道面砖外观质量及物理力学性能应符合下表规定:外观质量要求厚度、变长(mm)+2,—0垂直度差(mm)<h/50*对角线长度差(mm)**3裂缝不允许分层不允许掉色不允许表面粘皮不允许交底人接受交底人质量检查员施 工 技 术 交 底年 月 日单位工程名称克拉玛依市纬七路(城西快速路—幸福路)分部工程名称人行道彩砖分项工程人行道彩砖交底内容:2、找平层:人行道面砖与 C20 砼垫层用砂干拌灰作为找平层

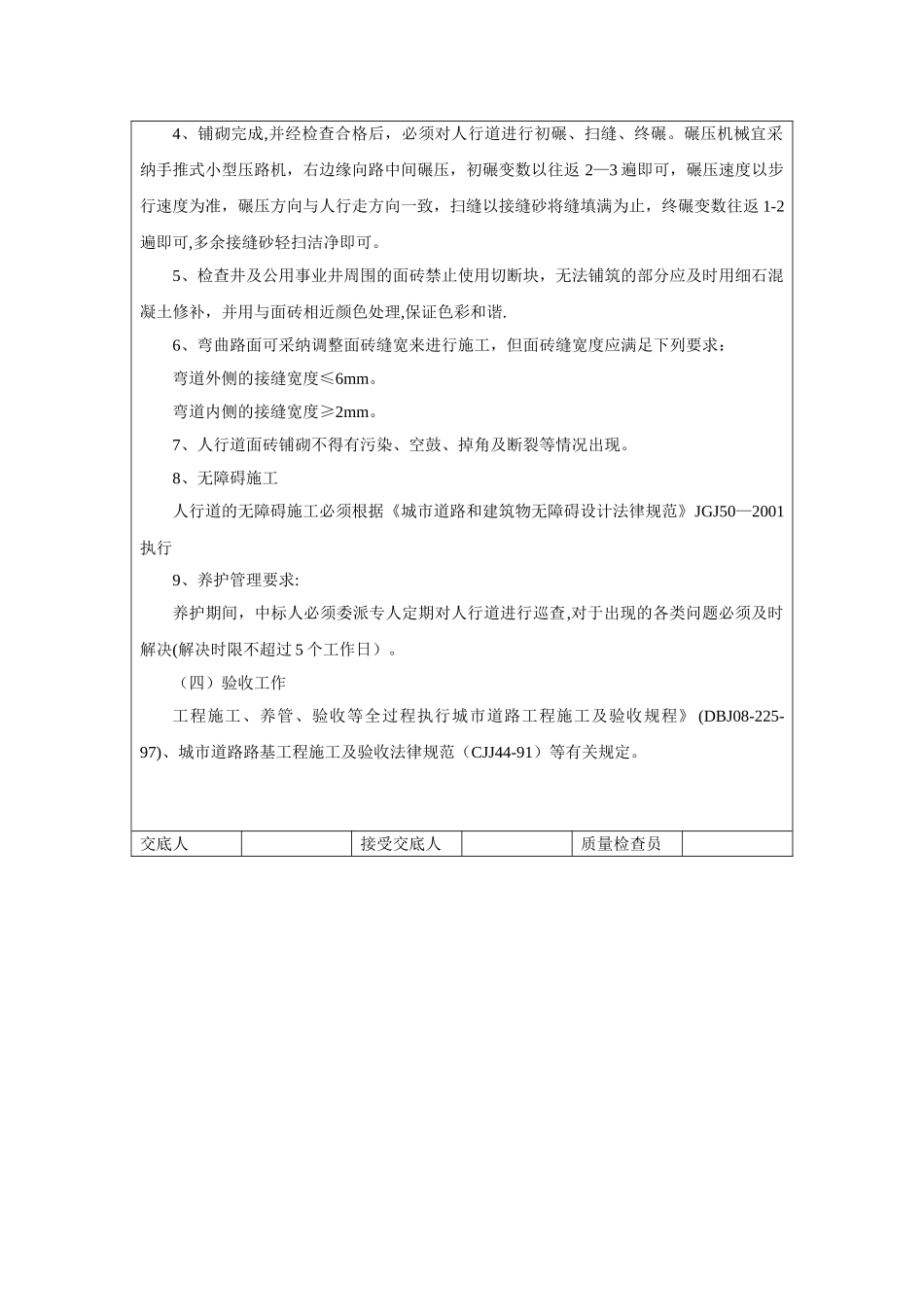

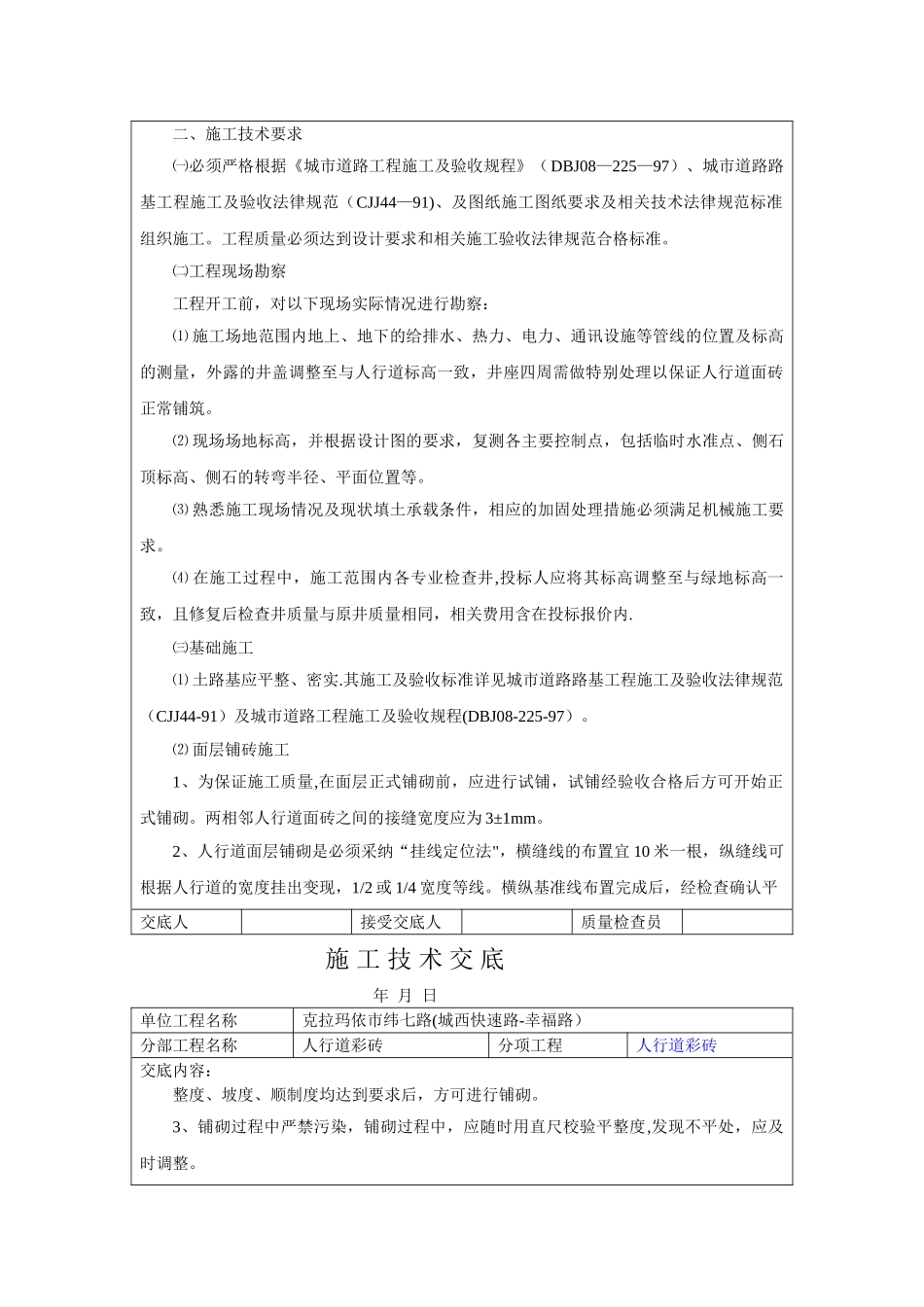

二、施工技术要求㈠必须严格根据《城市道路工程施工及验收规程》(DBJ08—225—97)、城市道路路基工程施工及验收法律规范(CJJ44—91)、及图纸施工图纸要求及相关技术法律规范标准组织施工
工程质量必须达到设计要求和相关施工验收法律规范合格标准
㈡工程现场勘察工程开工前,对以下现场实际情况进行勘察:⑴ 施工场地范围内地上、地下的给排水、热力、电力、通讯设施等管线的位置及标高的测量,外露的井盖调整至与人行道标高一致,井座四周需做特别处理以保证人行道面砖正常铺筑
⑵ 现场场地标高,并根据设计图的要求,复测各主要控制点,包括临时水准点、侧石顶标高、侧石的转弯半径、平面位置等
⑶ 熟悉施工现场情况及现状填土承载条件,相应的加固处理措施必须满足机械施工要求
