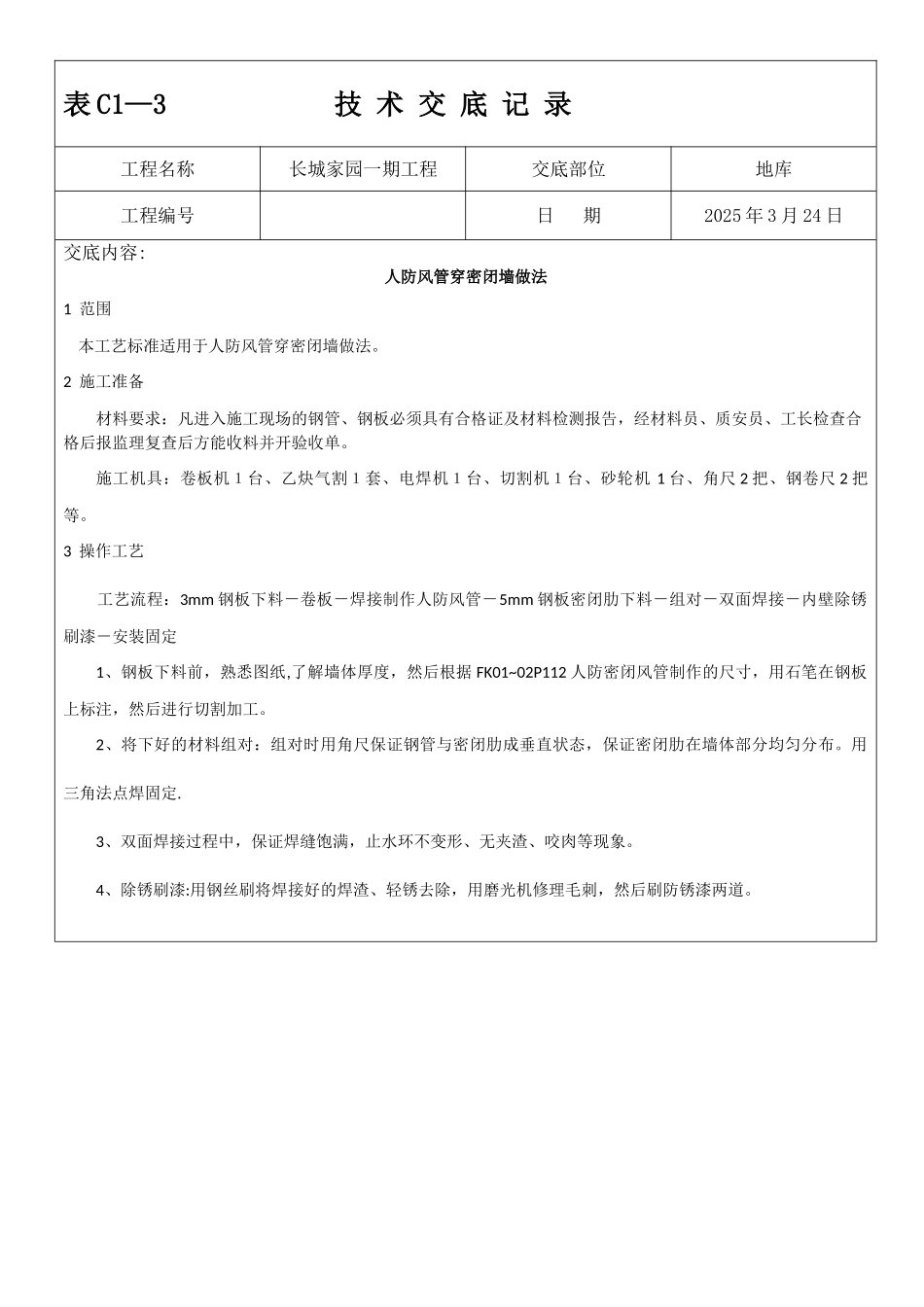

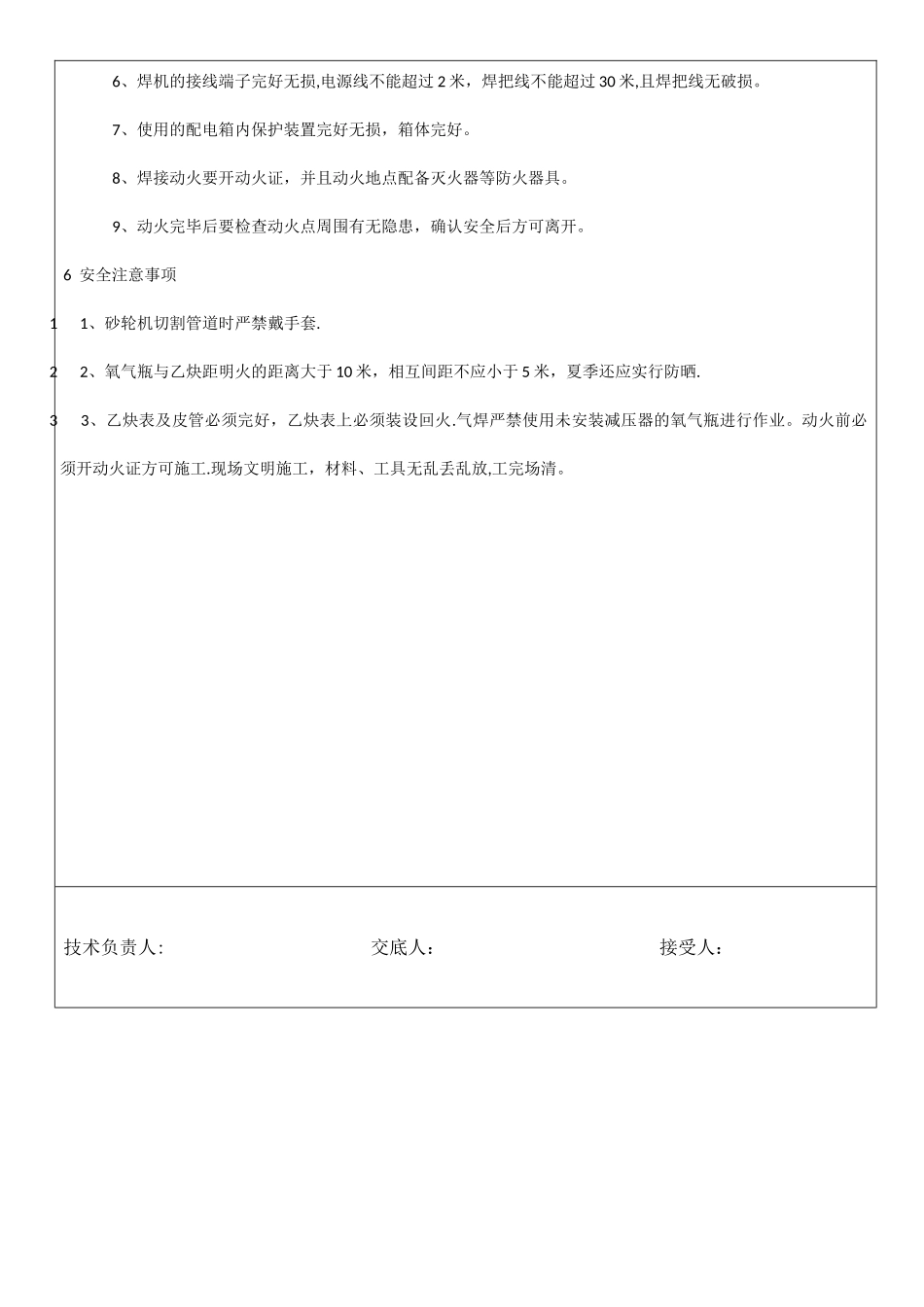

表 C1—3 技 术 交 底 记 录工程名称长城家园一期工程交底部位地库工程编号 日 期2025 年 3 月 24 日交底内容:人防风管穿密闭墙做法1 范围 本工艺标准适用于人防风管穿密闭墙做法。2 施工准备材料要求:凡进入施工现场的钢管、钢板必须具有合格证及材料检测报告,经材料员、质安员、工长检查合格后报监理复查后方能收料并开验收单。施工机具:卷板机1台、乙炔气割1套、电焊机1台、切割机1台、砂轮机 1 台、角尺 2 把、钢卷尺 2 把等。3 操作工艺工艺流程:3mm 钢板下料-卷板-焊接制作人防风管-5mm 钢板密闭肋下料-组对-双面焊接-内壁除锈刷漆-安装固定1、钢板下料前,熟悉图纸,了解墙体厚度,然后根据 FK01~02P112 人防密闭风管制作的尺寸,用石笔在钢板上标注,然后进行切割加工。2、将下好的材料组对:组对时用角尺保证钢管与密闭肋成垂直状态,保证密闭肋在墙体部分均匀分布。用三角法点焊固定.3、双面焊接过程中,保证焊缝饱满,止水环不变形、无夹渣、咬肉等现象。4、除锈刷漆:用钢丝刷将焊接好的焊渣、轻锈去除,用磨光机修理毛刺,然后刷防锈漆两道。5、安装:认清图纸、了解部位,将要安装人防密闭风管部位的结构钢筋用铁锤轻轻敲打 ,保证风管能进入墙体即可,(必要断结构钢筋时需事前与土建协商加固后再实施。)用钢筋将风管绑扎成“#"字形用扎丝,保证风管不位移.6、附图:07FK01~02 风管穿密闭墙做法详图(第 112 页),07FK01~02 超压测压装置安装图(第 120页),07FK01~02 气密测量管详图及布置示意图(第 124 页)。4 预防措施1、下料时,钢板的尺寸、厚度严谨参照 FK01~02 人防密闭风管制作用料表执行,密闭肋与风管外壁间距一致、焊缝保持均匀.2、点焊时,风管与钢板(密闭肋)必须保持垂直状态。3、焊接过程中以免出现漏焊、夹渣、咬口等现象。4、风管两端封闭严实,以免混凝土进入。5 成品、半成品保护1、材料进入施工场地应放置干燥、遮雨的专用场所,防止生锈。将材料的品种、规格码放整齐,并做好标识。2、加工好的人防密闭风管成品分规格码放整齐。3、剪力墙墙体上移位时尽量不要翻越钢筋,搭设的跳板施工平台两端要用铁丝绑扎牢固, 不能有探头板。4、高处使用的工具、材料要放稳、放好,以免坠落伤人。施工现场禁止吸烟。焊工要持证上岗,上岗证或复印件随身携带,以备检查.技术负责人: 交底人: 接受人:表 C1-3 技 术 交 底 记 录工程名称长城家园一期工程...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人防密闭套管技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
