人防门临空墙、门框墙遗留 PVC 管整改施工方案一、编制依据1、《混凝土结构工程施工质量验收法律规范》GB50204—2025(2025 版);2、《建筑工程冬期施工规程》(JGJ/T104—2025);3、《地下防水工程质量验收法律规范》(GB50208-2025);4、《人民防空工程施工及验收法律规范》(GB50134-2025)5、《人民防空工程质量检验评定标准》(RFJ01-2025)
二、编制目的在施工车站人防门临空墙、门框墙时,为提高模板工具周转率,在墙体施工时, 在施工、验收中没有引起足够重视,把临空墙、门框墙局部以地面剪力墙体的方法施工,使用带塑料套管的拉结螺栓,直接影响到了人防地下室的密闭和防水性能
为补救结构混凝土密封性能,特编制墙体穿墙管整改专项施工方案
三、施工方案采纳冲击钻将 PVC 套管打碎,用风枪将套管碎渣、混凝土细颗粒及灰尘吹净,再用水冲洗,面干后将 ф18mm 的满沾植筋胶水的钢筋放入洞中,不留缝隙,然后两端用聚合物砂浆抹平
洒水养护 7 天
当室外日平均气温连续 5d 稳定低于 5℃即进入冬季施工,根据《建筑工程冬期施工法律规范》JGJ104-2025 规定施工

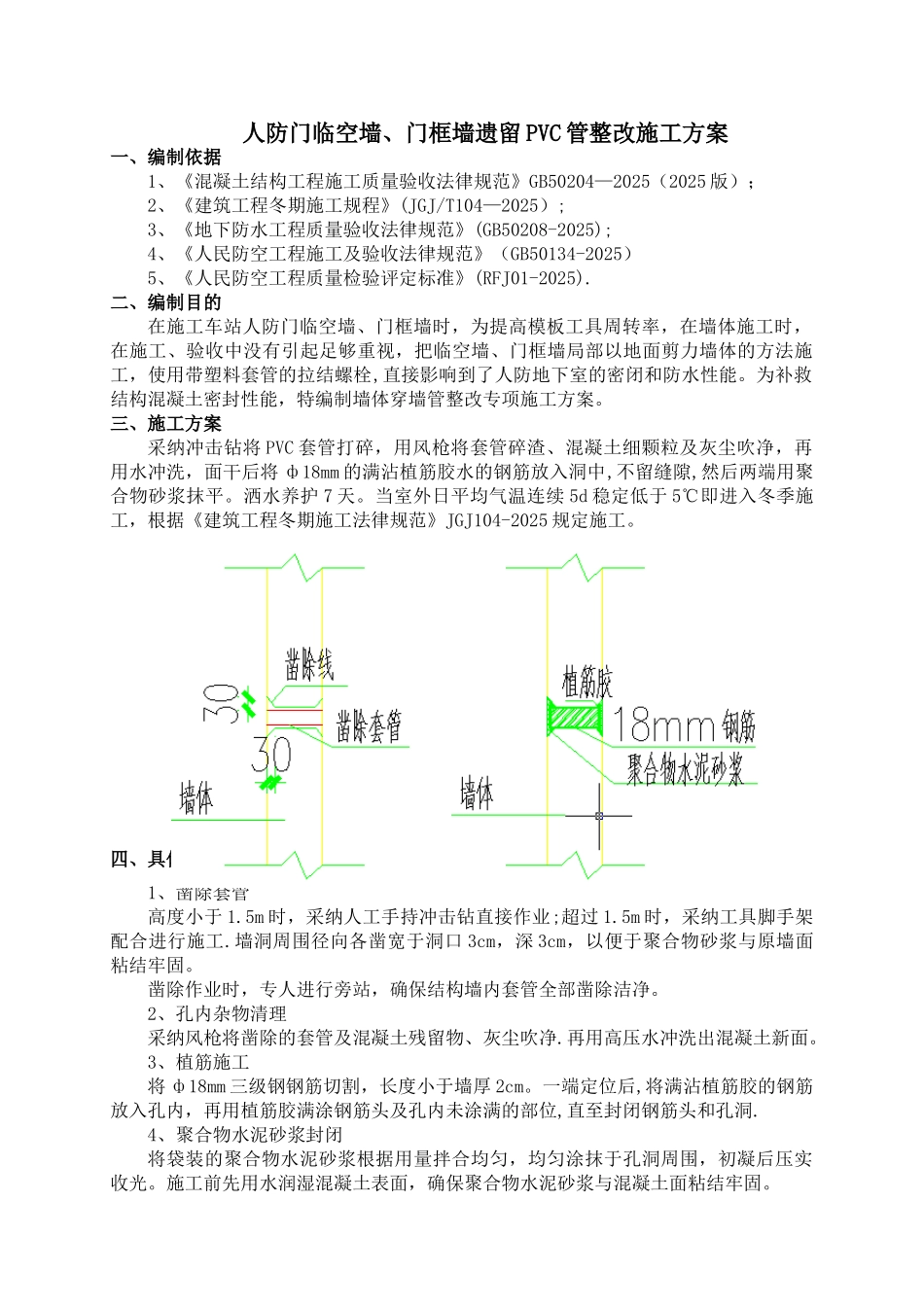

穿墙套管整改施工工艺示意图四、具体施工工艺1、凿除套管高度小于 1
5m 时,采纳人工手持冲击钻直接作业;超过 1
5m 时,采纳工具脚手架配合进行施工
墙洞周围径向各凿宽于洞口 3cm,深 3cm,以便于聚合物砂浆与原墙面粘结牢固
凿除作业时,专人进行旁站,确保结构墙内套管全部凿除洁净
2、孔内杂物清理采纳风枪将凿除的套管及混凝土残留物、灰尘吹净
再用高压水冲洗出混凝土新面
3、植筋施工将 ф18mm 三级钢钢筋切割,长度小于墙厚 2cm
一端定位后,将满沾植筋胶的钢筋放入孔内,再用植筋胶满涂钢筋头及孔内未涂满的部位,直至封闭钢筋头和孔洞
4、聚合物水泥砂浆封闭将袋装的聚合物水
