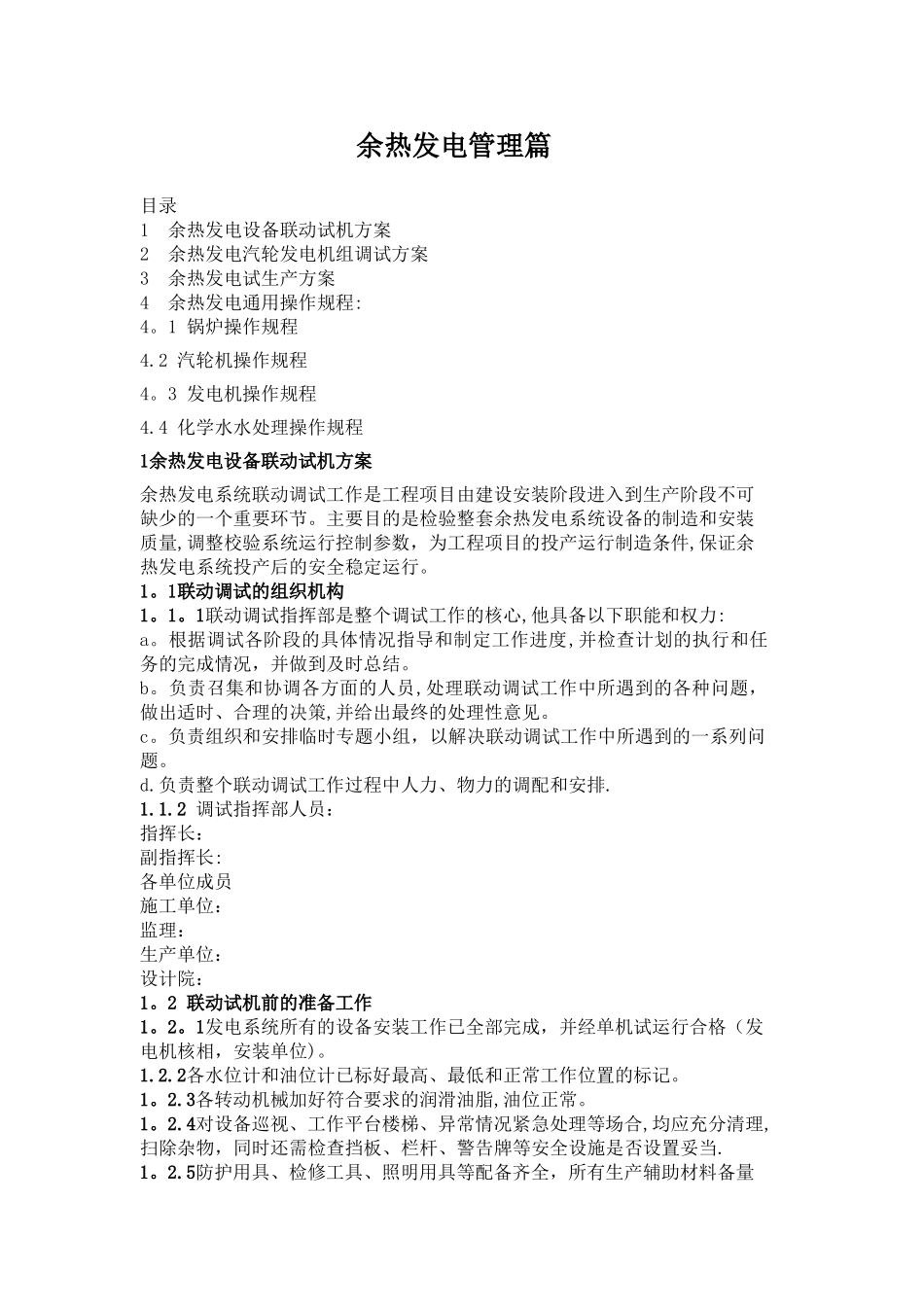

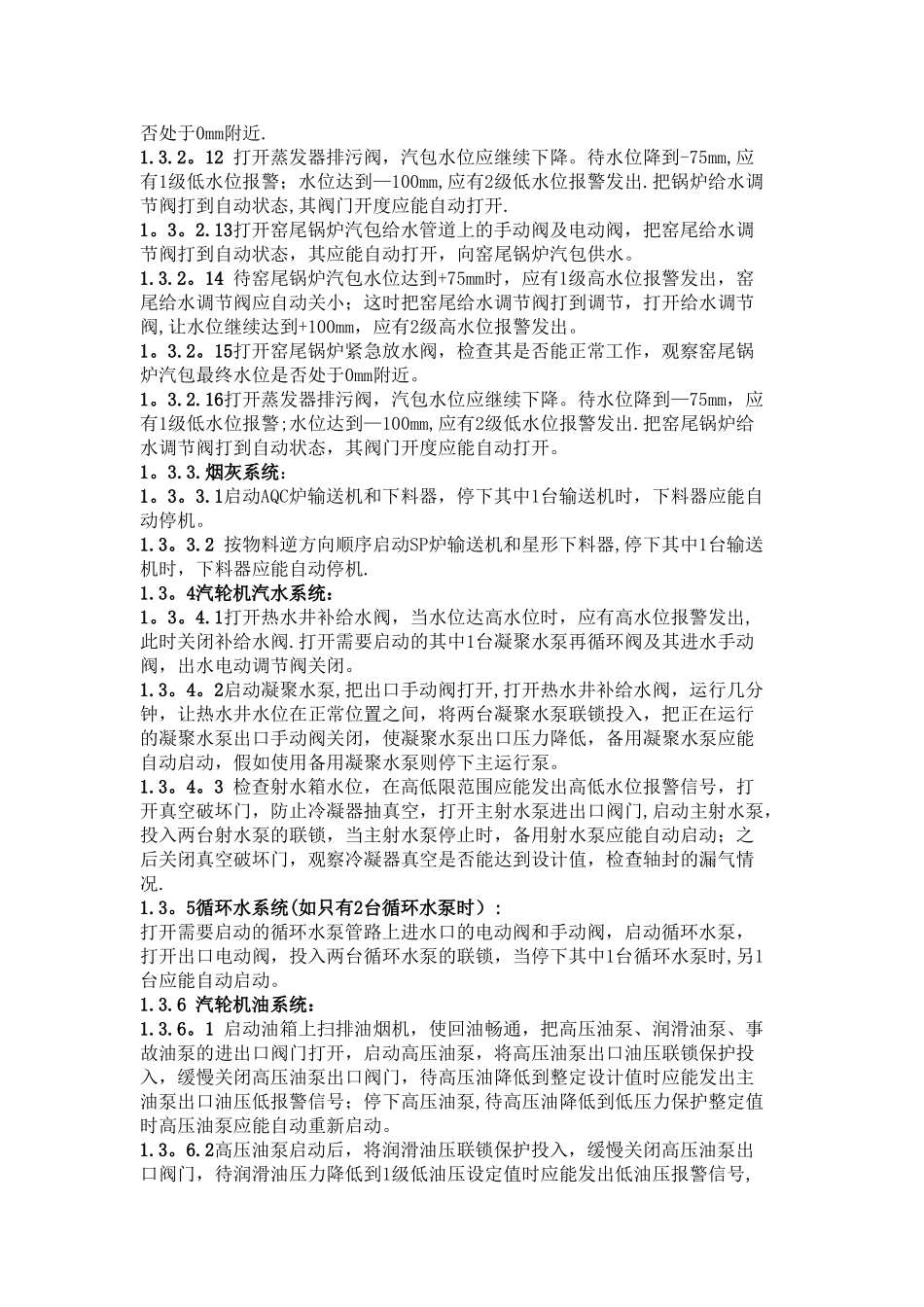

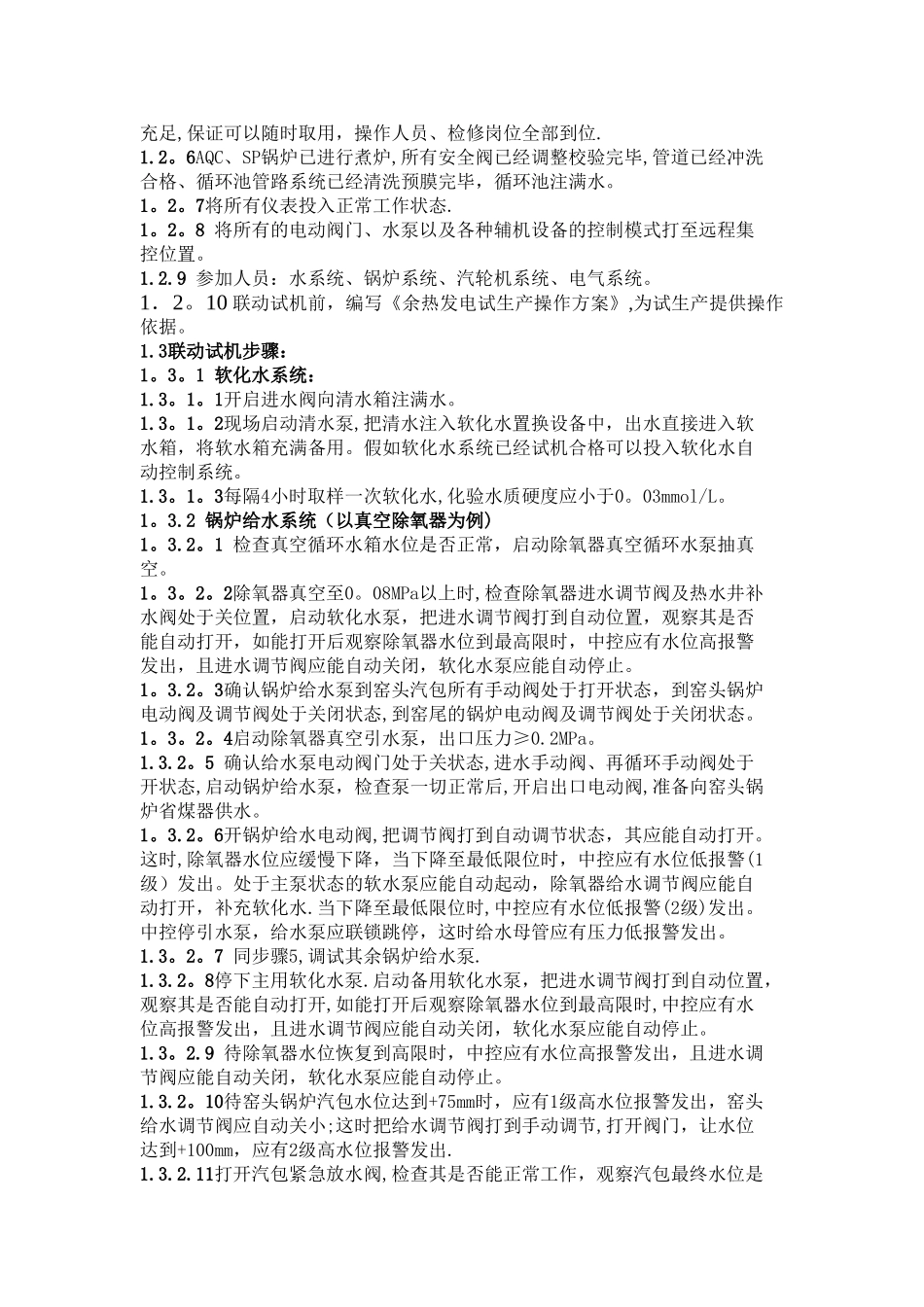

余热发电管理篇目录1 余热发电设备联动试机方案2 余热发电汽轮发电机组调试方案3 余热发电试生产方案4 余热发电通用操作规程:4
1 锅炉操作规程4
2 汽轮机操作规程4
3 发电机操作规程4
4 化学水水处理操作规程1余热发电设备联动试机方案余热发电系统联动调试工作是工程项目由建设安装阶段进入到生产阶段不可缺少的一个重要环节
主要目的是检验整套余热发电系统设备的制造和安装质量,调整校验系统运行控制参数,为工程项目的投产运行制造条件,保证余热发电系统投产后的安全稳定运行
1联动调试的组织机构1
1联动调试指挥部是整个调试工作的核心,他具备以下职能和权力:a
根据调试各阶段的具体情况指导和制定工作进度,并检查计划的执行和任务的完成情况,并做到及时总结
负责召集和协调各方面的人员,处理联动调试工作中所遇到的各种问题,做出适时、合理的决策,并给出最终的处理性意见
负责组织和安排临时专题小组,以解决联动调试工作中所遇到的一系列问题
负责整个联动调试工作过程中人力、物力的调配和安排
2 调试指挥部人员:指挥长:副指挥长:各单位成员施工单位:监理:生产单位:设计院:1
2 联动试机前的准备工作1
1发电系统所有的设备安装工作已全部完成,并经单机试运行合格(发电机核相,安装单位)
2各水位计和油位计已标好最高、最低和正常工作位置的标记
3各转动机械加好符合要求的润滑油脂,油位正常
4对设备巡视、工作平台楼梯、异常情况紧急处理等场合,均应充分清理,扫除杂物,同时还需检查挡板、栏杆、警告牌等安全设施是否设置妥当
5防护用具、检修工具、照明用具等配备齐全,所有生产辅助材料备量充足,保证可以随时取用,操作人员、检修岗位全部到位
6AQC、SP锅炉已进行煮炉,所有安全阀已经调整校验完毕,管道已经冲洗合格、循环池管路系统已经清洗
