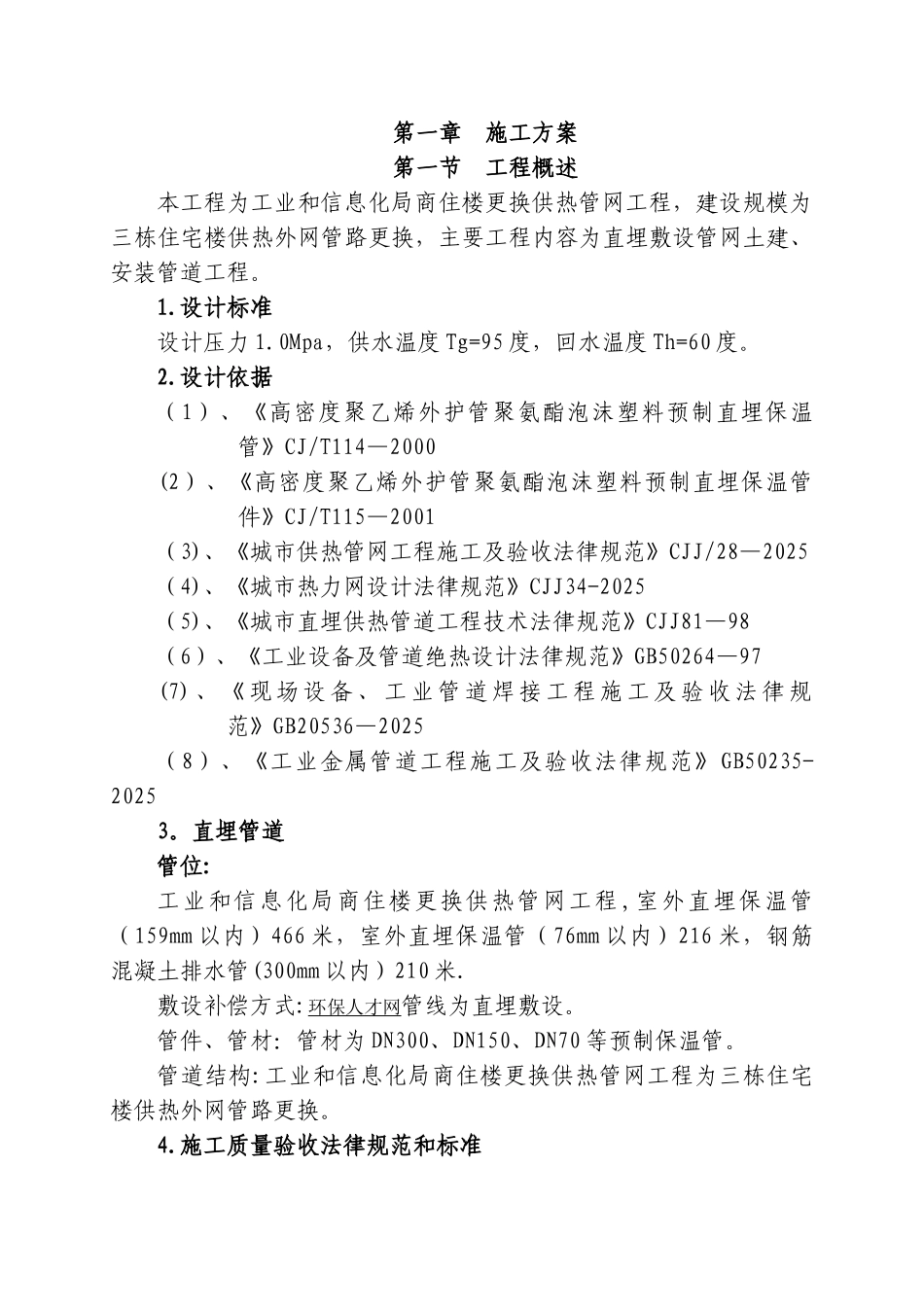

工业和信息化局商住楼更换供热管网工程施工组织设计第一章 施工方案第一节 工程概述第二节 施工组织及管理第三节 施工部署第四节 交通组织及管线保护措施第五节 雨季施工措施第二章 施工总平面图第三章 劳动力计划安排第四章 材料供应安排合理第五章 关键部位施工方法第六章 工期计划及保证措施第七章 工程质量、进度、安全生产主要保证措施第八章 机械设备配置第九章 提高工程质量、保证工期、降低造价的合理化建议第十章在施工中采纳新技术、新材料、新工艺、新设备第十一章 施工现场实行环保、消防、降噪声、文明等施工技术措施附表:(1)拟投入的主要施工机械设备情况 (2)劳动力计划表 (3)计划开、竣工日期和施工进度计划表 (4)施工总平面图 (5)临时用地表第一章 施工方案第一节 工程概述本工程为工业和信息化局商住楼更换供热管网工程,建设规模为三栋住宅楼供热外网管路更换,主要工程内容为直埋敷设管网土建、安装管道工程

设计标准设计压力 1
0Mpa,供水温度 Tg=95 度,回水温度 Th=60 度
设计依据(1)、《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管》CJ/T114—2000(2)、《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管件》CJ/T115—2001(3)、《城市供热管网工程施工及验收法律规范》CJJ/28—2025(4)、《城市热力网设计法律规范》CJJ34-2025(5)、《城市直埋供热管道工程技术法律规范》CJJ81—98(6)、《工业设备及管道绝热设计法律规范》GB50264—97(7) 、 《 现 场 设 备 、 工 业 管 道 焊 接 工 程 施 工 及 验 收 法 律 规范》GB20536—2025(8)、《工业金属管道工程施工及验收法律规范》GB50235-20253
直埋管道管位:工业和信息化局商住楼更换供热管网工程 ,室外直埋保温管(159mm
