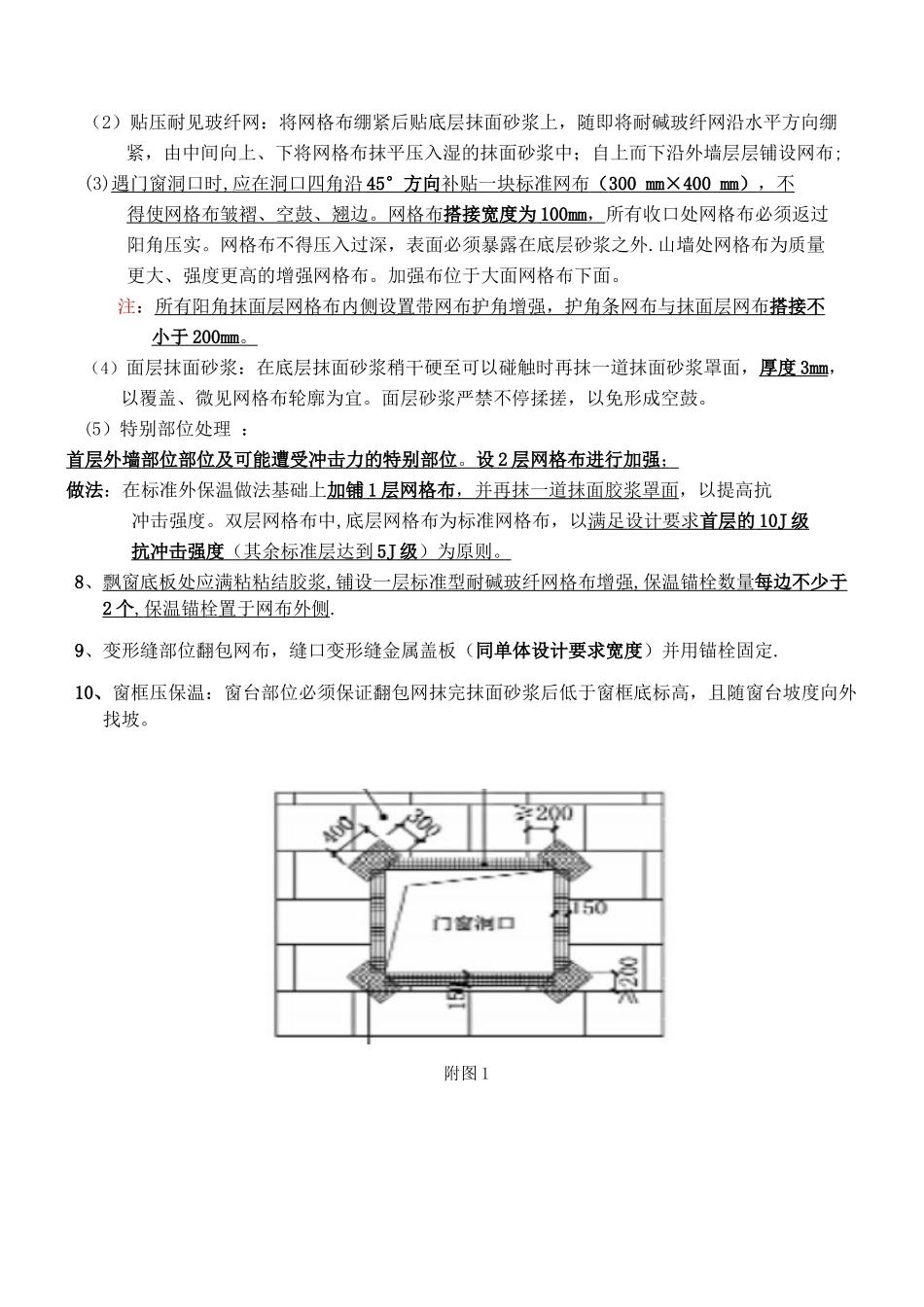

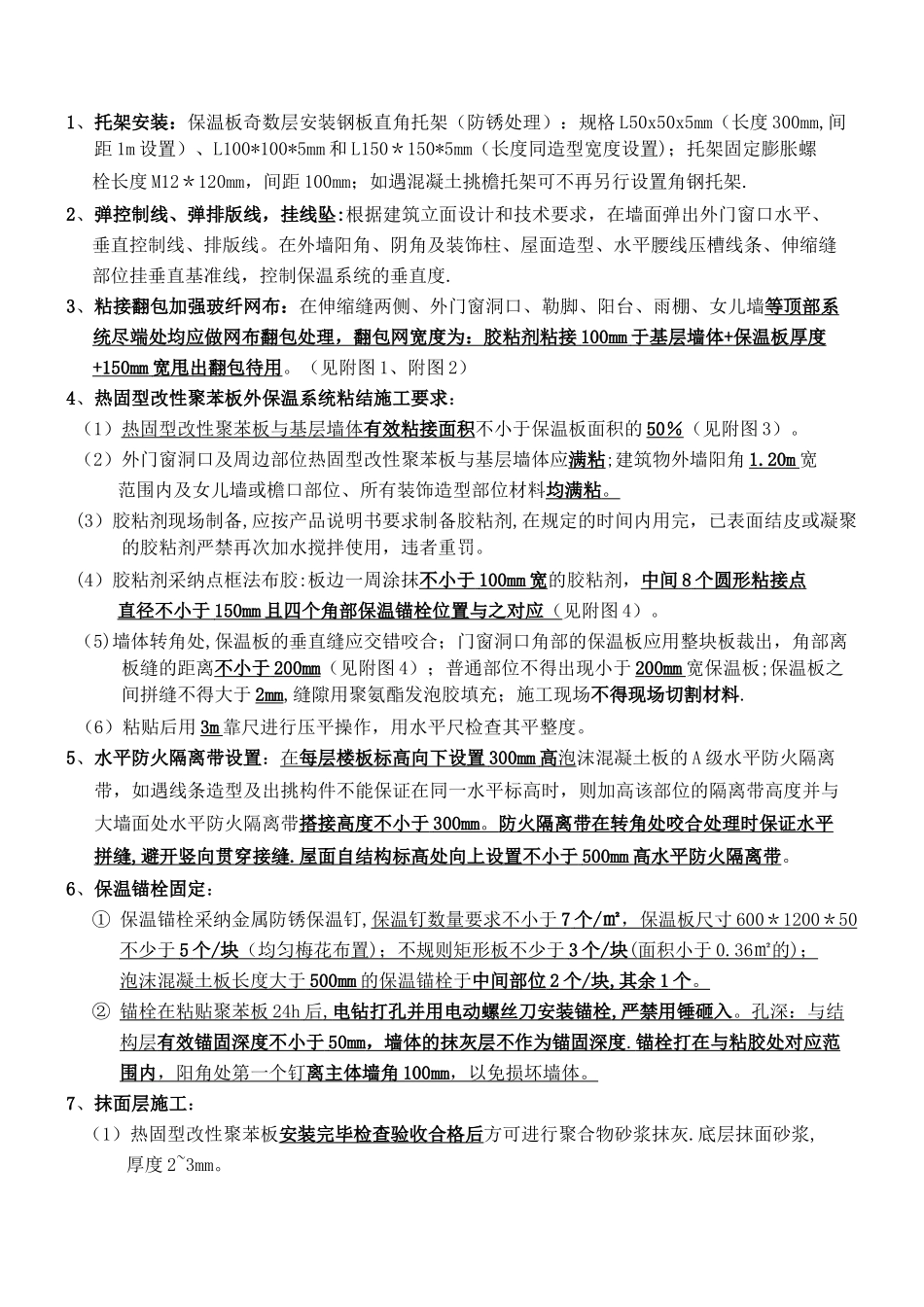

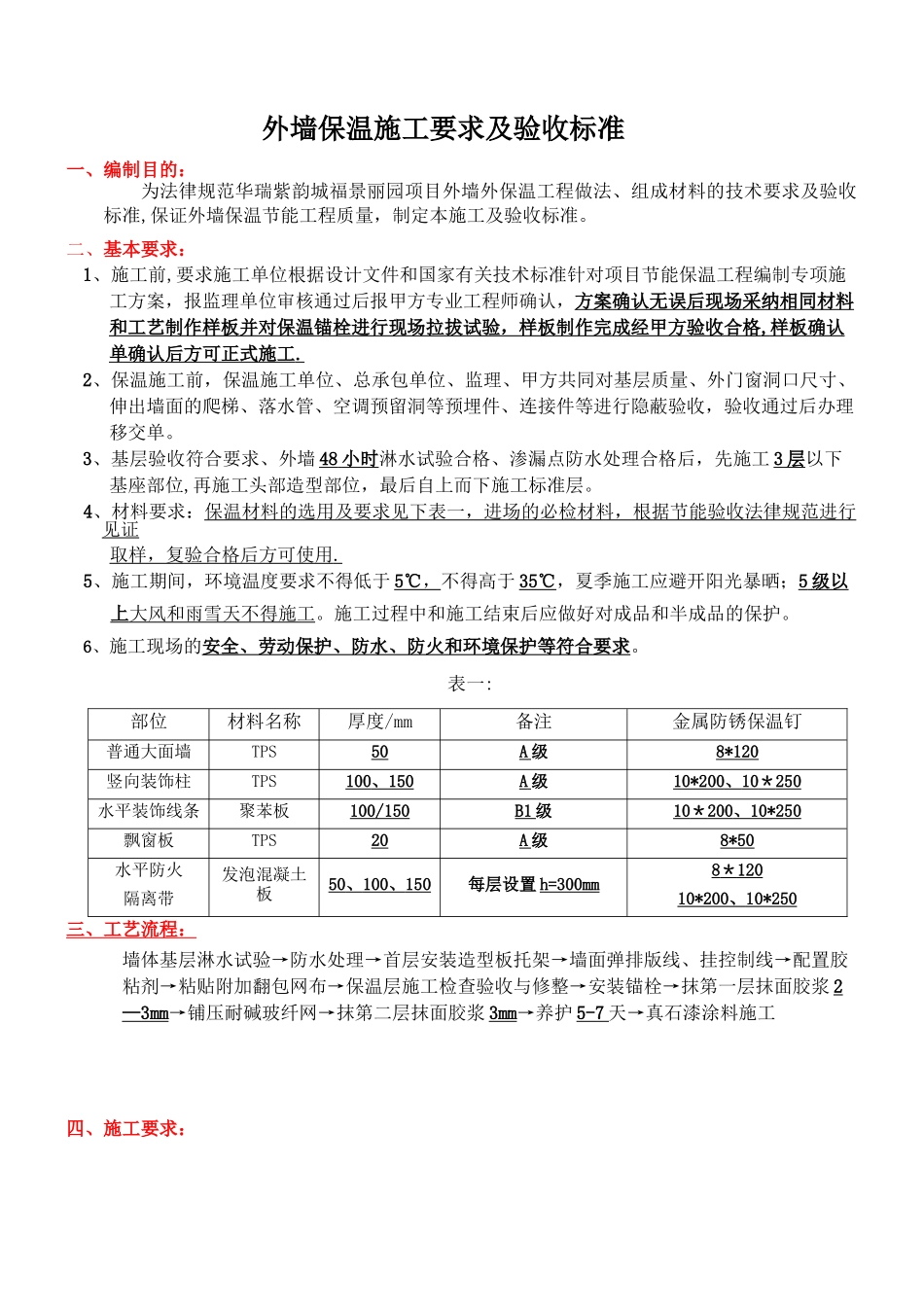

外墙保温施工要求及验收标准一、编制目的:为法律规范华瑞紫韵城福景丽园项目外墙外保温工程做法、组成材料的技术要求及验收标准,保证外墙保温节能工程质量,制定本施工及验收标准。二、基本要求:1、施工前,要求施工单位根据设计文件和国家有关技术标准针对项目节能保温工程编制专项施工方案,报监理单位审核通过后报甲方专业工程师确认,方案 确认无误后现场采纳相同材料 和工艺制作样板并对保温锚栓进行现场拉拔试验,样板制作完成经甲方验收合格 , 样板确认 单确认后方可正式施工 . 2、保温施工前,保温施工单位、总承包单位、监理、甲方共同对基层质量、外门窗洞口尺寸、伸出墙面的爬梯、落水管、空调预留洞等预埋件、连接件等进行隐蔽验收,验收通过后办理移交单。3、基层验收符合要求、外墙 48 小时 淋水试验合格、渗漏点防水处理合格后,先施工 3 层 以下基座部位,再施工头部造型部位,最后自上而下施工标准层。4、材料要求:保温材料的选用及要求见下表一,进场的必检材料,根据节能验收法律规范进行见证取样,复验合格后方可使用 . 5、施工期间,环境温度要求不得低于 5℃ , 不得高于 35℃,夏季施工应避开阳光暴晒;5 级以 上 大风和雨雪天不得施工 。施工过程中和施工结束后应做好对成品和半成品的保护。6、施工现场的安全、劳动保护、防水、防火和环境保护等符合要求。表一:部位材料名称厚度/mm备注金属防锈保温钉普通大面墙TPS50A 级8*120竖向装饰柱TPS100 、 150 A 级10*200 、 10 * 250 水平装饰线条聚苯板100/150B1 级10 * 200 、 10*250 飘窗板TPS20A 级8*50水平防火隔离带发泡混凝土板50 、 100 、 150 每层设置 h=300mm8 * 120 10*200 、 10*250 三、工艺流程:墙体基层淋水试验→防水处理→首层安装造型板托架→墙面弹排版线、挂控制线→配置胶粘剂→粘贴附加翻包网布→保温层施工检查验收与修整→安装锚栓→抹第一层抹面胶浆 2—3mm→铺压耐碱玻纤网→抹第二层抹面胶浆 3mm→养护 5-7 天→真石漆涂料施工四、施工要求:1、托架安装:保温板奇数层安装钢板直角托架(防锈处理):规格 L50x50x5mm(长度 300mm,间距 1m 设置)、L100*100*5mm 和 L150*150*5mm(长度同造型宽度设置);托架固定膨胀螺栓长度 M12*120mm,间距 100mm;如遇混凝土挑檐托架可不再另行设置角钢托架.2、弹控制线、弹排版线,挂线坠:根据建筑立面设计和技术要求,在墙面弹出外门...
