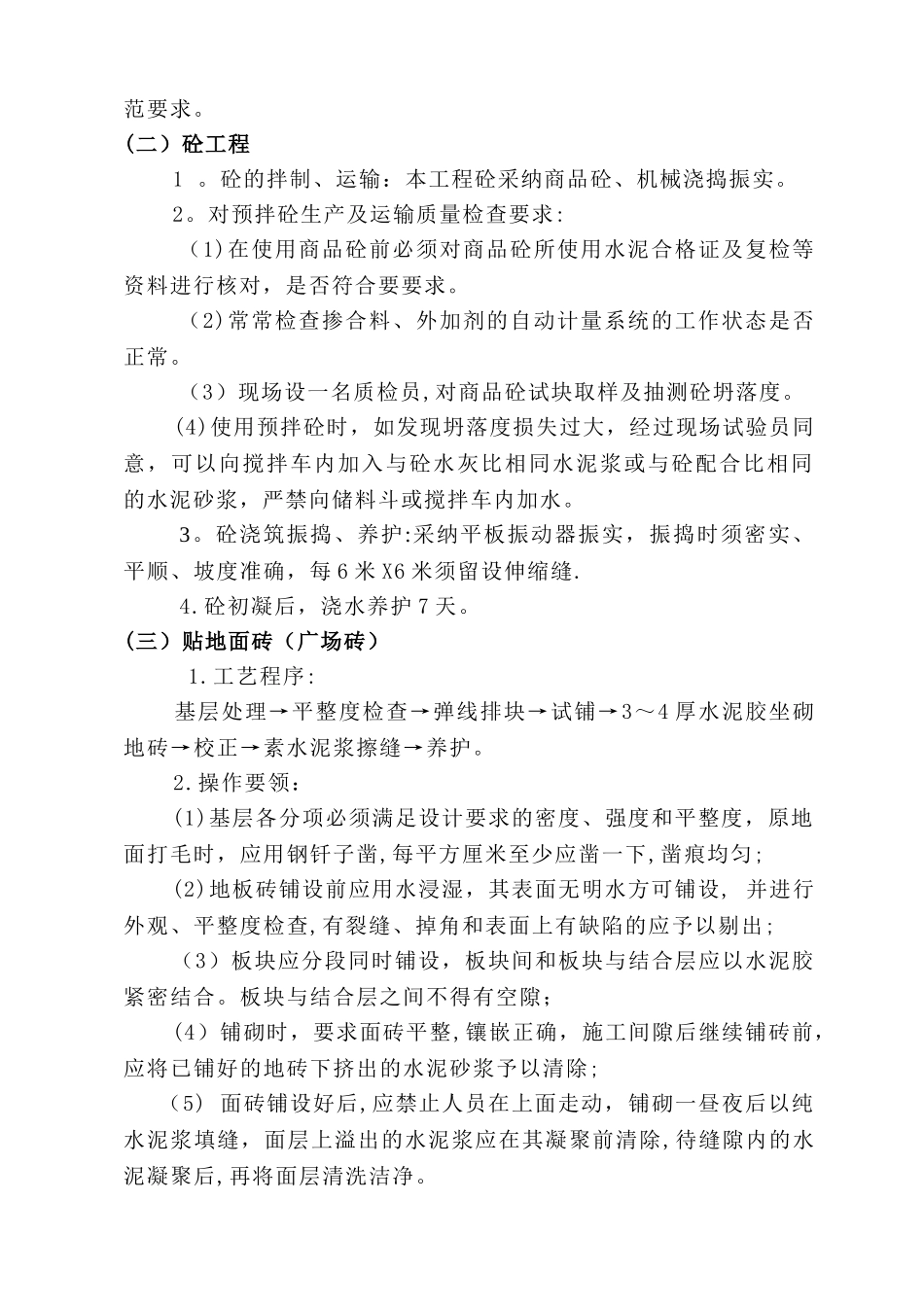

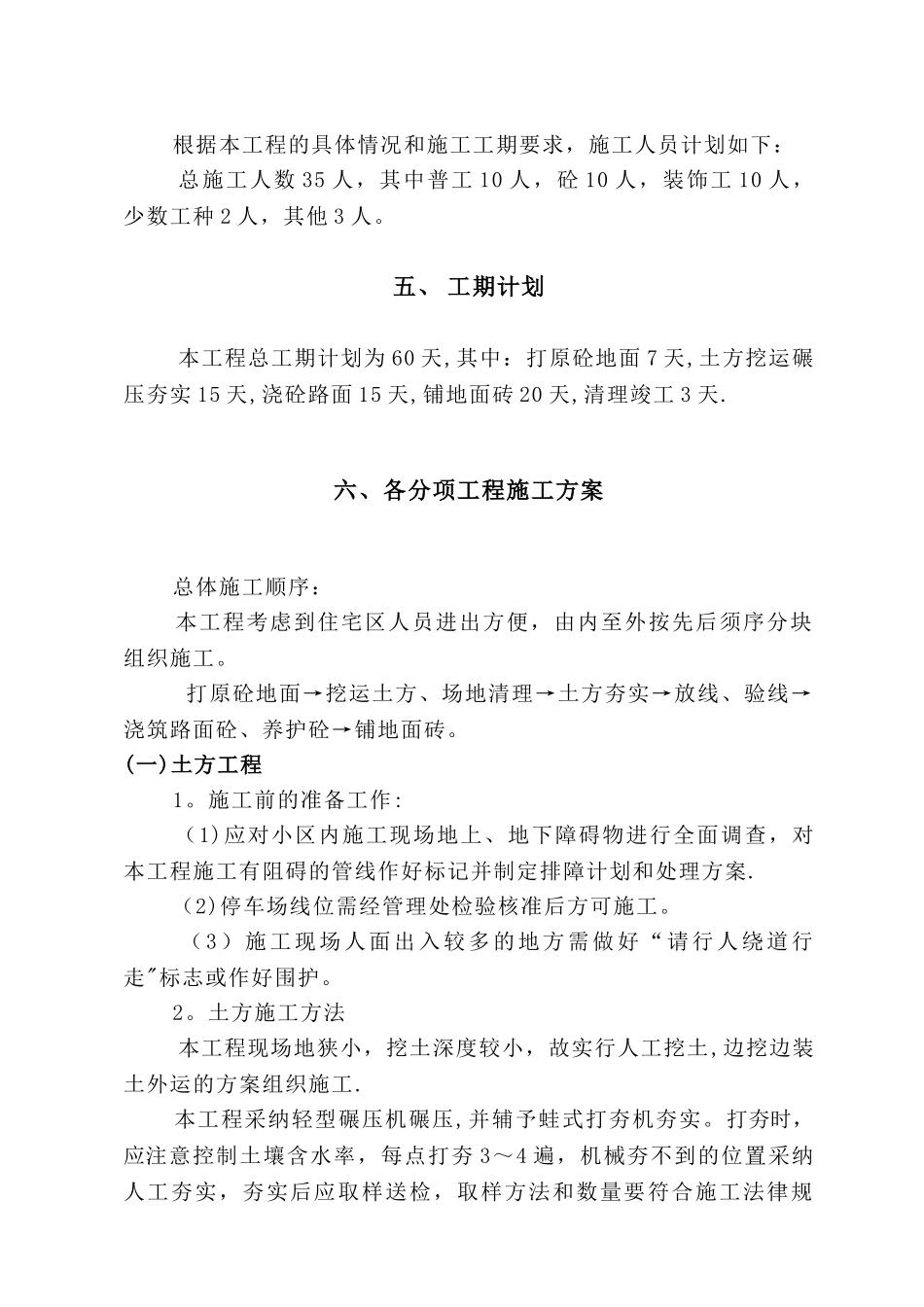

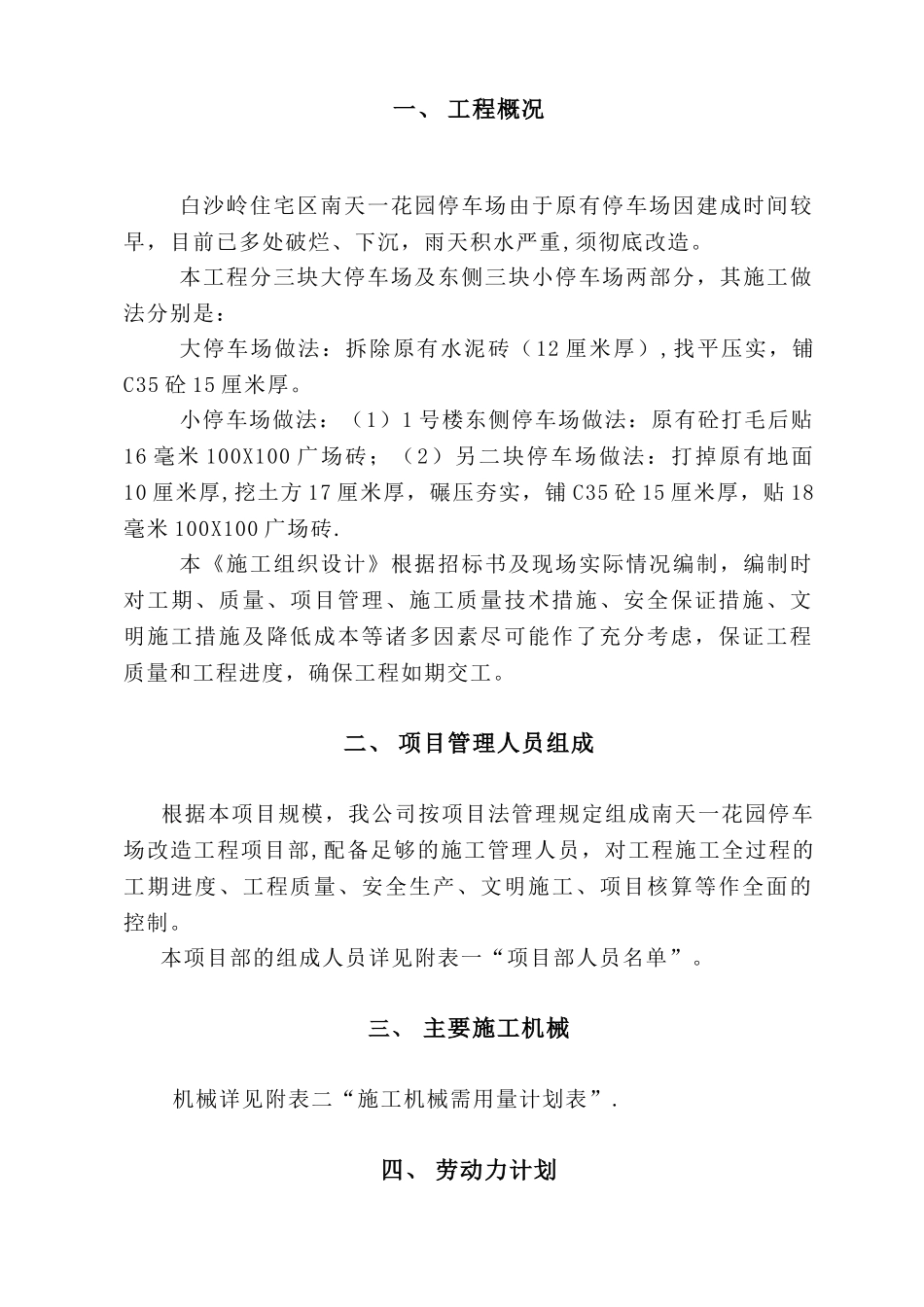

一、 工程概况白沙岭住宅区南天一花园停车场由于原有停车场因建成时间较早,目前已多处破烂、下沉,雨天积水严重,须彻底改造。本工程分三块大停车场及东侧三块小停车场两部分,其施工做法分别是:大停车场做法:拆除原有水泥砖(12 厘米厚),找平压实,铺C35 砼 15 厘米厚。小停车场做法:(1)1 号楼东侧停车场做法:原有砼打毛后贴16 毫米 100X100 广场砖;(2)另二块停车场做法:打掉原有地面10 厘米厚,挖土方 17 厘米厚,碾压夯实,铺 C35 砼 15 厘米厚,贴 18毫米 100X100 广场砖.本《施工组织设计》根据招标书及现场实际情况编制,编制时对工期、质量、项目管理、施工质量技术措施、安全保证措施、文明施工措施及降低成本等诸多因素尽可能作了充分考虑,保证工程质量和工程进度,确保工程如期交工。二、 项目管理人员组成 根据本项目规模,我公司按项目法管理规定组成南天一花园停车场改造工程项目部,配备足够的施工管理人员,对工程施工全过程的工期进度、工程质量、安全生产、文明施工、项目核算等作全面的控制。 本项目部的组成人员详见附表一“项目部人员名单”。三、 主要施工机械 机械详见附表二“施工机械需用量计划表”.四、 劳动力计划 根据本工程的具体情况和施工工期要求,施工人员计划如下:总施工人数 35 人,其中普工 10 人,砼 10 人,装饰工 10 人,少数工种 2 人,其他 3 人。五、 工期计划本工程总工期计划为 60 天,其中:打原砼地面 7 天,土方挖运碾压夯实 15 天,浇砼路面 15 天,铺地面砖 20 天,清理竣工 3 天.六、各分项工程施工方案 总体施工顺序: 本工程考虑到住宅区人员进出方便,由内至外按先后须序分块组织施工。 打原砼地面→挖运土方、场地清理→土方夯实→放线、验线→浇筑路面砼、养护砼→铺地面砖。(一)土方工程 1。施工前的准备工作: (1)应对小区内施工现场地上、地下障碍物进行全面调查,对本工程施工有阻碍的管线作好标记并制定排障计划和处理方案. (2)停车场线位需经管理处检验核准后方可施工。 (3)施工现场人面出入较多的地方需做好“请行人绕道行走"标志或作好围护。 2。土方施工方法本工程现场地狭小,挖土深度较小,故实行人工挖土,边挖边装土外运的方案组织施工. 本工程采纳轻型碾压机碾压,并辅予蛙式打夯机夯实。打夯时,应注意控制土壤含水率,每点打夯 3~4 遍,机械夯不到的位置采纳人工夯实,夯实后应取样送检,取样方法...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

停车场施工方案1

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
