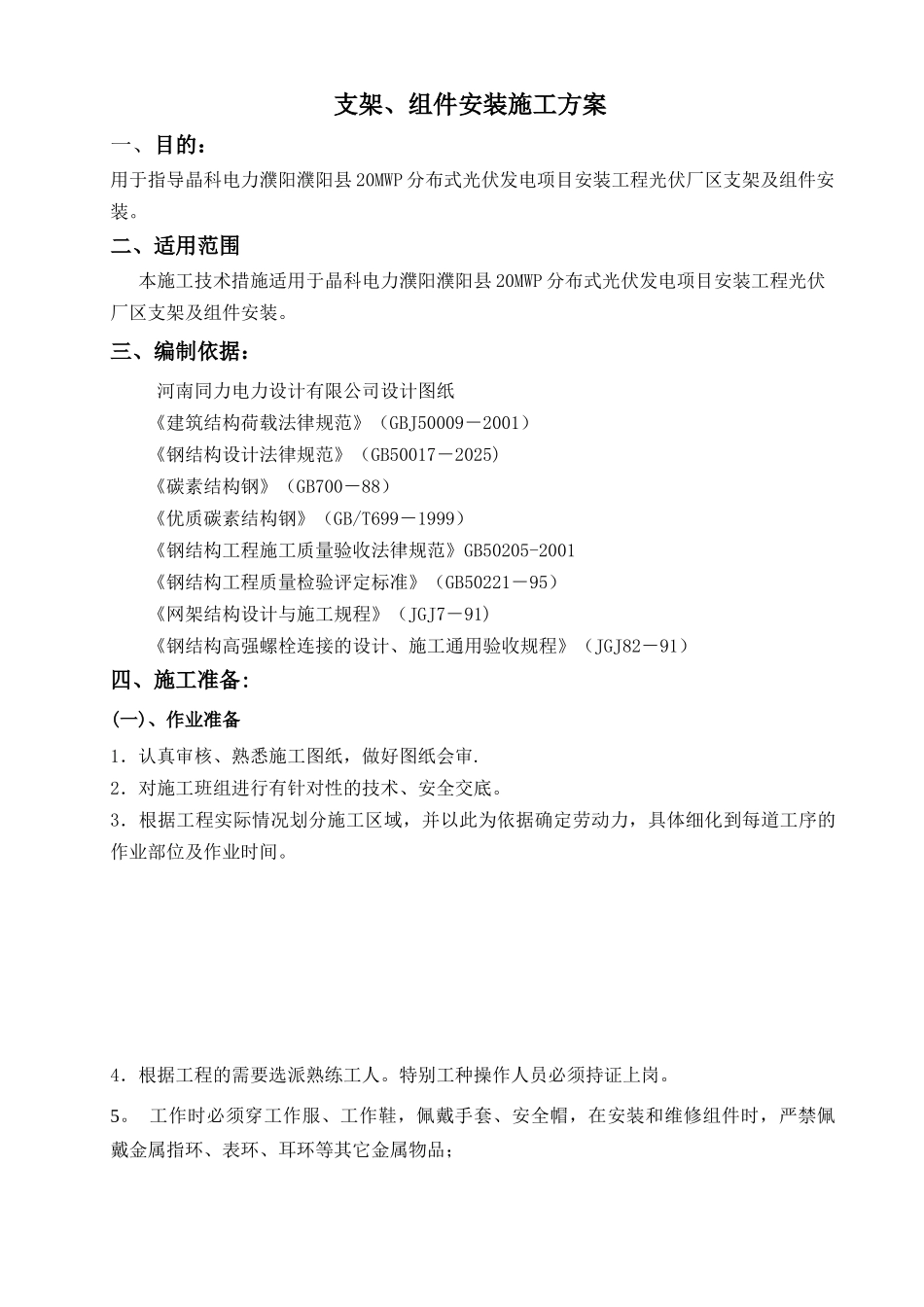

晶科 电力** 100MW 领跑者农光互补光 伏发电项目支架、组件安装、电气汇线工程 施工组织设计 2025 年 3 月 12 日 支架、组件安装施工方案一、目的:用于指导晶科电力濮阳濮阳县 20MWP 分布式光伏发电项目安装工程光伏厂区支架及组件安装
二、适用范围本施工技术措施适用于晶科电力濮阳濮阳县 20MWP 分布式光伏发电项目安装工程光伏厂区支架及组件安装
三、编制依据:河南同力电力设计有限公司设计图纸《建筑结构荷载法律规范》(GBJ50009-2001)《钢结构设计法律规范》(GB50017-2025)《碳素结构钢》(GB700-88)《优质碳素结构钢》(GB/T699-1999)《钢结构工程施工质量验收法律规范》GB50205-2001《钢结构工程质量检验评定标准》(GB50221-95)《网架结构设计与施工规程》(JGJ7-91)《钢结构高强螺栓连接的设计、施工通用验收规程》(JGJ82-91)四、施工准备:(一)、作业准备1.认真审核、熟悉施工图纸,做好图纸会审
2.对施工班组进行有针对性的技术、安全交底
3.根据工程实际情况划分施工区域,并以此为依据确定劳动力,具体细化到每道工序的作业部位及作业时间
4.根据工程的需要选派熟练工人
特别工种操作人员必须持证上岗
工作时必须穿工作服、工作鞋,佩戴手套、安全帽,在安装和维修组件时,严禁佩戴金属指环、表环、耳环等其它金属物品; (二)、作业条件:1

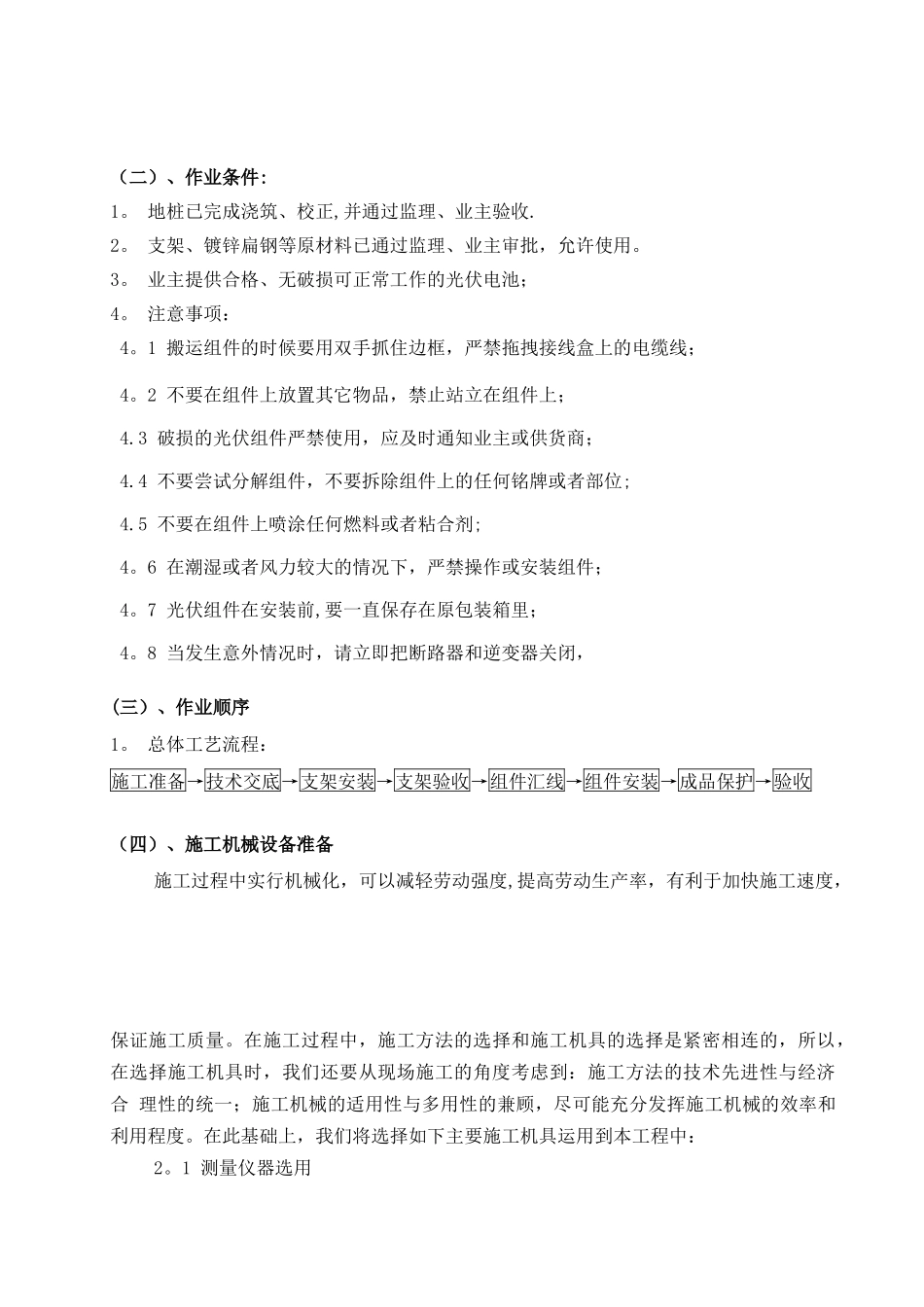

地桩已完成浇筑、校正,并通过监理、业主验收
支架、镀锌扁钢等原材料已通过监理、业主审批,允许使用
业主提供合格、无破损可正常工作的光伏电池;4
注意事项: 4
1 搬运组件的时候要用双手抓住边框,严禁拖拽接线盒上的电缆线; 4
2 不要在组件上放置其它物品,禁止站立在组件上; 4
3 破损的光伏组件严禁使用,应及时通知业主或供货商; 4
