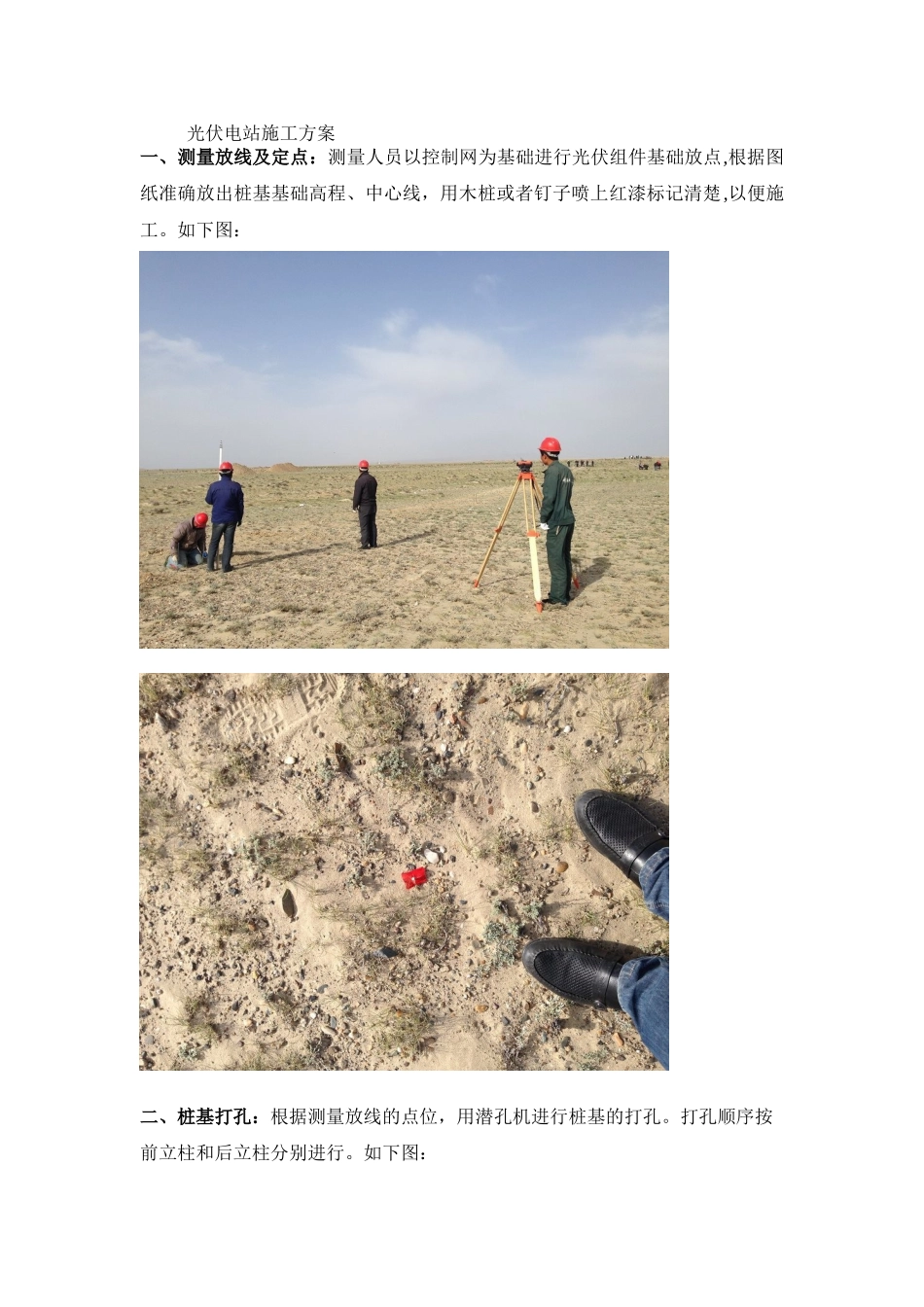

光伏电站施工方案一、测量放线及定点:测量人员以控制网为基础进行光伏组件基础放点,根据图纸准确放出桩基基础高程、中心线,用木桩或者钉子喷上红漆标记清楚,以便施工

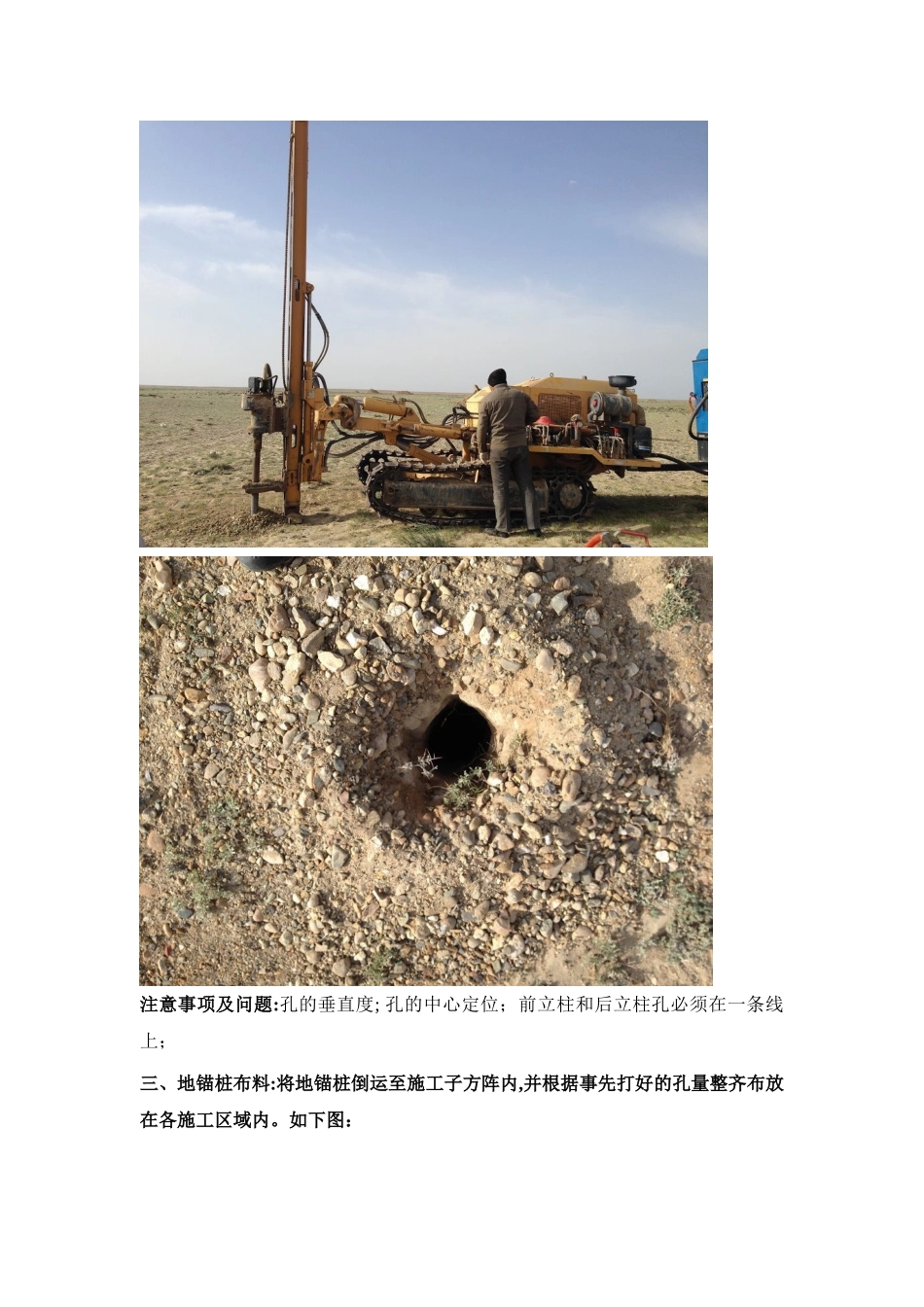

如下图:二、桩基打孔:根据测量放线的点位,用潜孔机进行桩基的打孔
打孔顺序按前立柱和后立柱分别进行
如下图:注意事项及问题:孔的垂直度; 孔的中心定位;前立柱和后立柱孔必须在一条线上;三、地锚桩布料:将地锚桩倒运至施工子方阵内,并根据事先打好的孔量整齐布放在各施工区域内

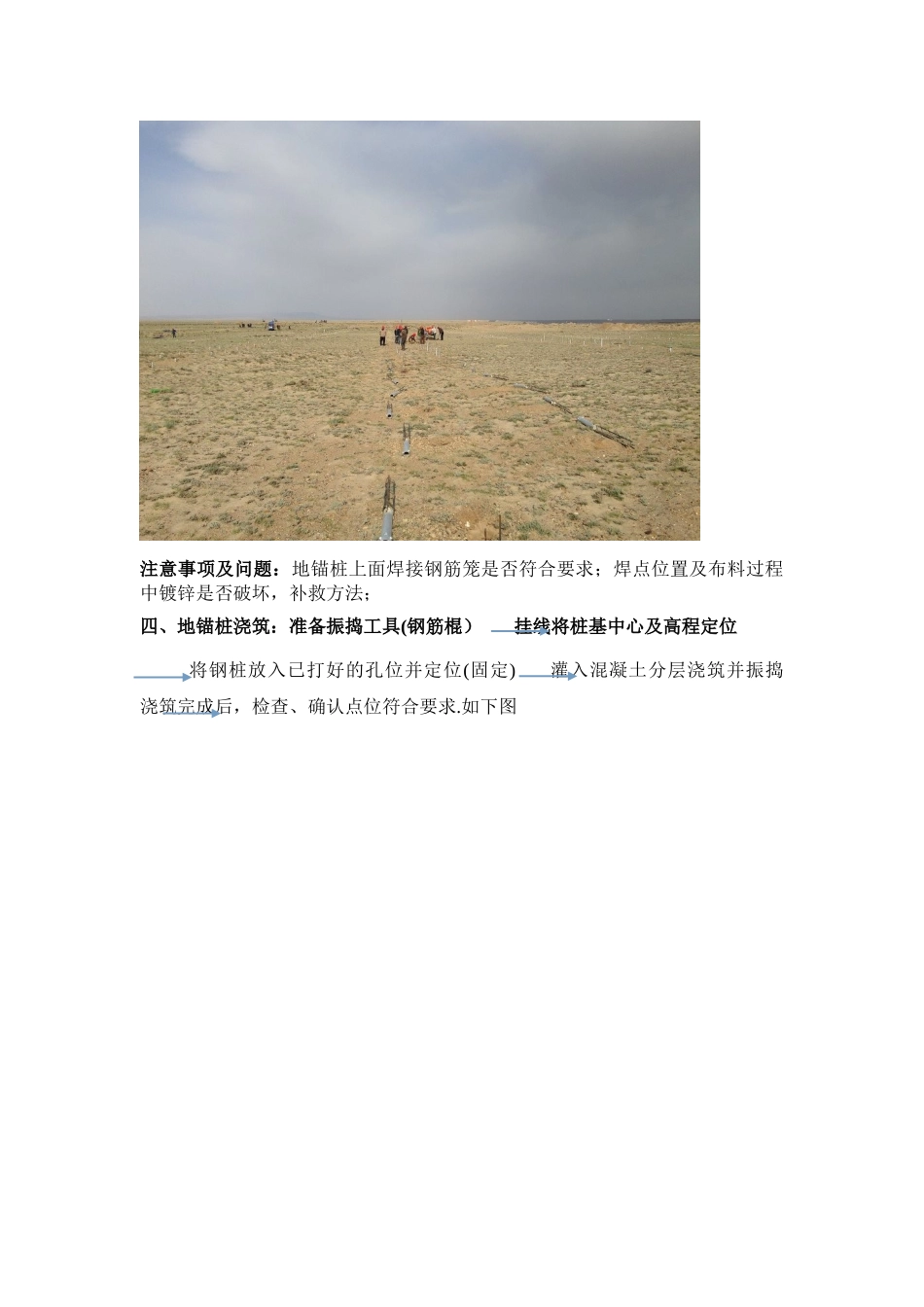

如下图:注意事项及问题:地锚桩上面焊接钢筋笼是否符合要求;焊点位置及布料过程中镀锌是否破坏,补救方法;四、地锚桩浇筑:准备振捣工具(钢筋棍) 挂线将桩基中心及高程定位 将钢桩放入已打好的孔位并定位(固定) 灌入混凝土分层浇筑并振捣 浇筑完成后,检查、确认点位符合要求
如下图注意事项及问题:如何在浇筑的过程中控制钢桩的位移五、拉拔实验:注意事项及问题:灌注桩浇筑完成后多少天可以做拉拔实验
六、支架安装:支架倒运布料(横梁、前后立柱、檩条、斜撑、托架、后立柱斜拉筋) 准备配件及安装工具(连接板、连接螺丝螺母垫片、扳手、角度尺、钢卷尺、施工线、马凳、人字梯、手套) 将托架、斜撑、连接板安装到斜梁上 四角立柱放入钢桩定位挂线 测量对角线 以线为基准安装所有前后立柱安装横梁 安装檩条 檩条连接板的安装注意事项及问题:四角立柱定位,测量对角线是否相等;所有长短立柱底脚限位螺丝可初步紧固,其余螺丝均手动紧固;注意螺丝的方位或者朝向及垫片的数量和大小;七、组件安装:检验支架安装合格后,安装光伏板
1、电池组件倒运布料,准备配件及安装工具2、先安装最高排光伏版:首先根据图纸位置安装四个已打孔的橡胶垫片,加底部夹片,安装最高排第一个光伏版按设计图纸定位,最高处拉横向、立向基准线,作为光伏版的横向基准;光伏板靠近支架外侧一端穿入顶部盖片,紧固螺栓
内侧盖片在安装第二片光伏
