一、熟悉设计1、系统的容量;2、电池板(类别、参数、数量等);3、组串设计(初步估算箱体的尺寸);4、汇流箱的数量、尺寸;5、电缆型号、数量、大小;6、逆变器型号、数量、尺寸;7、并网柜数量、尺寸;8、监控系统(有无大的液晶显示屏,考虑电源);9、组件固定安装形式;10、初步拟定的设备安装位置及设备安装数量二、现场确认1、确认安装场地尺寸(实际尺寸与图纸误差);2、安装场地有无后增的设备影响施工
3、确定集线箱的安装位置(综合考虑布线、固定、阴影、操作);4、根据设备(有时包含监控电脑)数量、尺寸、摆放方式、间距要求选定配电房
5、确定配电房的门是否够设备进入

6、电缆走线,确认是否有现成管道或桥架能满足电缆布线7、并网点具体位置确认(条件允许的话提供就近并网点)8、大显示屏的安装位置确认;9、电站接地位置确认三、施工资料准备1、根据已收集的资料,尽可能详细的绘制施工图
施工图需特别注意业主的要求(例如技术协议等)
2、根据施工图纸制作大料表
大料表尽可能的与实际用量接近,并综合考虑合同中甲方对材料的要求
3、根据施工图、技术协议编写《施工技术交底》
4、根据《施工进度计划》绘制《材料进场计划》

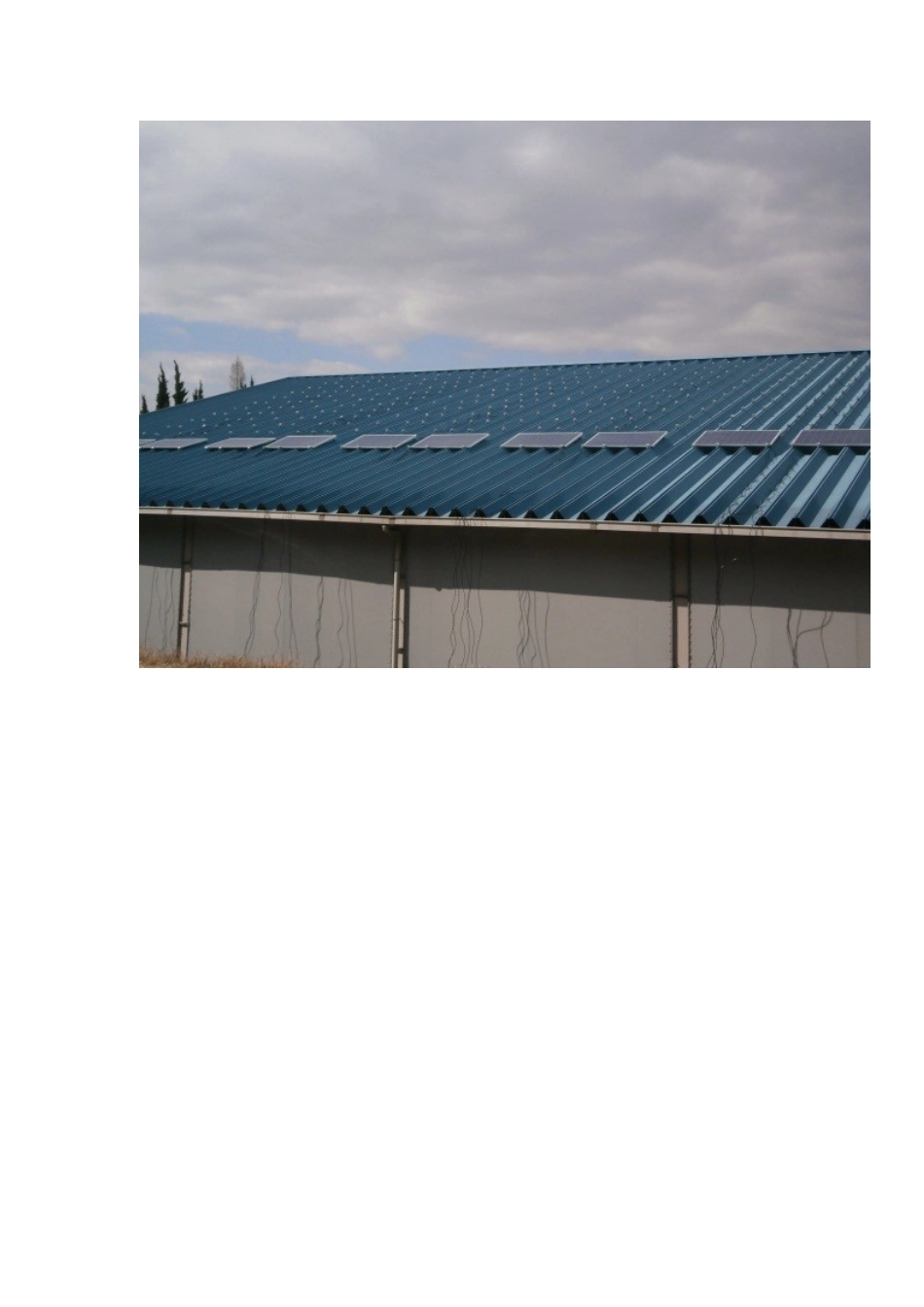

四、现场施工依丽瀑能源工程技术(上海)有限公司所施工建设的项目图片为例,施工步骤如下:1、现场弹线定位;2、支架、埋件安装;3、组件安装固定4、线槽及走线5、设备安装6、设备接线五、系统调试1、查看并处理电池板阴影问题;2、检查各箱体内部和电池板内的接线可靠性;3、组串电压测量;测量组串电压是否在合理范围内
4、绝缘电阻测量;相间、相对地≥0
5MΩ,二次回路大于 1MΩ(测量采纳兆 欧表)
5、接地电阻测量; 所有不同用途和不同电压的电气设备应使用一个总的接地体,接地电阻值≤4Ω(测量采纳接地电阻测试仪)
6、并网运行观察设备运行正常与否(查看设备说明书),测量逆变器的输出电流
