光彩模板施工方案

光彩模板施工方案_第1页
1/29
光彩模板施工方案_第2页
2/29
光彩模板施工方案_第3页
3/29

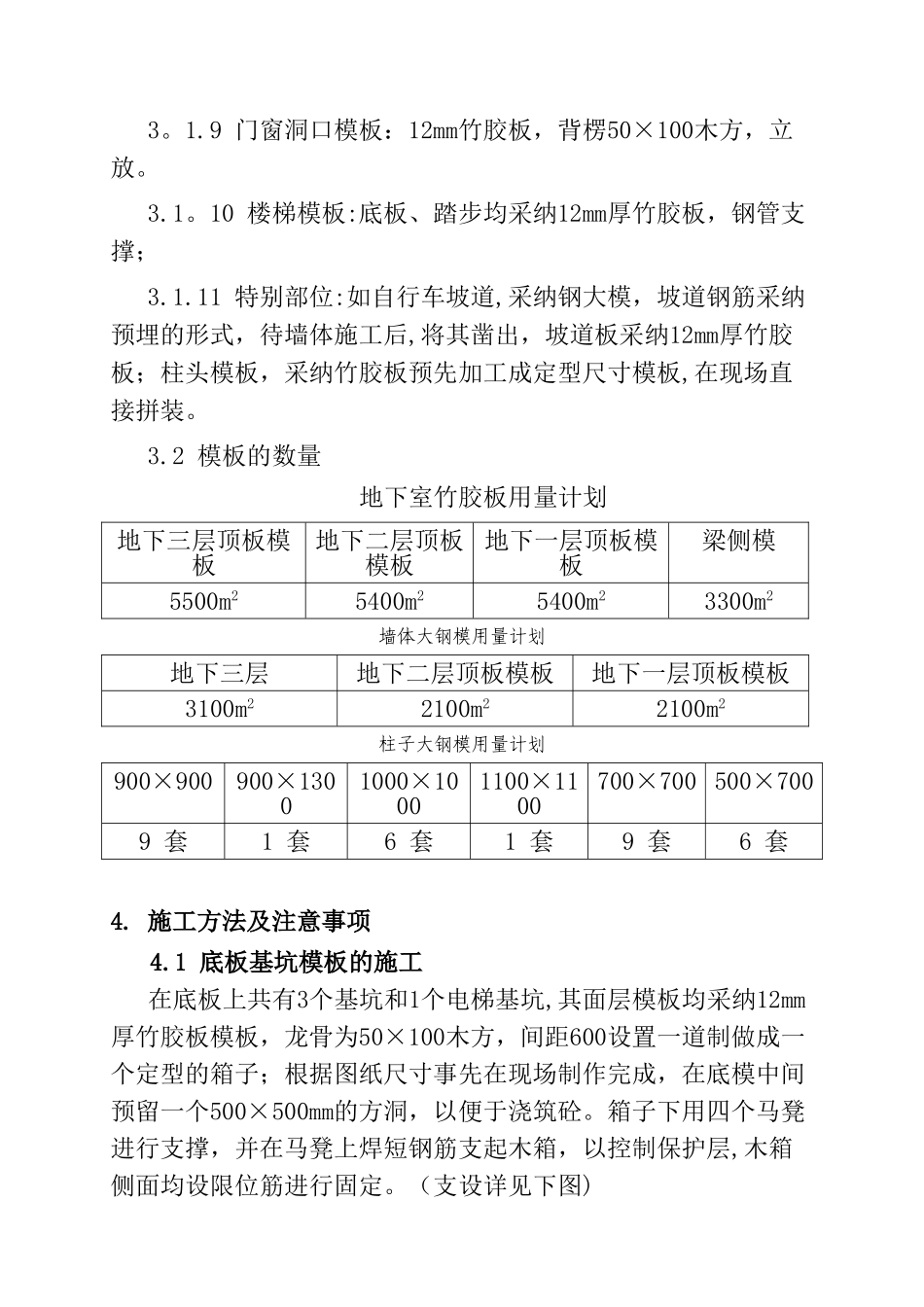

1、编制依据1。1 光彩中心工程施工合同文本(编号:GC—07)1.2 天津大学设计讨论院设计的图纸(出图日期:2001.09.07)1.3《大模板多层住宅结构设计与施工规程》(JGJ20—84)1。4《混凝土结构工程施工及验收法律规范》 (GB50204—92)1.5《建筑施工高空作业安全技术规程》 (JGJ33-91)2、工程概况2。1 光彩中心工程位于北京市东城区东单十字路口东南角。其中A区地下室共三层,建筑面积16144m2,层高分别为地下一层6.3m,地下二层4.8m,地下三层4。85m.地下室外墙厚为650mm、450mm,内墙厚为250mm、350mm、400mm;柱子尺寸:地下部分有500mm×700mm、700mm×700mm、800mm×800mm、900mm×900mm、1000×1000mm、900×1300mm。顶板厚度:地下三层为350mm,地下二层150mm,地下一层为400mm、150mm。2.2 地下室底板依据后浇带自然划分为三个流水段(见附图一),地下室顶板及外墙基本根据施工流水均衡的原则划分为三段(见附图二).其墙体模板按最长的进行配置,柱子模板配置(从大截面可调到小截面)共31套。3。质量目标2。3 分项合格率为100%,优良率为95%,并争创北京市“结构长城杯”。2。4 实测目标值(比法律规范提高一个等级)现浇结构模板安装的允许偏差(mm)项 目允许偏差检查方法轴线位置4尺量检查底模上表面标高±4用水准仪或拉线和尺量检查截面内部尺寸基础±8尺量检查桩、墙、梁+4,—5层高垂直全高≤5m5用 2m 托线板检查全高〉5m6相邻两板表面高低差1用直尺和尺量检查表面平整(2m 长度上)3用 2m 靠尺和楔形塞尺检查3、模板选型及数量3。1 模板的选型3.1。1 外墙外侧模板:砖模;3.1.1 基坑模板:竹胶板模板,背楞为50mm×100mm和100mm×100mm木方;3.1。2 后浇带模板:钢丝网,木条;3.1。3 外墙550高导墙模板:竹胶板模板,背楞为50mm×100mm木方;3。1。4 外墙模板:用2650mm与2650mm高的大模,拼装成5300mm高的定型钢大模,支撑系统采纳钢管排架系统;3。1.5 内墙模板:用2650mm与2650mm高的大模,拼装成5300mm高的定型钢大模,钢管支撑;3。1。6 核心筒模板:用3300mm与1200mm高的大模,拼装成4500mm高的定型钢大模,钢管支撑;3。1.7 柱子模板:采纳可调钢大模,钢管支撑;3。1。8 顶板模板:12mm厚竹胶板,次龙骨采纳50×100木方,间距250mm,主龙骨采纳100×100木方,(350厚的顶板部位间距900mm,其它1200mm,400厚的顶板部位加密);3。1.9 门窗洞口模板:12mm竹胶板,背楞50×100木方,立放。3.1。10 楼梯模板:底板、踏步均...
