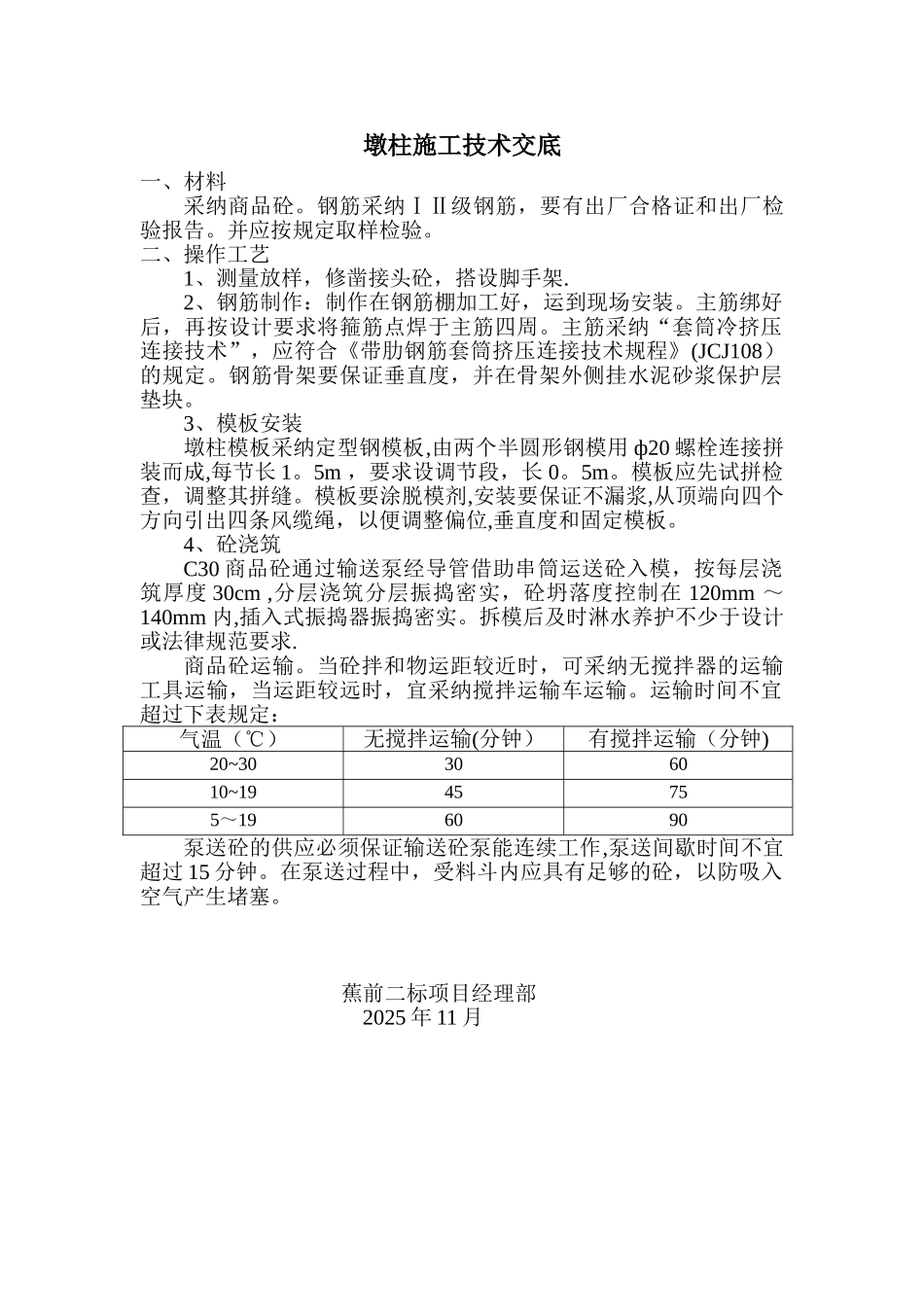

墩柱施工技术交底一、材料采纳商品砼。钢筋采纳ⅠⅡ级钢筋,要有出厂合格证和出厂检验报告。并应按规定取样检验。二、操作工艺1、测量放样,修凿接头砼,搭设脚手架.2、钢筋制作:制作在钢筋棚加工好,运到现场安装。主筋绑好后,再按设计要求将箍筋点焊于主筋四周。主筋采纳“套筒冷挤压连接技术”,应符合《带肋钢筋套筒挤压连接技术规程》(JCJ108)的规定。钢筋骨架要保证垂直度,并在骨架外侧挂水泥砂浆保护层垫块。3、模板安装墩柱模板采纳定型钢模板,由两个半圆形钢模用 ф20 螺栓连接拼装而成,每节长 1。5m ,要求设调节段,长 0。5m。模板应先试拼检查,调整其拼缝。模板要涂脱模剂,安装要保证不漏浆,从顶端向四个方向引出四条风缆绳,以便调整偏位,垂直度和固定模板。4、砼浇筑C30 商品砼通过输送泵经导管借助串筒运送砼入模,按每层浇筑厚度 30cm ,分层浇筑分层振捣密实,砼坍落度控制在 120mm ~140mm 内,插入式振捣器振捣密实。拆模后及时淋水养护不少于设计或法律规范要求.商品砼运输。当砼拌和物运距较近时,可采纳无搅拌器的运输工具运输,当运距较远时,宜采纳搅拌运输车运输。运输时间不宜超过下表规定:气温(℃)无搅拌运输(分钟)有搅拌运输(分钟)20~30306010~1945755~196090泵送砼的供应必须保证输送砼泵能连续工作,泵送间歇时间不宜超过 15 分钟。在泵送过程中,受料斗内应具有足够的砼,以防吸入空气产生堵塞。 蕉前二标项目经理部 2025 年 11 月

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

公路工程资料管理表格公路工程技术交底技术交底2墩柱施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
