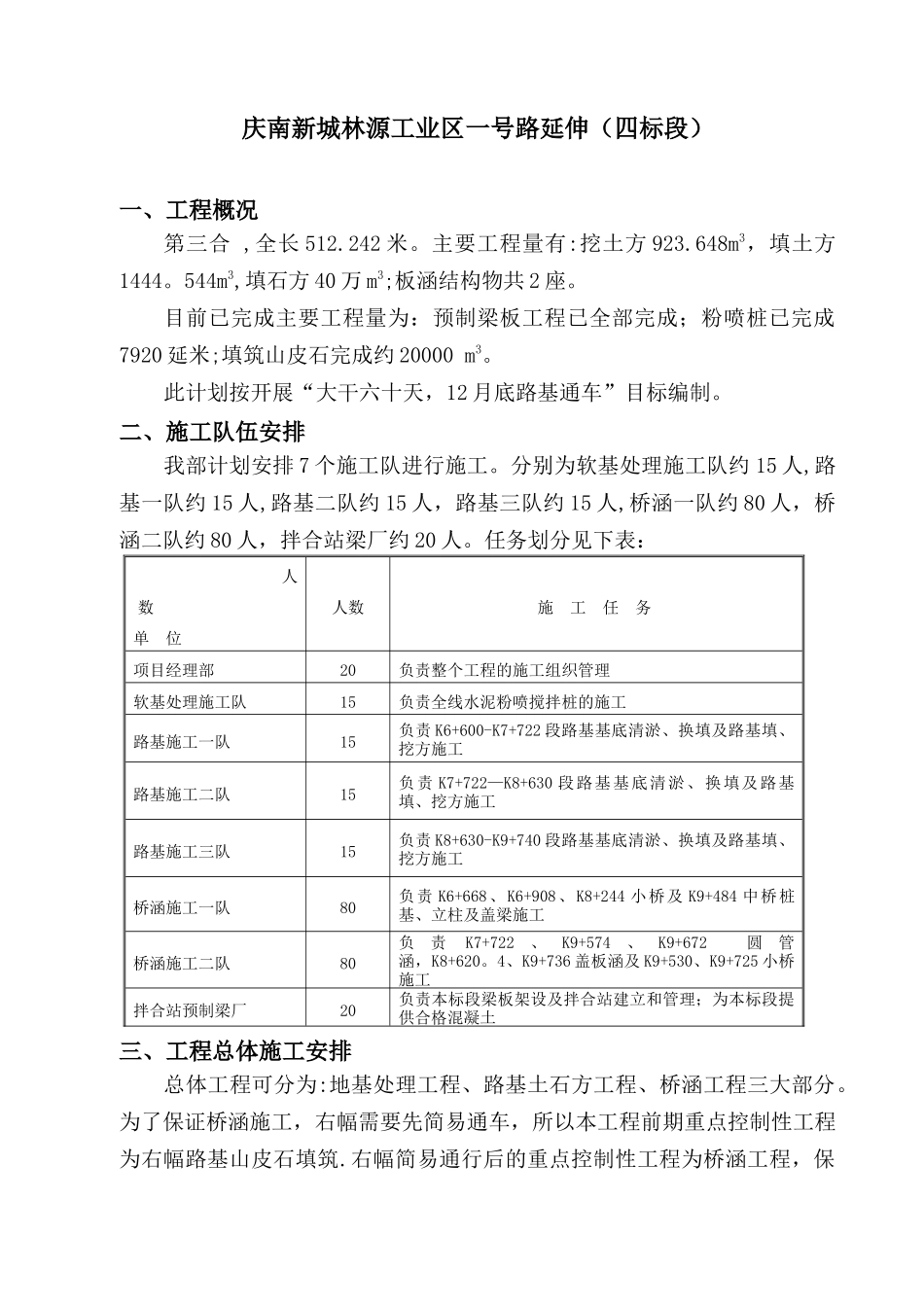

庆南新城林源工业区一号路延伸(四标段)一、工程概况第三合 ,全长 512
主要工程量有:挖土方 923
648m3,填土方1444
544m3,填石方 40 万 m3;板涵结构物共 2 座
目前已完成主要工程量为:预制梁板工程已全部完成;粉喷桩已完成7920 延米;填筑山皮石完成约 20000 m3
此计划按开展“大干六十天,12 月底路基通车”目标编制
二、施工队伍安排我部计划安排 7 个施工队进行施工
分别为软基处理施工队约 15 人,路基一队约 15 人,路基二队约 15 人,路基三队约 15 人,桥涵一队约 80 人,桥涵二队约 80 人,拌合站梁厂约 20 人
任务划分见下表: 人 数单 位人数施 工 任 务项目经理部20负责整个工程的施工组织管理软基处理施工队15负责全线水泥粉喷搅拌桩的施工路基施工一队15负责 K6+600-K7+722 段路基基底清淤、换填及路基填、挖方施工路基施工二队15负责 K7+722—K8+630 段路基基底清淤、换填及路基填、挖方施工路基施工三队15负责 K8+630-K9+740 段路基基底清淤、换填及路基填、挖方施工桥涵施工一队80负责 K6+668、K6+908、K8+244 小桥及 K9+484 中桥桩基、立柱及盖梁施工桥涵施工二队80负责K7+722、K9+574、K9+672 圆管涵,K8+620
4、K9+736 盖板涵及 K9+530、K9+725 小桥施工拌合站预制梁厂20负责本标段梁板架设及拌合站建立和管理;为本标段提供合格混凝土三、工程总体施工安排总体工程可分为:地基处理工程、路基土石方工程、桥涵工程三大部分
为了保证桥涵施工,右幅需要先简易通车,所以本工程前期重点控制性工程为右幅路基山皮石填筑
右幅简易通行后的重点控制性工程为桥涵工程,保证 12 月底主体完工

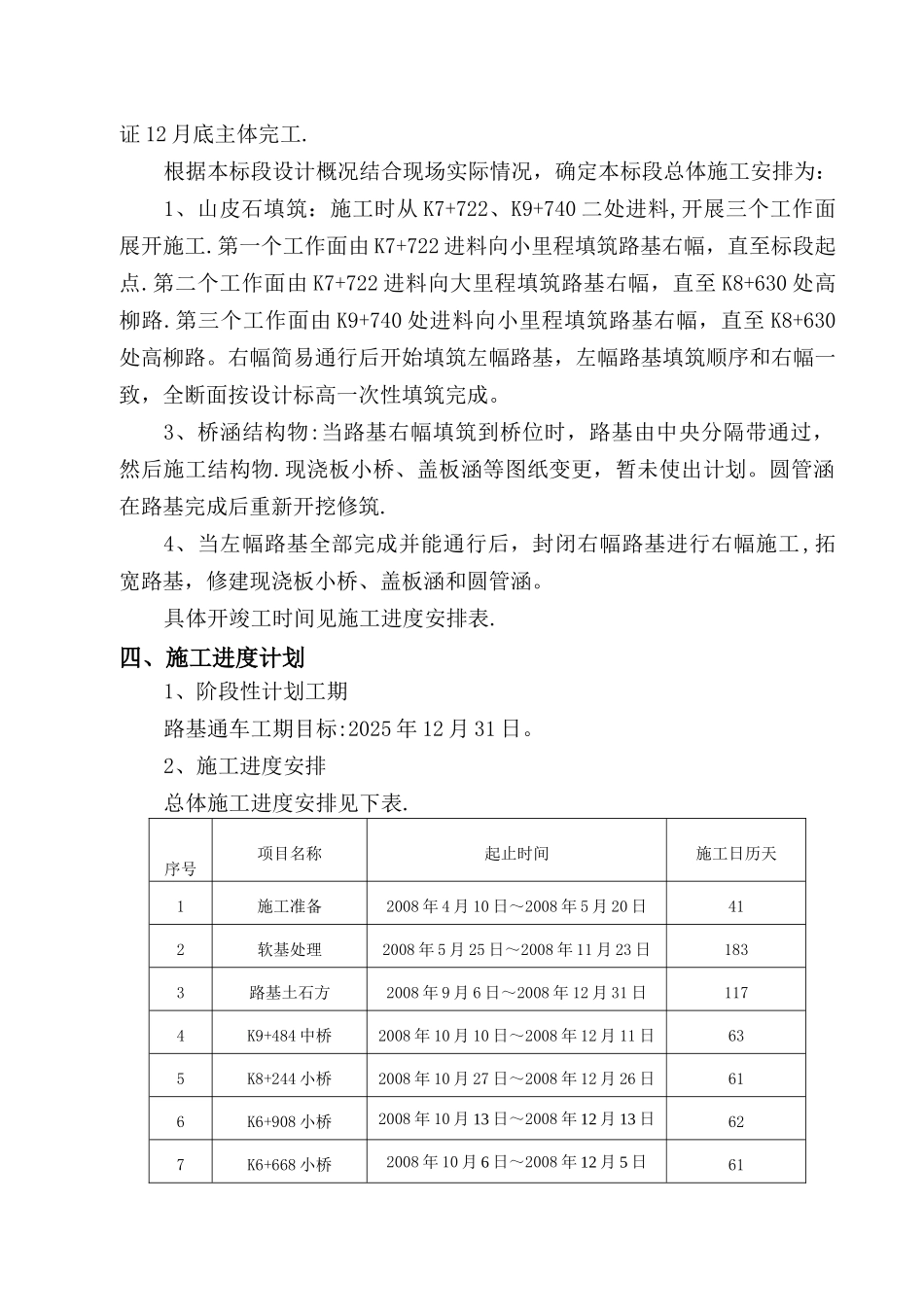

根据本标段设计概况结合现场实际情况,
