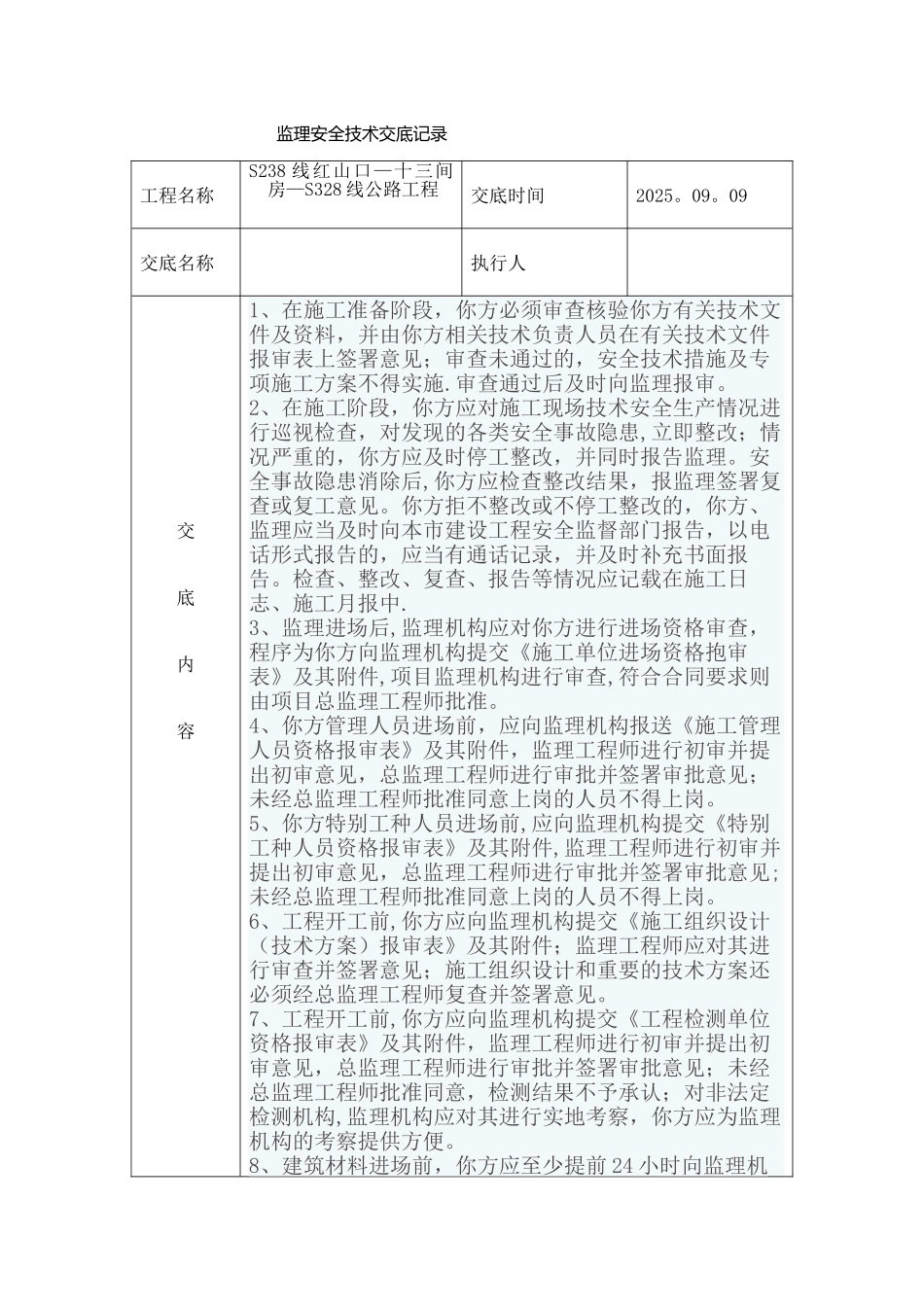

监理安全技术交底记录工程名称S238 线红山口—十三间房—S328 线公路工程交底时间2025
09交底名称执行人交底内容1、在施工准备阶段,你方必须审查核验你方有关技术文件及资料,并由你方相关技术负责人员在有关技术文件报审表上签署意见;审查未通过的,安全技术措施及专项施工方案不得实施
审查通过后及时向监理报审
2、在施工阶段,你方应对施工现场技术安全生产情况进行巡视检查,对发现的各类安全事故隐患,立即整改;情况严重的,你方应及时停工整改,并同时报告监理
安全事故隐患消除后,你方应检查整改结果,报监理签署复查或复工意见
你方拒不整改或不停工整改的,你方、监理应当及时向本市建设工程安全监督部门报告,以电话形式报告的,应当有通话记录,并及时补充书面报告
检查、整改、复查、报告等情况应记载在施工日志、施工月报中
3、监理进场后,监理机构应对你方进行进场资格审查,程序为你方向监理机构提交《施工单位进场资格抱审表》及其附件,项目监理机构进行审查,符合合同要求则由项目总监理工程师批准
4、你方管理人员进场前,应向监理机构报送《施工管理人员资格报审表》及其附件,监理工程师进行初审并提出初审意见,总监理工程师进行审批并签署审批意见;未经总监理工程师批准同意上岗的人员不得上岗
5、你方特别工种人员进场前,应向监理机构提交《特别工种人员资格报审表》及其附件,监理工程师进行初审并提出初审意见,总监理工程师进行审批并签署审批意见;未经总监理工程师批准同意上岗的人员不得上岗
6、工程开工前,你方应向监理机构提交《施工组织设计(技术方案)报审表》及其附件;监理工程师应对其进行审查并签署意见;施工组织设计和重要的技术方案还必须经总监理工程师复查并签署意见

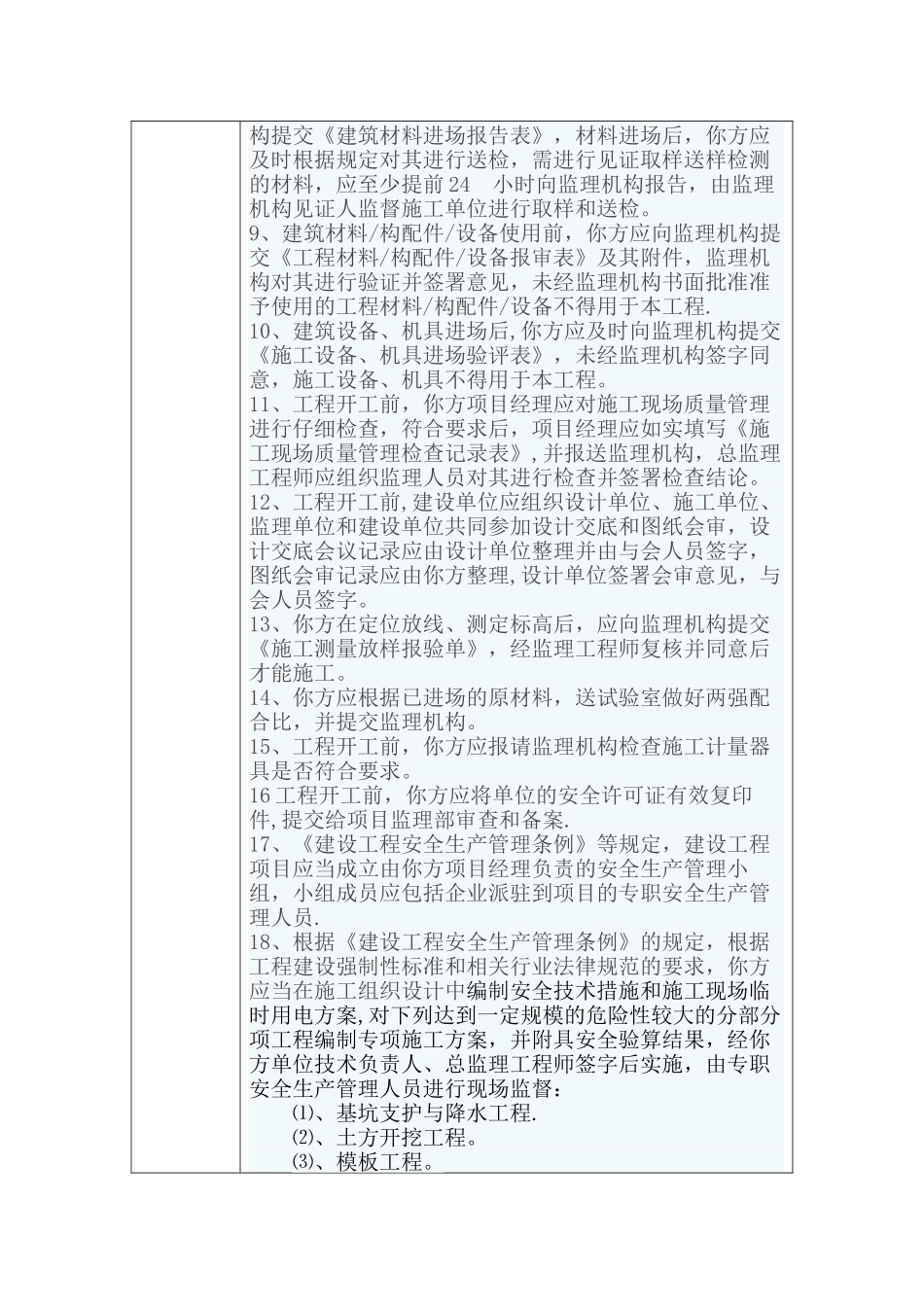

7、工程开工前,你方应向监理机构提交《工程检测单位资格报审表》及其附件,监理工程师进行初审并提出初审意见,总监理工程师进行审批并签署审批意见;未
