兰渝铁路优化施工方案,缩短建设工期1、兰渝工程施工概况: 兰渝线广元至重庆段位于四川省和重庆市境内,北起广元地区广元站,南至重庆枢纽重庆北站
正线全长361
981km,桥隧总长217
812km,桥隧比例为60
正线新建桥梁195座—75
721km,占线路总长的20
92%,其中特大桥39座—28
073km,大中桥156座—47
648km;新建隧道114座—142
091km,占线路总长的39
254%,其中新建双线隧道114座—142
全线新开车站 11 个,分别为广元西、太公、苍溪、阆中、南部、龙桂、南充北、南充西、南充南、武胜和渭沱,既有车站改扩建 3 个,分别为广元、广元南和合川,新设童家溪线路所
全线设综合维修工区 1 个;区间无线基站 39 个;信号中继站 12 个;电气化牵引变电所 8 个、分区所 8 个、开闭所 1 个;10kV 配电所 6 个;车辆 5T 探测机房 21 个
根据工期要求,渭沱至重庆段于 2025 年 10 月 30 日需达到静态验收条件
目前,中铁武汉电气化局集团兰渝项目部“四电”专业间积极配合,优化施工方案,确保按期优质达到工期目标
2、 充分利用轨道车运输,光电缆运输一步到位 兰渝线渭沱至重庆段桥隧众多,“四电”专业光电缆数量较多,利用汽车运输很难一次到位,即便能够用汽车运输至铁路边,也需要人工倒运到长大隧道或长桥中
在项目部的统一协调安排下,“四电”光电缆坐上了轨道车,一次抛洒到长大隧道的各个综合洞室总,大大缩短了人力转运的时间,节约了人力物力,也缩短了建设工期
3、 从细微处紧密配合,优化方案,避开返工 兰渝线隧道中,隧道壁两侧分别挂设有通信漏泄电缆、电力电缆、接触网回流线
在施工前,各专业间紧密协商,根据设计及验收标准确定各条电缆的挂设高度、位置,做到标准一致,美观优质

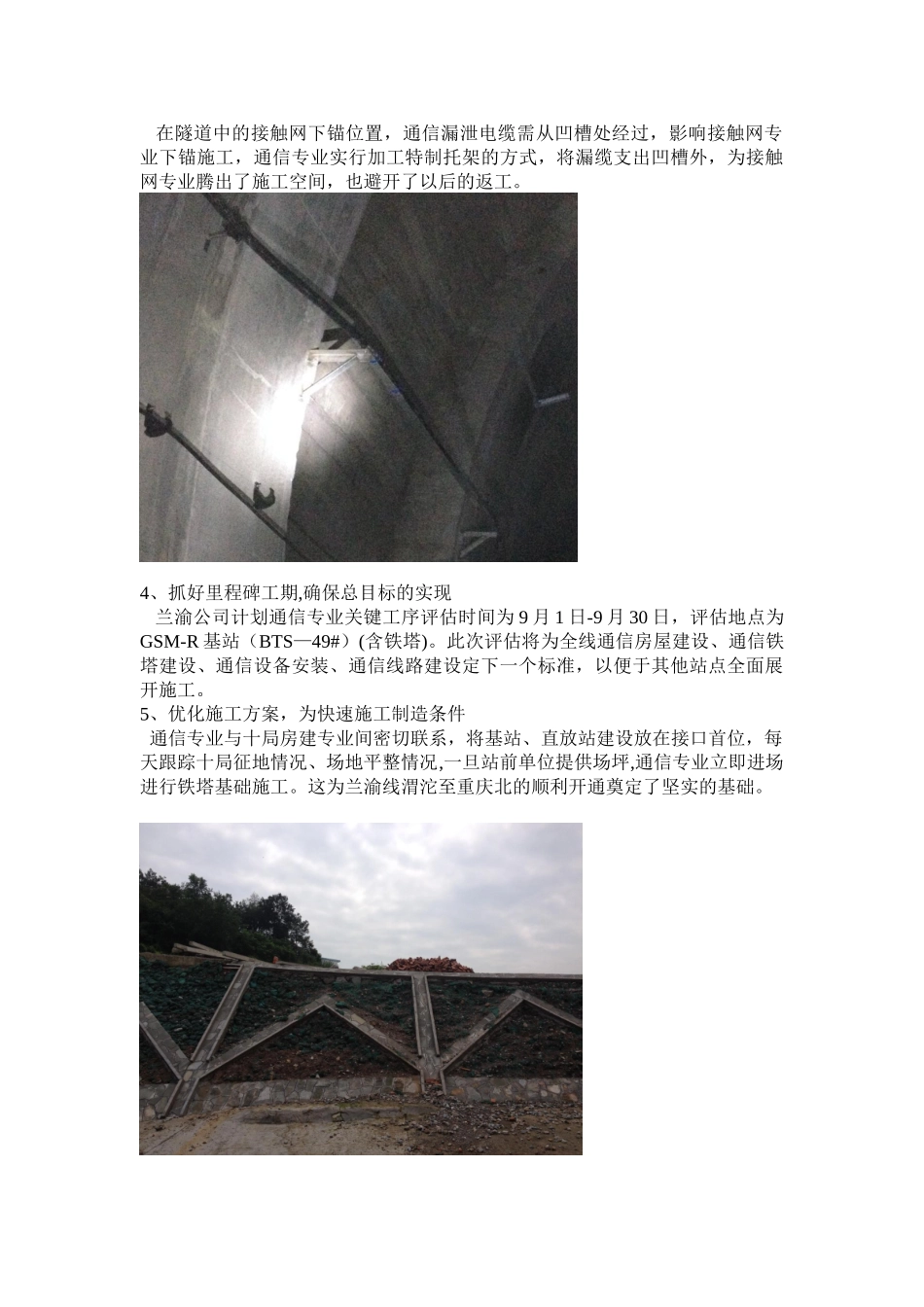

在隧道中的接触网下锚位置,通
