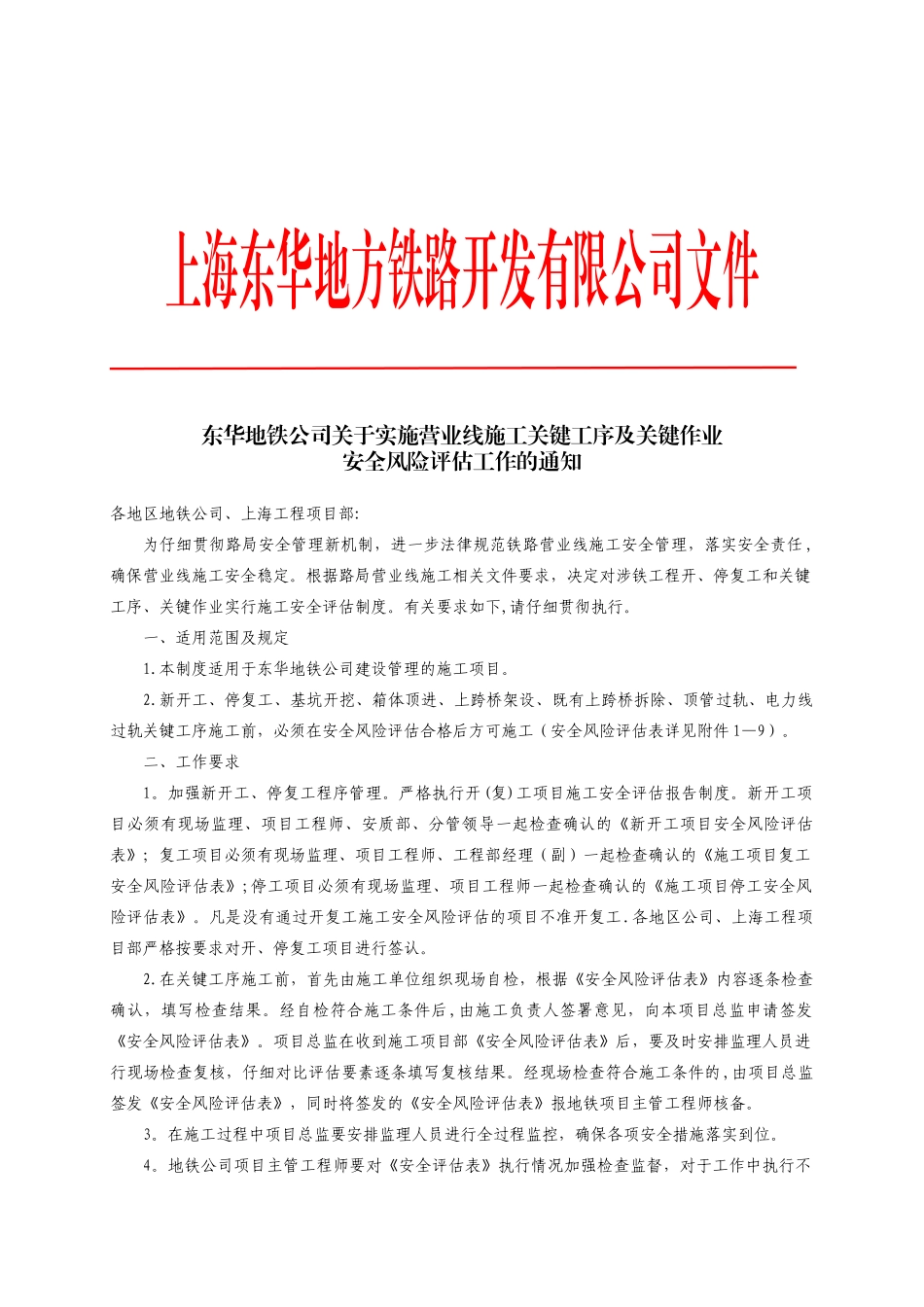

经地铁安〔2025〕33 号东华地铁公司关于实施营业线施工关键工序及关键作业安全风险评估工作的通知各地区地铁公司、上海工程项目部:为仔细贯彻路局安全管理新机制,进一步法律规范铁路营业线施工安全管理,落实安全责任 ,确保营业线施工安全稳定
根据路局营业线施工相关文件要求,决定对涉铁工程开、停复工和关键工序、关键作业实行施工安全评估制度
有关要求如下,请仔细贯彻执行
一、适用范围及规定1
本制度适用于东华地铁公司建设管理的施工项目
新开工、停复工、基坑开挖、箱体顶进、上跨桥架设、既有上跨桥拆除、顶管过轨、电力线过轨关键工序施工前,必须在安全风险评估合格后方可施工(安全风险评估表详见附件 1—9)
二、工作要求1
加强新开工、停复工程序管理
严格执行开(复)工项目施工安全评估报告制度
新开工项目必须有现场监理、项目工程师、安质部、分管领导一起检查确认的《新开工项目安全风险评估表》;复工项目必须有现场监理、项目工程师、工程部经理(副)一起检查确认的《施工项目复工安全风险评估表》;停工项目必须有现场监理、项目工程师一起检查确认的《施工项目停工安全风险评估表》
凡是没有通过开复工施工安全风险评估的项目不准开复工
各地区公司、上海工程项目部严格按要求对开、停复工项目进行签认
在关键工序施工前,首先由施工单位组织现场自检,根据《安全风险评估表》内容逐条检查确认,填写检查结果
经自检符合施工条件后,由施工负责人签署意见,向本项目总监申请签发《安全风险评估表》
项目总监在收到施工项目部《安全风险评估表》后,要及时安排监理人员进行现场检查复核,仔细对比评估要素逐条填写复核结果
经现场检查符合施工条件的,由项目总监签发《安全风险评估表》,同时将签发的《安全风险评估表》报地铁项目主管工程师核备
在施工过程中项目总监要安排监理人员进行全过程监控,确保各项安全措施落实到位

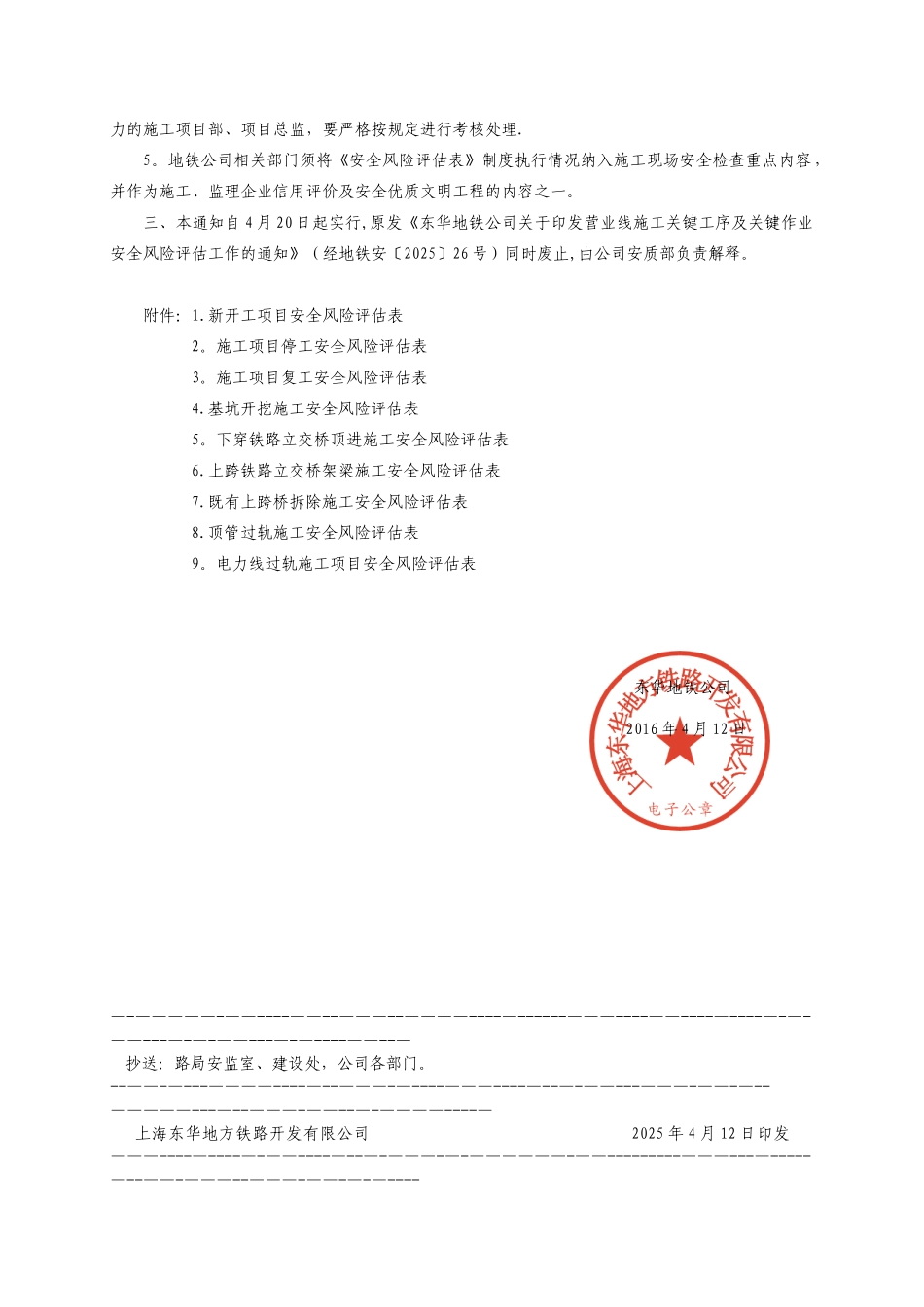

地铁公司项目主
