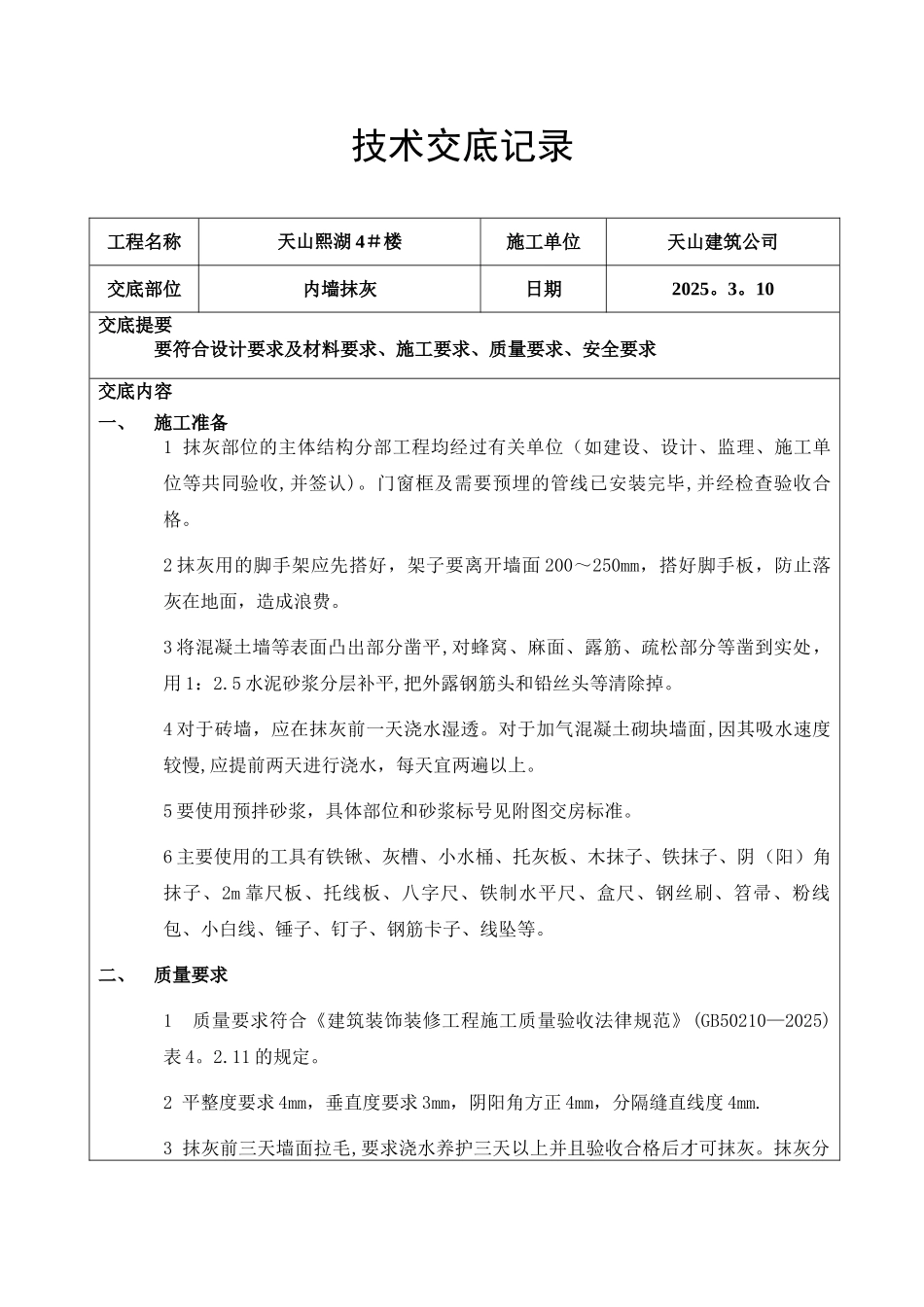

技术交底记录工程名称天山熙湖 4#楼施工单位天山建筑公司交底部位内墙抹灰日期2025
10交底提要要符合设计要求及材料要求、施工要求、质量要求、安全要求交底内容一、施工准备1 抹灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收,并签认)
门窗框及需要预埋的管线已安装完毕,并经检查验收合格
2 抹灰用的脚手架应先搭好,架子要离开墙面 200~250mm,搭好脚手板,防止落灰在地面,造成浪费
3 将混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用 1:2
5 水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉
4 对于砖墙,应在抹灰前一天浇水湿透
对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上
5 要使用预拌砂浆,具体部位和砂浆标号见附图交房标准
6 主要使用的工具有铁锹、灰槽、小水桶、托灰板、木抹子、铁抹子、阴(阳)角抹子、2m 靠尺板、托线板、八字尺、铁制水平尺、盒尺、钢丝刷、笤帚、粉线包、小白线、锤子、钉子、钢筋卡子、线坠等
二、质量要求1 质量要求符合《建筑装饰装修工程施工质量验收法律规范》(GB50210—2025)表 4
11 的规定
2 平整度要求 4mm,垂直度要求 3mm,阴阳角方正 4mm,分隔缝直线度 4mm
3 抹灰前三天墙面拉毛,要求浇水养护三天以上并且验收合格后才可抹灰
抹灰分两层进行,第一层找平,第二层 8-12mm,总厚度 15 厚,依据交房标准要求做
主体结构混凝土和加气混凝土砌体之间使用钢丝网,搭接宽度不小于 100mm
4 要求抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓、面层应无爆灰和裂缝
5 有排水要求的部位要做滴水槽,应整齐顺直,宽度和深度不小于 10mm

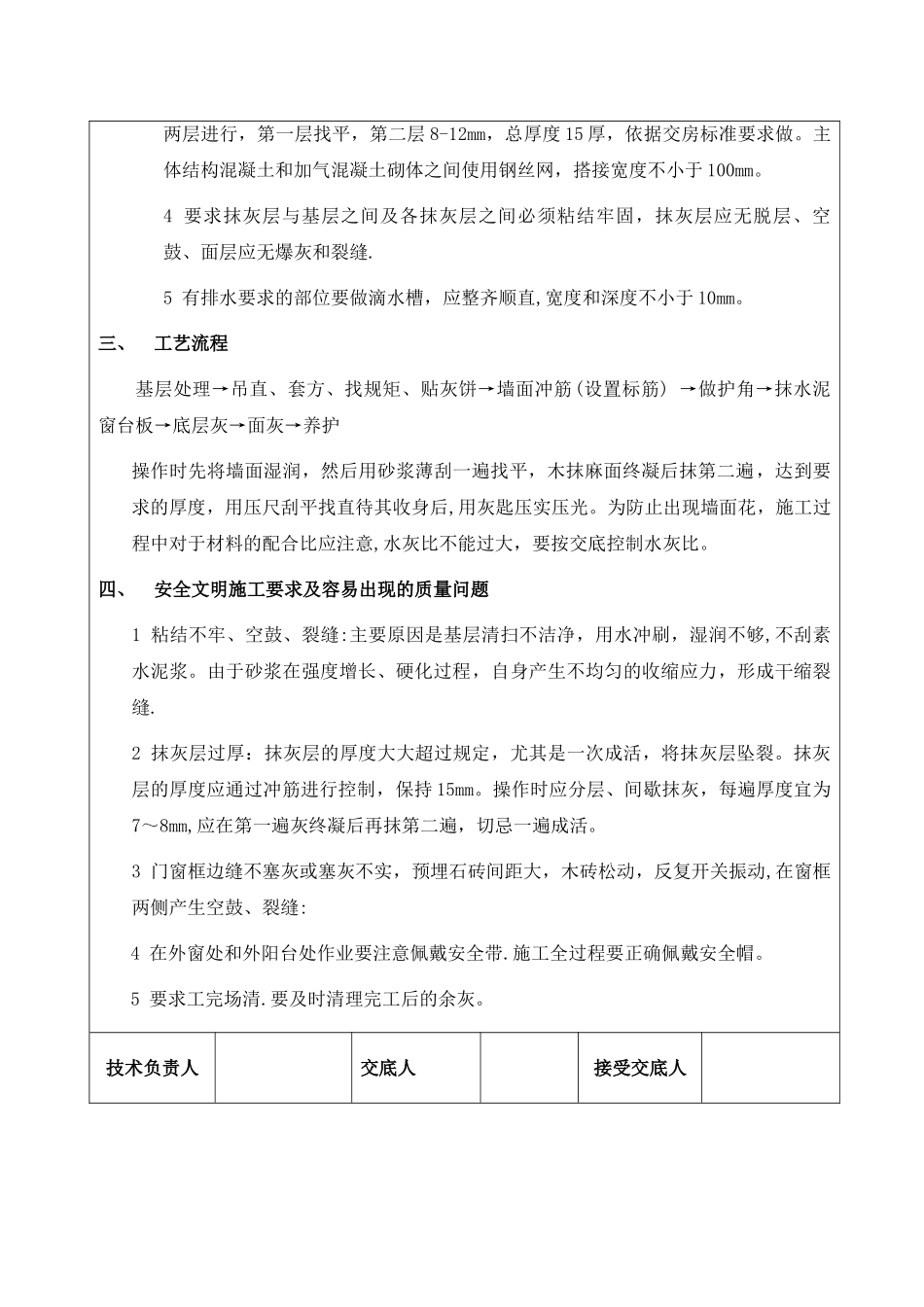

三、工艺流程基层处理→吊直、套方、找规矩、贴灰饼→墙面冲筋(设置标筋) →
