目 录(1)钢筋砼压顶梁(冠梁)施工(2)钢筋砼支撑的施工(3)支撑构件施工质量控制:内支撑体系的施工质量控制内支撑体系包括围檩(冠梁、腰梁)、支撑和立柱
(1)钢筋砼压顶梁(冠梁)施工 沿围护桩轴线开挖沟槽,凿除桩顶浮浆,调直围护桩钢筋,安装绑扎钢筋, 再立内侧模板, 经设计、监理验收合格后, 即可浇捣混凝土
(2)钢筋砼支撑的施工 ① 垫层施工 支撑下土方挖至标高后, 对底下土方进行夯实, 铺设底模
如采纳碎石、砼垫层作底模, 则按下述施工: 先铺 1 0 0 m m 厚碎石, 上铺 1 0 0 厚细石砼,用平板振实养护
并涂抹脱模剂( 或油毛毡)
垫层宽度应大于梁宽度每边 2 0 0 m m, 并且标高一致, 表面平整
为便于模板支撑,在施工垫层时应预埋脚木( 50×75) 间距 1 0 0 0 m m, 底脚木表面应与底模面一致
② 砼浇捣 压顶梁和围檩砼采纳商品砼,拟掺早强剂,确保下层土方尽早开挖,商品砼施工前应仔细检查级配和坍落度,并按要求设施工缝
浇筑前应对凿除面及施工缝面进行处理
每批浇灌支撑梁和围檩时,必须做 1 组试块 (3)支撑构件施工质量控制: ① 施工单位采纳的支撑结构的安装和拆除顺序必须与围护结构的设计相一致

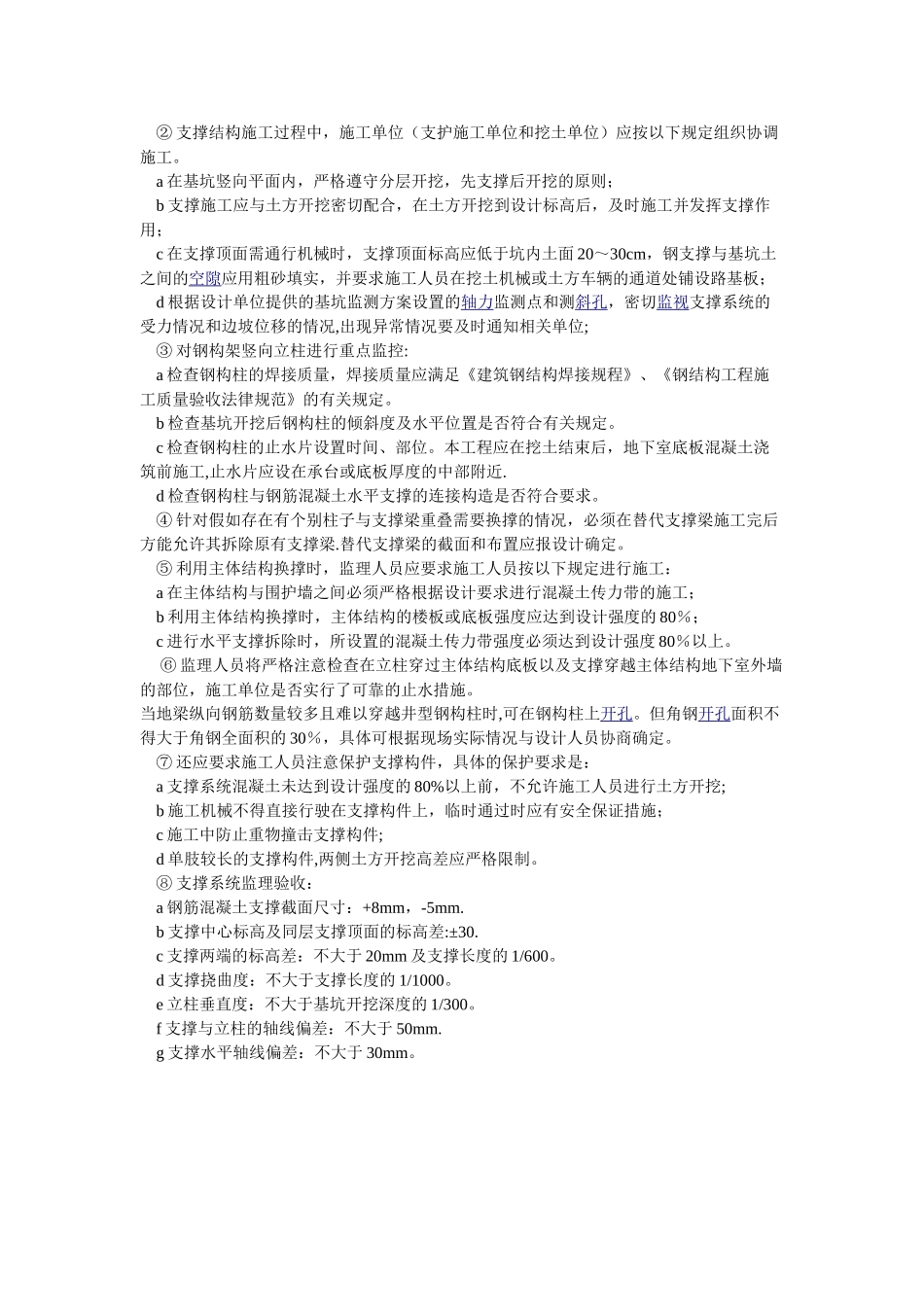

② 支撑结构施工过程中,施工单位(支护施工单位和挖土单位)应按以下规定组织协调施工
a 在基坑竖向平面内,严格遵守分层开挖,先支撑后开挖的原则; b 支撑施工应与土方开挖密切配合,在土方开挖到设计标高后,及时施工并发挥支撑作用; c 在支撑顶面需通行机械时,支撑顶面标高应低于坑内土面 20~30cm,钢支撑与基坑土之间的空隙应用粗砂填实,并要求施工人员在挖土机械或土方车辆的通道处铺设路基板; d 根据设计单位提供的基坑监测方案设置的轴力监测点和测斜孔,密切监视支撑系统的受力情况和边坡位移的情况,出现异常情况要及时通知相关单位; ③
