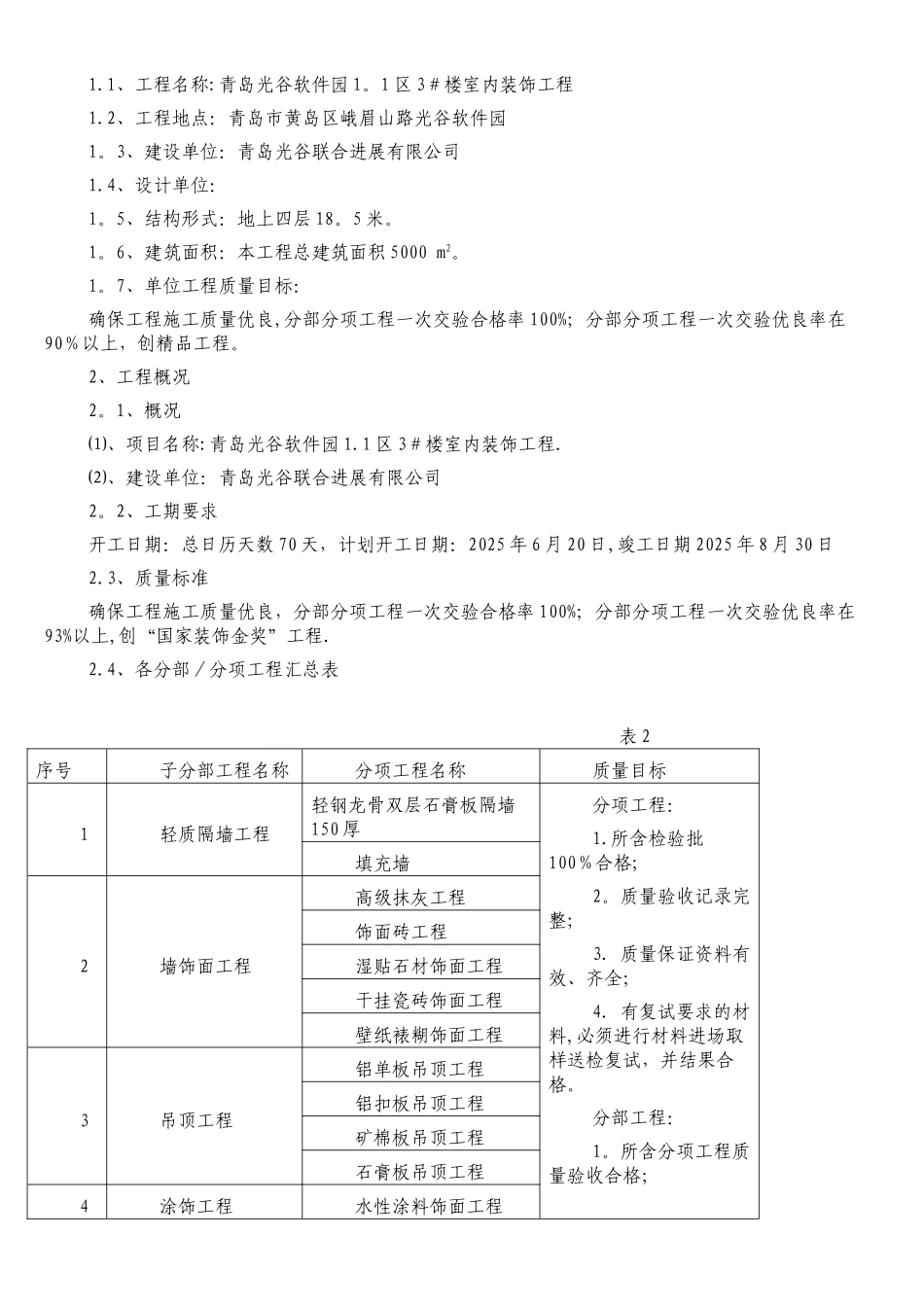

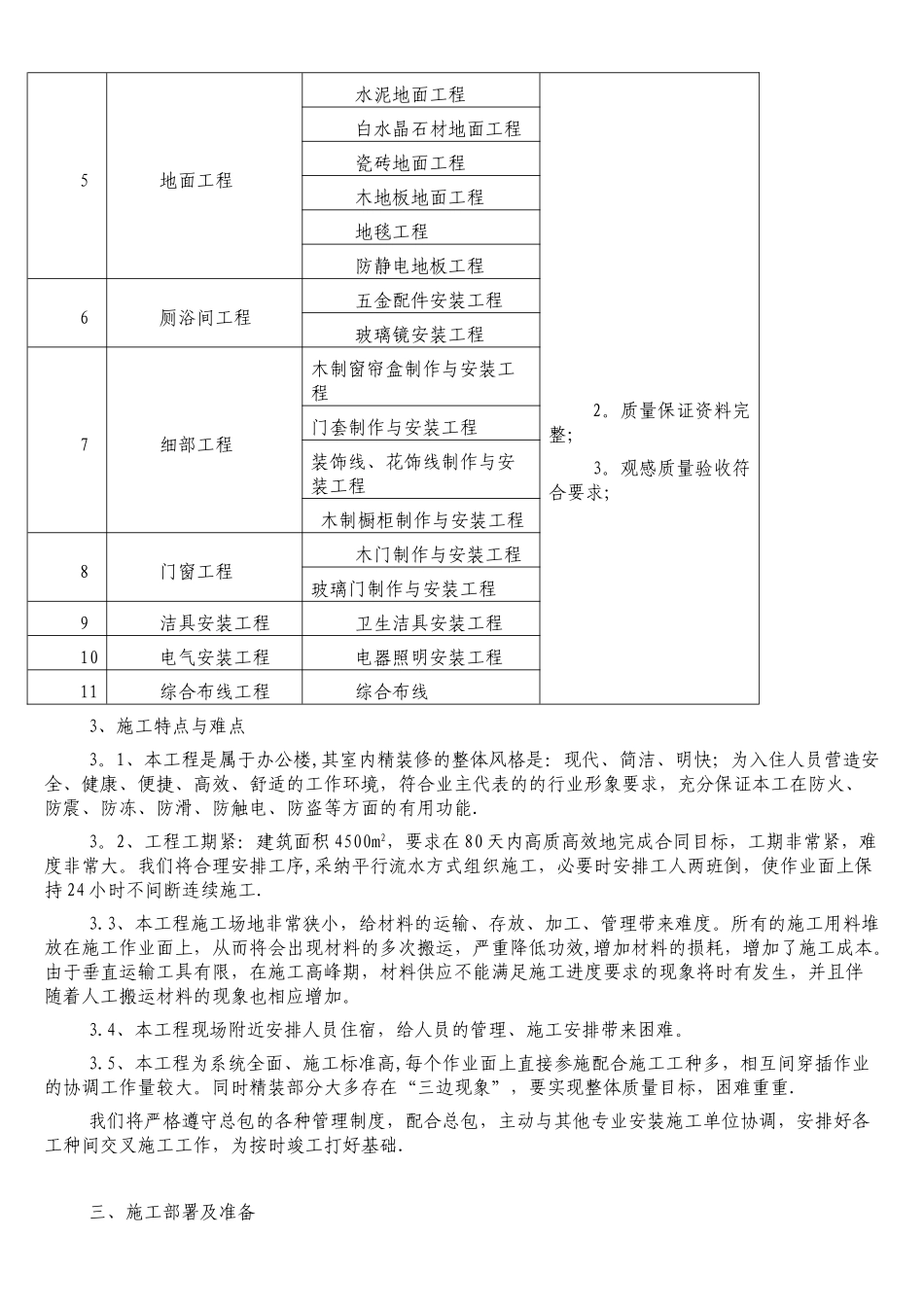

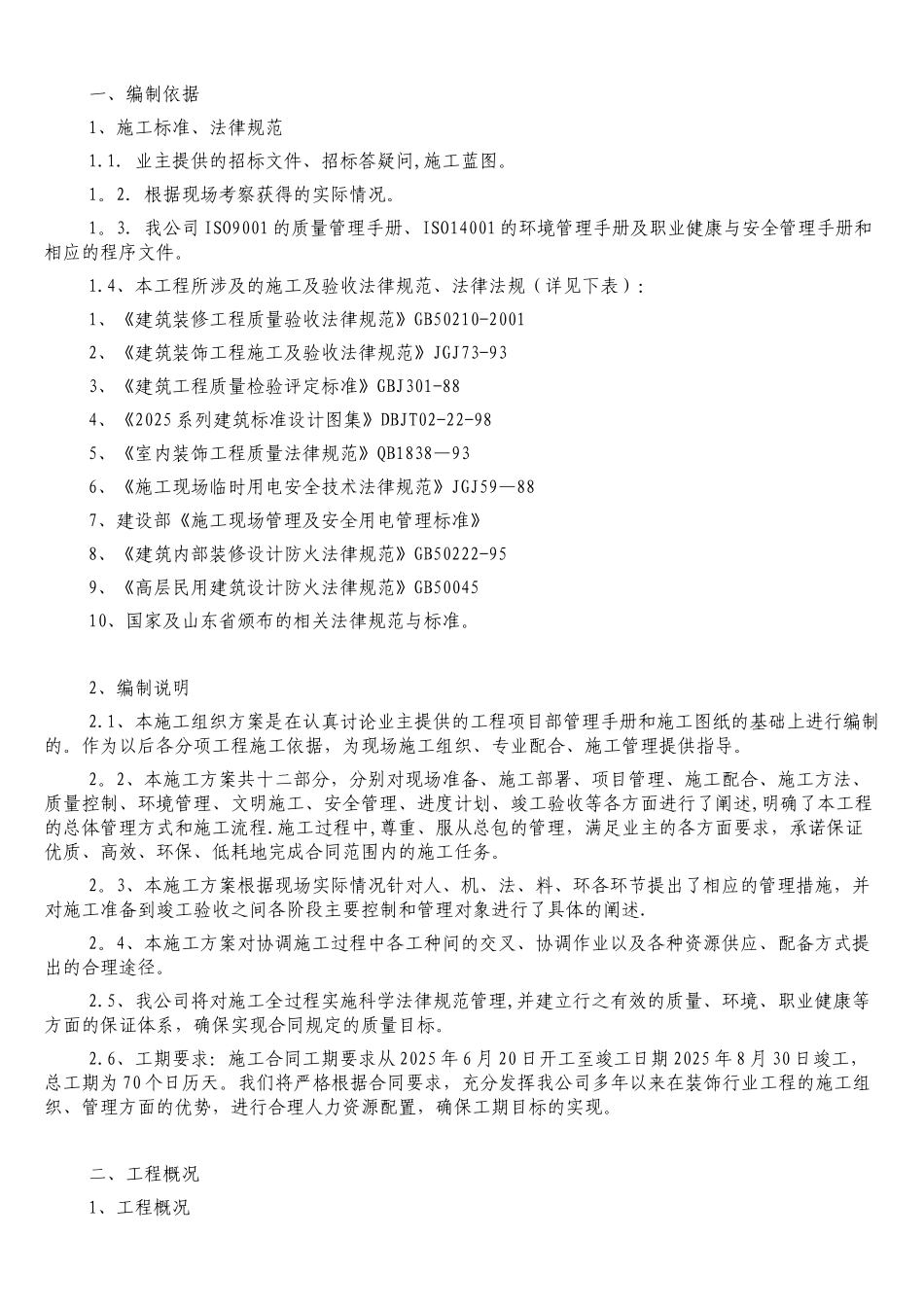

一、编制依据1、施工标准、法律规范1.1.业主提供的招标文件、招标答疑问,施工蓝图。1。2.根据现场考察获得的实际情况。1。3.我公司 ISO9001 的质量管理手册、ISO14001 的环境管理手册及职业健康与安全管理手册和相应的程序文件。1.4、本工程所涉及的施工及验收法律规范、法律法规(详见下表): 1、《建筑装修工程质量验收法律规范》GB50210-20012、《建筑装饰工程施工及验收法律规范》JGJ73-933、《建筑工程质量检验评定标准》GBJ301-884、《2025 系列建筑标准设计图集》DBJT02-22-985、《室内装饰工程质量法律规范》QB1838—936、《施工现场临时用电安全技术法律规范》JGJ59—887、建设部《施工现场管理及安全用电管理标准》8、《建筑内部装修设计防火法律规范》GB50222-959、《高层民用建筑设计防火法律规范》GB5004510、国家及山东省颁布的相关法律规范与标准。2、编制说明2.1、本施工组织方案是在认真讨论业主提供的工程项目部管理手册和施工图纸的基础上进行编制的。作为以后各分项工程施工依据,为现场施工组织、专业配合、施工管理提供指导。2。2、本施工方案共十二部分,分别对现场准备、施工部署、项目管理、施工配合、施工方法、质量控制、环境管理、文明施工、安全管理、进度计划、竣工验收等各方面进行了阐述,明确了本工程的总体管理方式和施工流程.施工过程中,尊重、服从总包的管理,满足业主的各方面要求,承诺保证优质、高效、环保、低耗地完成合同范围内的施工任务。2。3、本施工方案根据现场实际情况针对人、机、法、料、环各环节提出了相应的管理措施,并对施工准备到竣工验收之间各阶段主要控制和管理对象进行了具体的阐述.2。4、本施工方案对协调施工过程中各工种间的交叉、协调作业以及各种资源供应、配备方式提出的合理途径。2.5、我公司将对施工全过程实施科学法律规范管理,并建立行之有效的质量、环境、职业健康等方面的保证体系,确保实现合同规定的质量目标。2.6、工期要求:施工合同工期要求从 2025 年 6 月 20 日开工至竣工日期 2025 年 8 月 30 日竣工,总工期为 70 个日历天。我们将严格根据合同要求,充分发挥我公司多年以来在装饰行业工程的施工组织、管理方面的优势,进行合理人力资源配置,确保工期目标的实现。二、工程概况1、工程概况1.1、工程名称:青岛光谷软件园 1。1 区 3#楼室内装饰工程1.2、工程地点:青岛市黄岛区峨眉山路光谷软件园1。3、建设单位:青岛光谷联合进展有限公...
