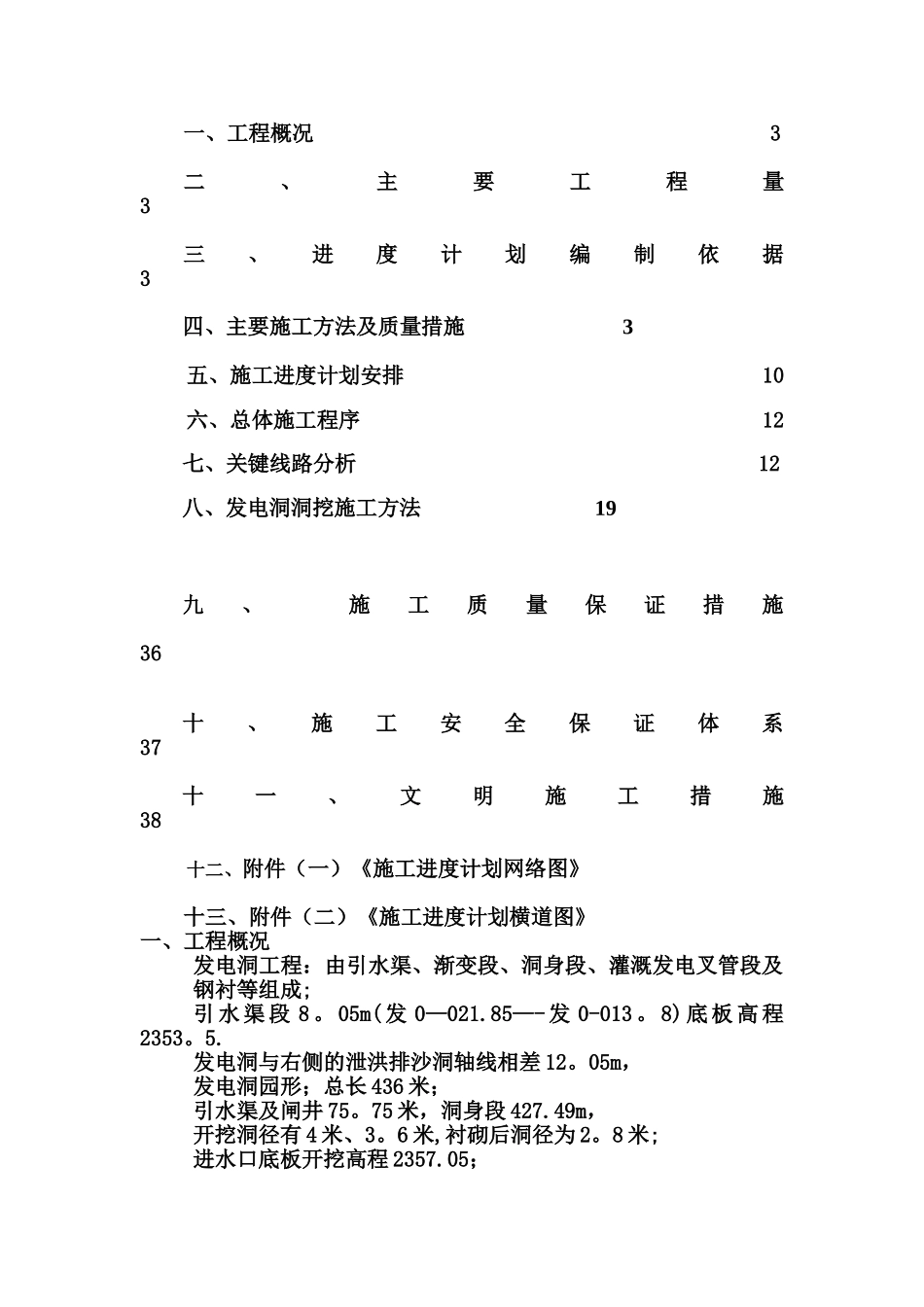

农二师 38 团(石门水库)灌溉发电洞实施性施工方案 批准:孙 强审核:万建江编制:徐钧华新疆兵团水电集团 38 团(石门水库)工程项目部二零一三年一月二十日 目 录一、工程概况 3 二、主要工程量 3 三、进度计划编制依据 3 四、主要施工方法及质量措施 3 五、施工进度计划安排 10 六、总体施工程序 12 七、关键线路分析 12 八、发电洞洞挖施工方法 19九、 施工质量保证措施 36 十、施工安全保证体系 37 十一、文明施工措施 38 十二、附件(一)《施工进度计划网络图》 十三、附件(二)《施工进度计划横道图》 一、工程概况发电洞工程:由引水渠、渐变段、洞身段、灌溉发电叉管段及钢衬等组成;引 水 渠 段 8
05m( 发 0—021
85—- 发 0-013
8) 底 板 高 程2353
发电洞与右侧的泄洪排沙洞轴线相差 12
05m,发电洞园形;总长 436 米;引水渠及闸井 75
75 米,洞身段 427
49m,开挖洞径有 4 米、3
6 米,衬砌后洞径为 2
8 米;进水口底板开挖高程 2357
05;进水口底板衬砌后高程 2358
00;闸井平台高程为 2399
高差为 41 米
出口段开挖高程为 2317
2;衬砌后高程为 2318
8;进出口总高差为 39

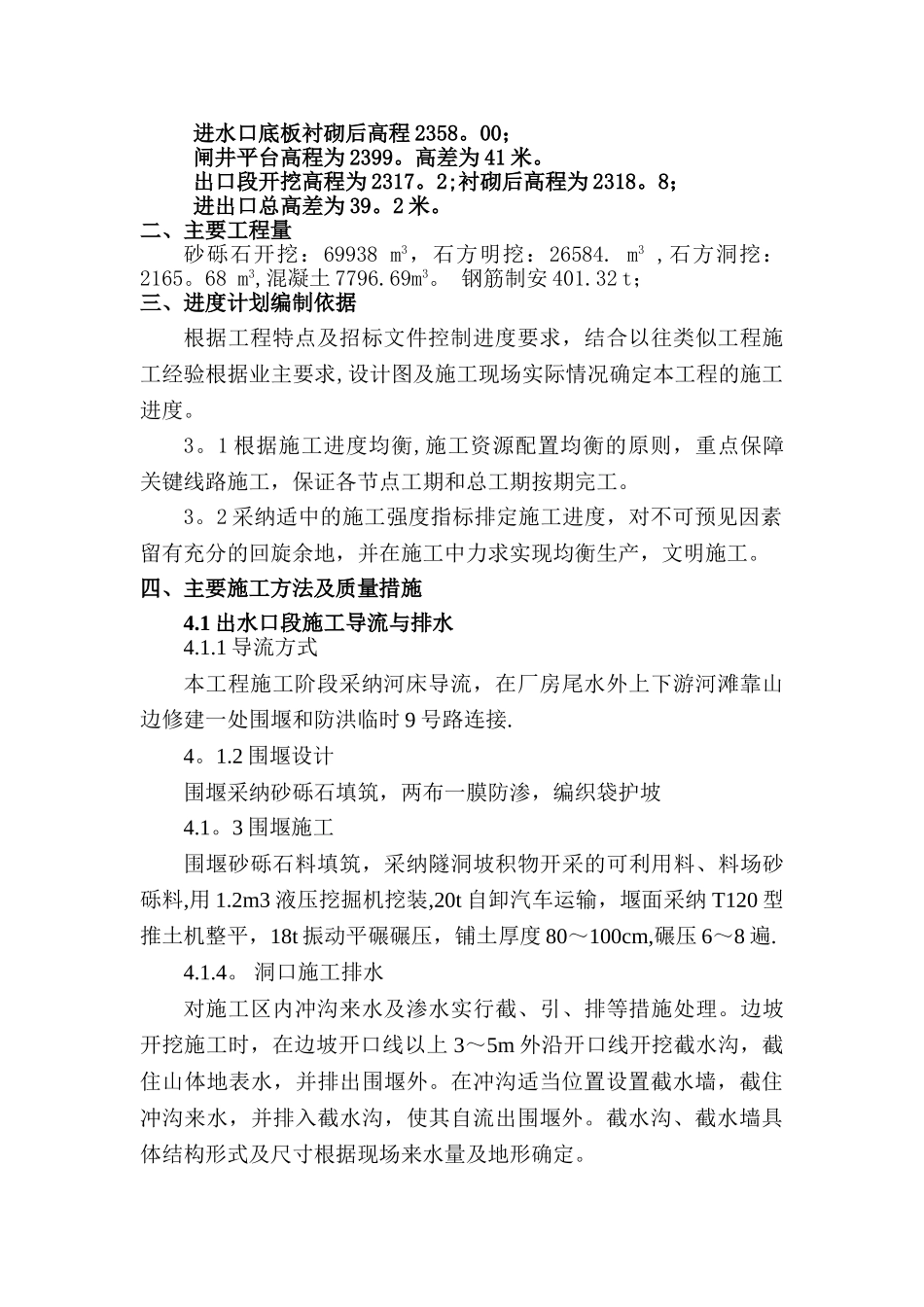

二、主要工程量砂砾石开挖:69938 m3,石方明挖:26584
m3 ,石方洞挖:2165
68 m3,混凝土 7796
钢筋制安 401
32 t;三、进度计划编制依据根据工程特点及招标文件控制进度要求,结合以往类似工程施工经验根据业主要求,设计图及施工现场实际情况确定本工程的施工进度
1 根据施工进度均衡,施工资源配置均衡的原则,重点保障关键线路施工,保证各节点工期和总工期按期完工
2 采纳适中的施工强度指标排定施工进度,对不可预见因素留有充分的回
