技术交底记录编号(表 C2-5)工程名称北京市上庄路南延(闵庄路~黑龙潭路)道路工程(含西山隧道)4#标段工程分部工程名称共构段围护结构冠梁施工分项工程名称冠梁施工施工单位北京市市政一建设工程有限责任公司交底日期2025 年 12 月22 日交底内容:一、工程概况冠梁尺寸宽×高为 1
0m,冠梁顶面标高为 66
2m,冠梁总长为 189m,冠梁混凝土为 C30,冠梁保护层厚度:35mm(最外层钢筋保护层厚度),主筋采纳 22 的(左右侧)、20的(上下方)焊接,箍筋采纳10@200,φ冠梁上做砖混结构挡土墙
二、施工准备1、施工人员已经接受入场教育、安全技术交底,并完善签字手续
2、冠梁开挖至设计标高
3、冠梁轴线、标高点已放设完成,并已经完成测量复核
4、围护桩桩头凿除完成,桩检合格
三、施工工艺开挖基槽→桩头处理→冠梁底部平整→施工放线→钢筋安装→模板及支撑→砼浇注→拆模养护
冠梁基坑开挖及凿桩头采纳普通挖掘机配合人工进行冠梁基坑的开挖,开挖过程中注意保护冠梁钢筋和埋设的测斜管
普通挖掘机先沿排桩两侧进行冠梁基坑开挖,将围护桩迎土侧 80cm 宽度范围内及两排围护桩中间的土体挖除,并按 1:0
75 进行放坡
挖土机距离桩要求在 20cm 以上,现场由专人负责指挥开挖,防止碰撞桩头
当挖至桩顶标高以上 30cm 时,改用人工开挖至基底,尽量减少对基底土的扰动
由于桩间距离仅为 50cm,所以应采纳小挖掘机挖除桩间的土体
冠梁基坑开挖完成后凿桩头,将顶部进行凿毛整平至设计标高,用高压风清洗,调直桩顶锚固钢筋,进行桩的检测
冠梁基坑开挖横断面如下图所示
审核人交底人接受交底人本表由施工单位填写

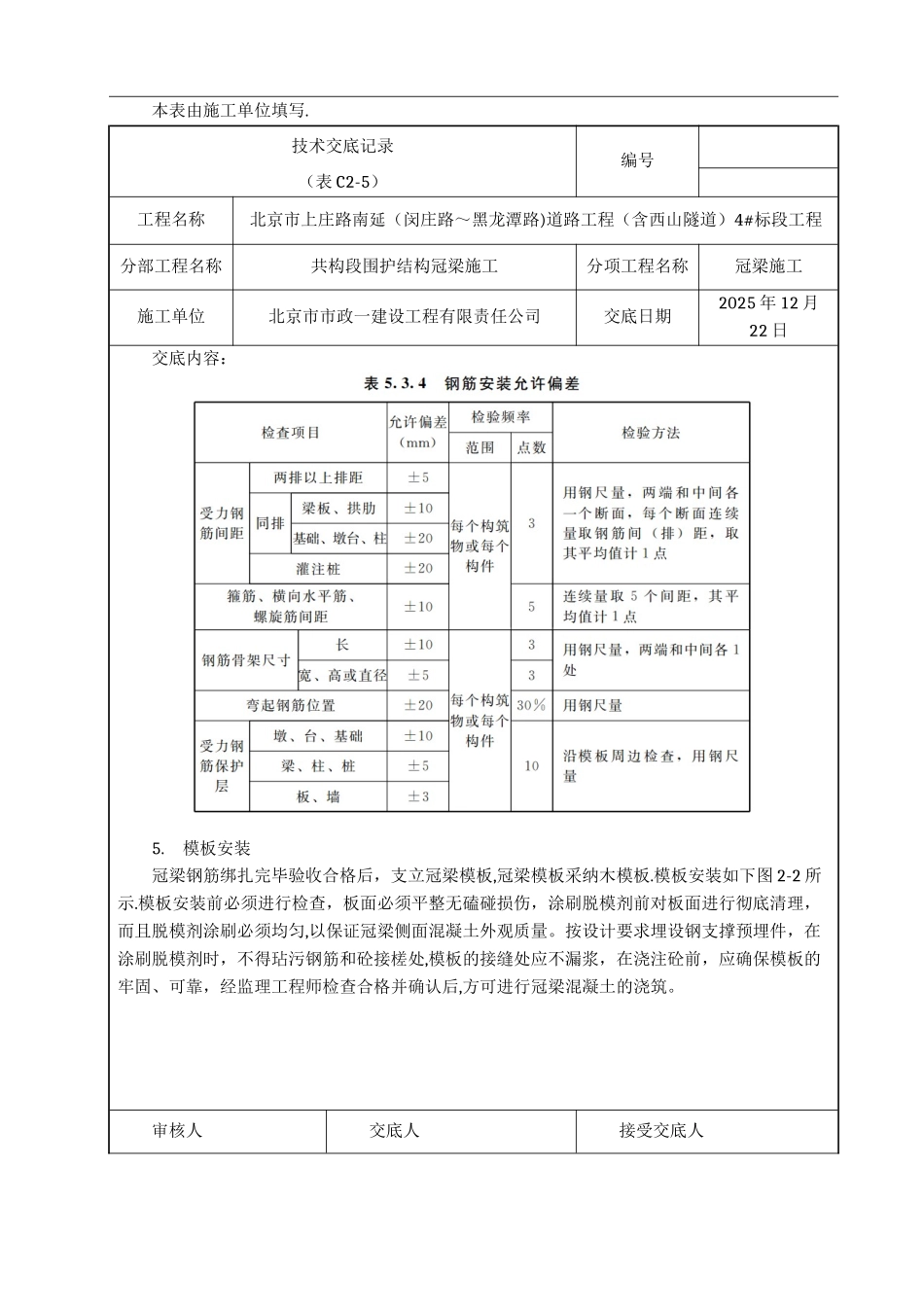

技术交底记录编号(表 C2—5)工程名称北京市上庄路南延(闵庄路~黑龙潭路)道路工程(含西山隧道)4#标段工程分部工程名称共构段围护结构冠梁施工分项工程名称冠梁施工施工
