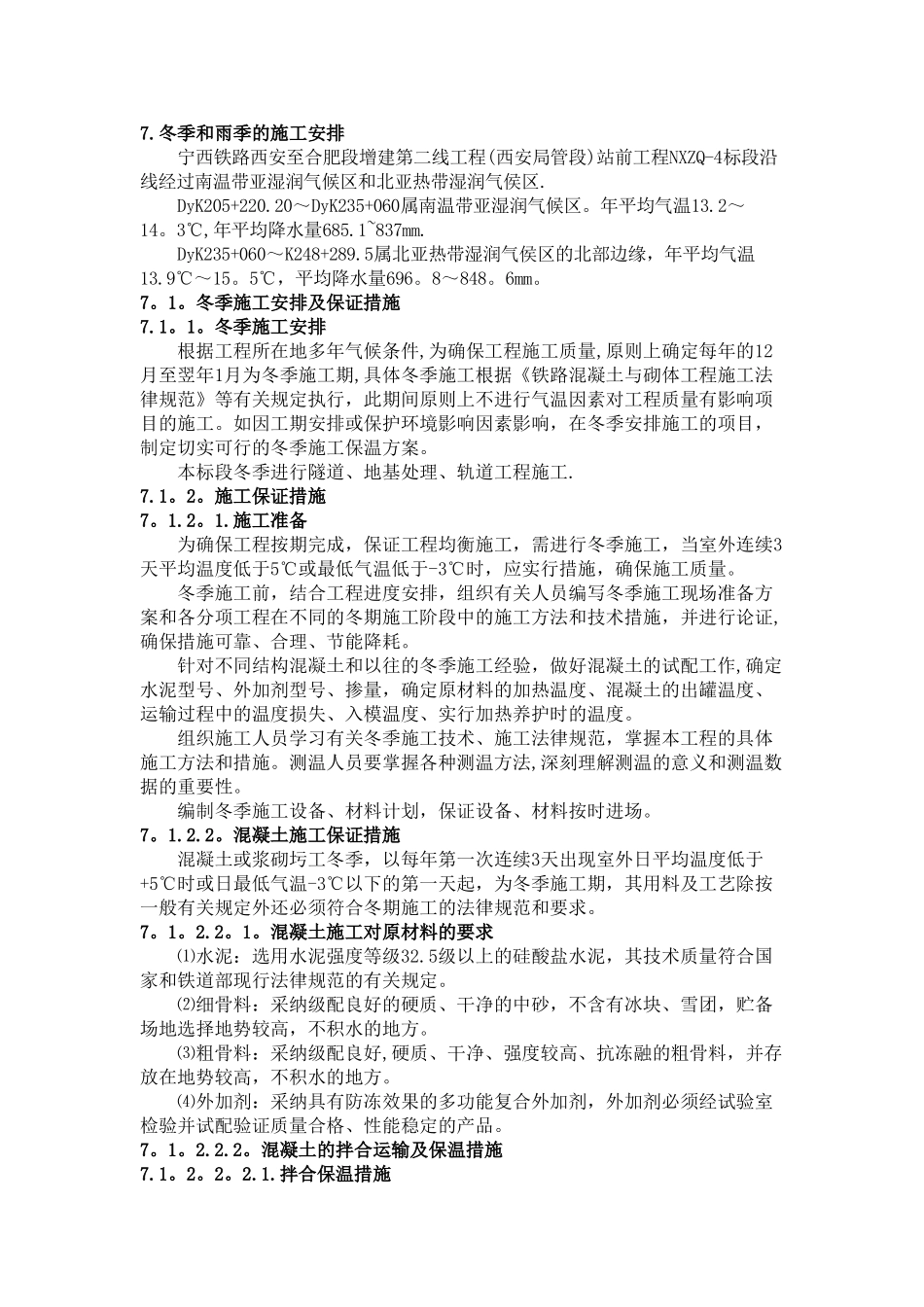

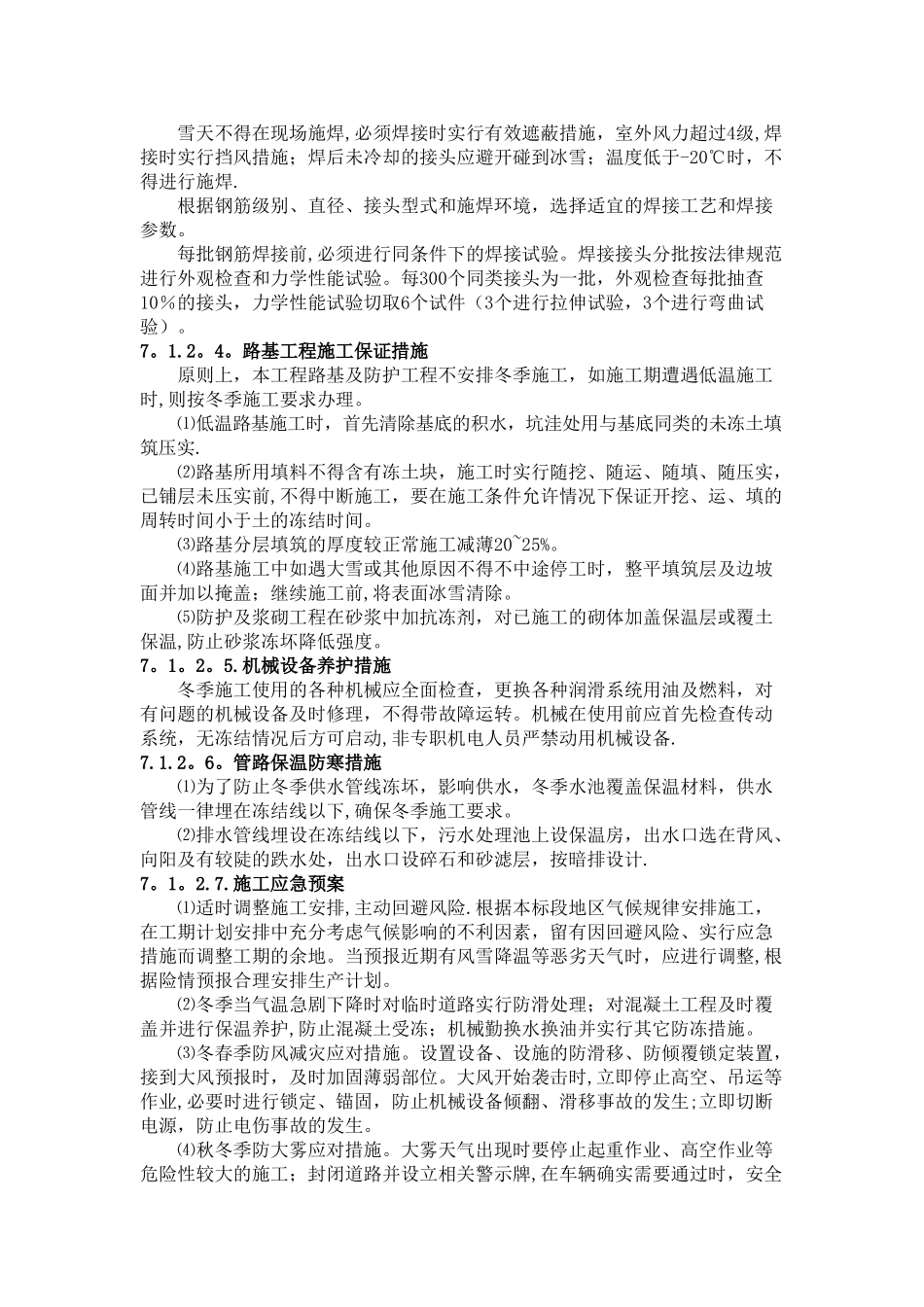

冬季和雨季的施工安排宁西铁路西安至合肥段增建第二线工程(西安局管段)站前工程NXZQ-4标段沿线经过南温带亚湿润气候区和北亚热带湿润气侯区
DyK205+220
20~DyK235+060属南温带亚湿润气候区
年平均气温13
3℃,年平均降水量685
1~837mm
DyK235+060~K248+289
5属北亚热带湿润气侯区的北部边缘,年平均气温13
5℃,平均降水量696
冬季施工安排及保证措施7
冬季施工安排根据工程所在地多年气候条件,为确保工程施工质量,原则上确定每年的12月至翌年1月为冬季施工期,具体冬季施工根据《铁路混凝土与砌体工程施工法律规范》等有关规定执行,此期间原则上不进行气温因素对工程质量有影响项目的施工
如因工期安排或保护环境影响因素影响,在冬季安排施工的项目,制定切实可行的冬季施工保温方案
本标段冬季进行隧道、地基处理、轨道工程施工
施工保证措施7
施工准备为确保工程按期完成,保证工程均衡施工,需进行冬季施工,当室外连续3天平均温度低于5℃或最低气温低于-3℃时,应实行措施,确保施工质量
冬季施工前,结合工程进度安排,组织有关人员编写冬季施工现场准备方案和各分项工程在不同的冬期施工阶段中的施工方法和技术措施,并进行论证,确保措施可靠、合理、节能降耗
针对不同结构混凝土和以往的冬季施工经验,做好混凝土的试配工作,确定水泥型号、外加剂型号、掺量,确定原材料的加热温度、混凝土的出罐温度、运输过程中的温度损失、入模温度、实行加热养护时的温度
组织施工人员学习有关冬季施工技术、施工法律规范,掌握本工程的具体施工方法和措施
测温人员要掌握各种测温方法,深刻理解测温的意义和测温数据的重要性
编制冬季施工设备、材料计划,保证设备、材料按时进场
混凝土施工保证措施混
