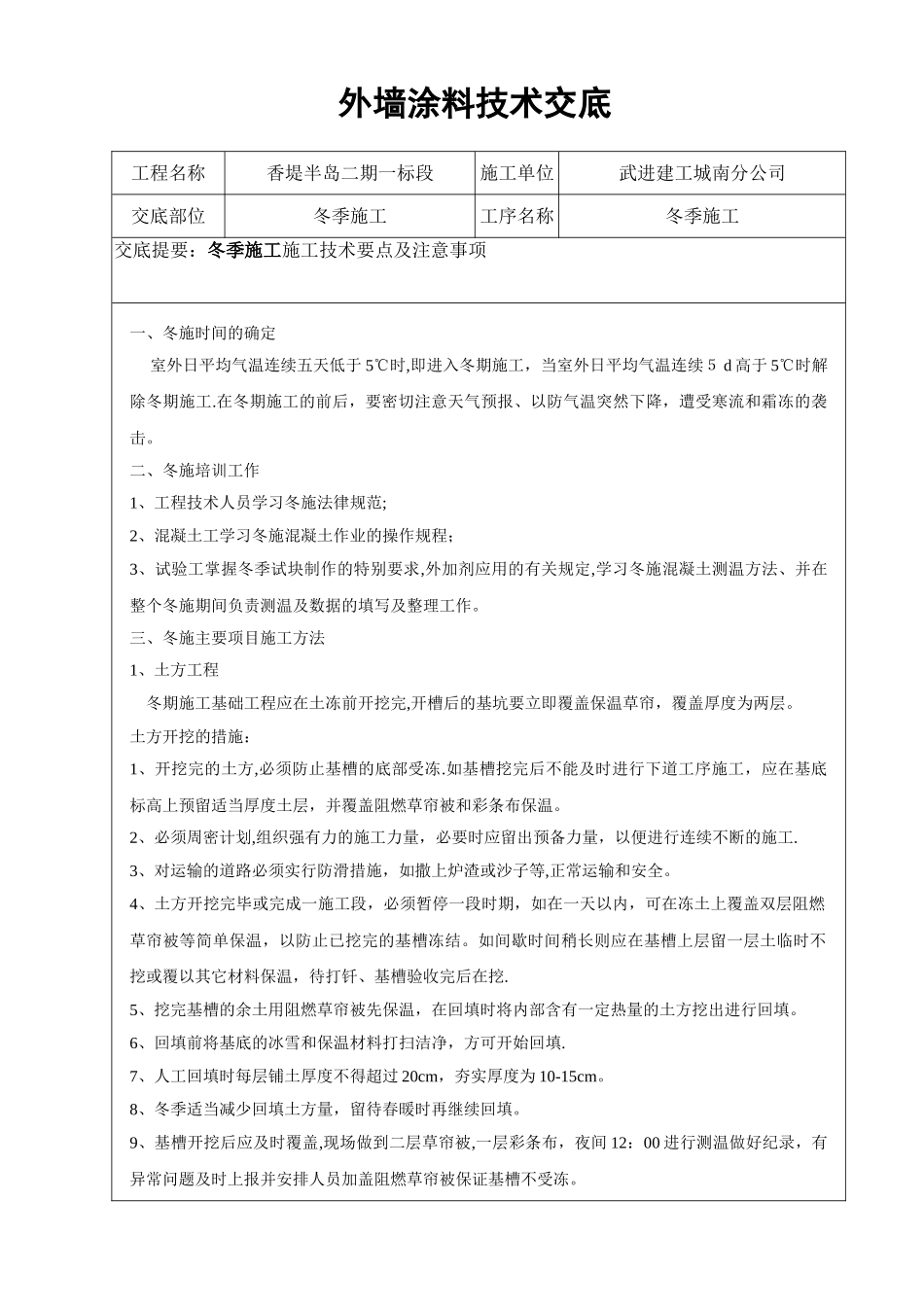

外墙涂料技术交底工程名称香堤半岛二期一标段施工单位武进建工城南分公司交底部位冬季施工工序名称冬季施工交底提要:冬季施工施工技术要点及注意事项一、冬施时间的确定 室外日平均气温连续五天低于 5℃时,即进入冬期施工,当室外日平均气温连续5 d 高于 5℃时解除冬期施工
在冬期施工的前后,要密切注意天气预报、以防气温突然下降,遭受寒流和霜冻的袭击
二、冬施培训工作1、工程技术人员学习冬施法律规范;2、混凝土工学习冬施混凝土作业的操作规程;3、试验工掌握冬季试块制作的特别要求,外加剂应用的有关规定,学习冬施混凝土测温方法、并在整个冬施期间负责测温及数据的填写及整理工作
三、冬施主要项目施工方法1、土方工程 冬期施工基础工程应在土冻前开挖完,开槽后的基坑要立即覆盖保温草帘,覆盖厚度为两层
土方开挖的措施:1、开挖完的土方,必须防止基槽的底部受冻
如基槽挖完后不能及时进行下道工序施工,应在基底标高上预留适当厚度土层,并覆盖阻燃草帘被和彩条布保温
2、必须周密计划,组织强有力的施工力量,必要时应留出预备力量,以便进行连续不断的施工
3、对运输的道路必须实行防滑措施,如撒上炉渣或沙子等,正常运输和安全
4、土方开挖完毕或完成一施工段,必须暂停一段时期,如在一天以内,可在冻土上覆盖双层阻燃草帘被等简单保温,以防止已挖完的基槽冻结
如间歇时间稍长则应在基槽上层留一层土临时不挖或覆以其它材料保温,待打钎、基槽验收完后在挖
5、挖完基槽的余土用阻燃草帘被先保温,在回填时将内部含有一定热量的土方挖出进行回填
6、回填前将基底的冰雪和保温材料打扫洁净,方可开始回填
7、人工回填时每层铺土厚度不得超过 20cm,夯实厚度为 10-15cm
8、冬季适当减少回填土方量,留待春暖时再继续回填
9、基槽开挖后应及时覆盖,现场做到二层草帘被,一层彩条布,夜间 12:00 进行测温做好纪录,有异常问题及时上报并安
