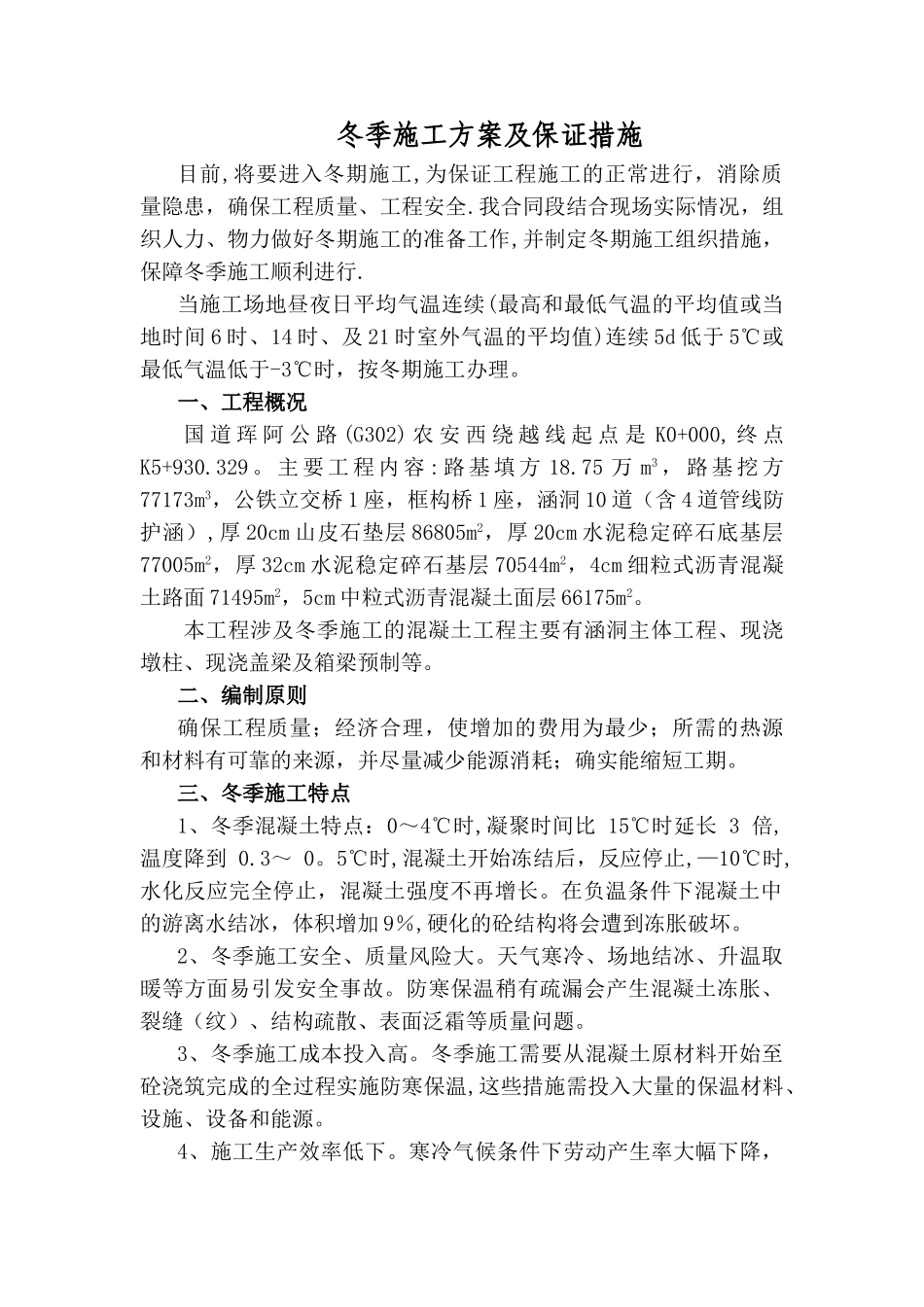

冬季施工方案及保证措施目前,将要进入冬期施工,为保证工程施工的正常进行,消除质量隐患,确保工程质量、工程安全
我合同段结合现场实际情况,组织人力、物力做好冬期施工的准备工作,并制定冬期施工组织措施,保障冬季施工顺利进行
当施工场地昼夜日平均气温连续(最高和最低气温的平均值或当地时间 6 时、14 时、及 21 时室外气温的平均值)连续 5d 低于 5℃或最低气温低于-3℃时,按冬期施工办理
一、工程概况国 道 珲 阿 公 路 (G302) 农 安 西 绕 越 线 起 点 是 K0+000, 终 点K5+930
主 要 工 程 内 容 : 路 基 填 方 18
75 万 m3 , 路 基 挖 方77173m3,公铁立交桥 1 座,框构桥 1 座,涵洞 10 道(含 4 道管线防护涵),厚 20cm 山皮石垫层 86805m2,厚 20cm 水泥稳定碎石底基层77005m2,厚 32cm 水泥稳定碎石基层 70544m2,4cm 细粒式沥青混凝土路面 71495m2,5cm 中粒式沥青混凝土面层 66175m2
本工程涉及冬季施工的混凝土工程主要有涵洞主体工程、现浇墩柱、现浇盖梁及箱梁预制等
二、编制原则确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期
三、冬季施工特点1、冬季混凝土特点:0~4℃时,凝聚时间比 15℃时延长 3 倍,温度降到 0
5℃时,混凝土开始冻结后,反应停止,—10℃时,水化反应完全停止,混凝土强度不再增长
在负温条件下混凝土中的游离水结冰,体积增加 9%,硬化的砼结构将会遭到冻胀破坏
2、冬季施工安全、质量风险大
天气寒冷、场地结冰、升温取暖等方面易引发安全事故
防寒保温稍有疏漏会产生混凝土冻胀、裂缝(纹)、结构疏散、表面泛霜等质量问题
3、冬季施工成本投入高
