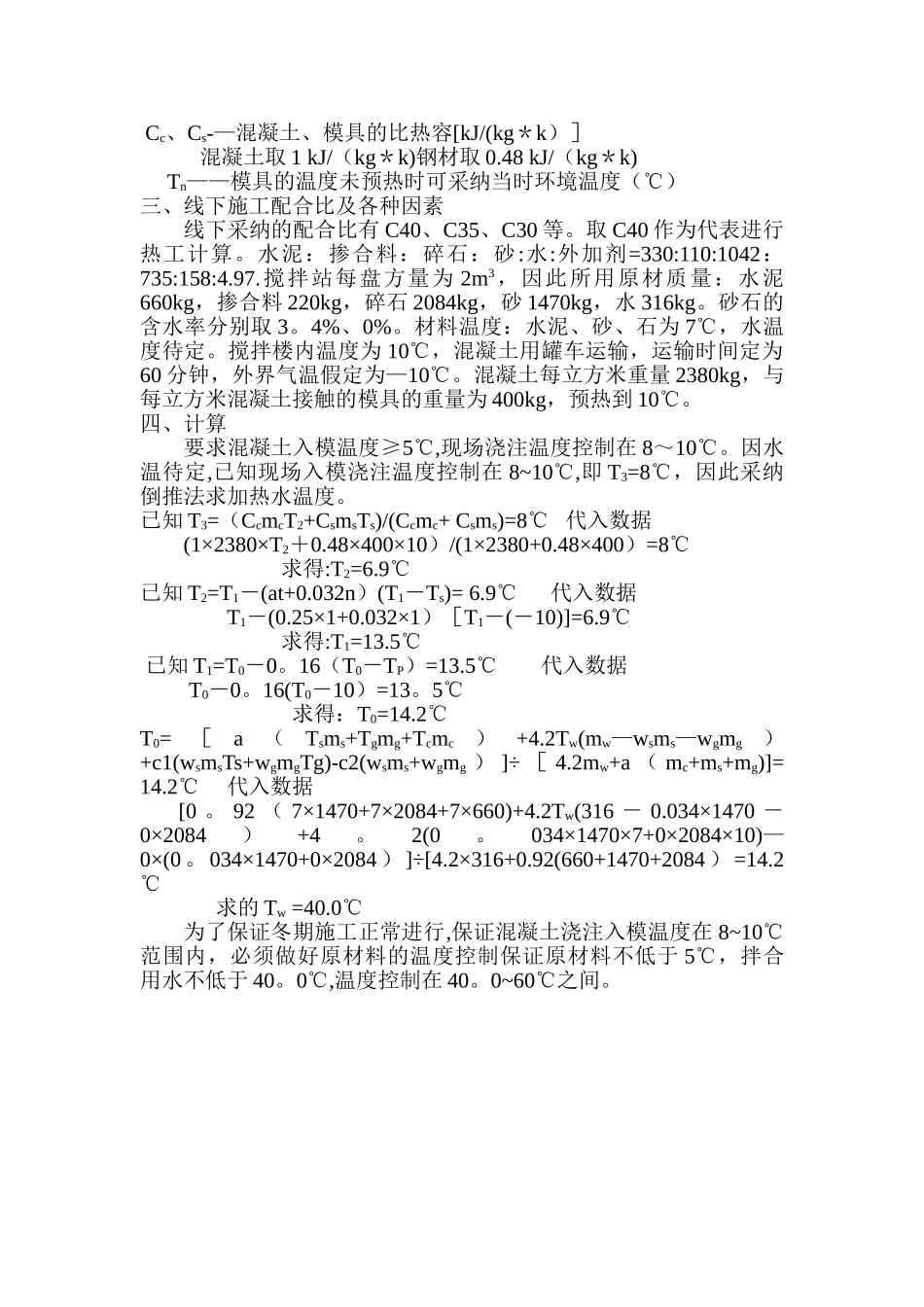

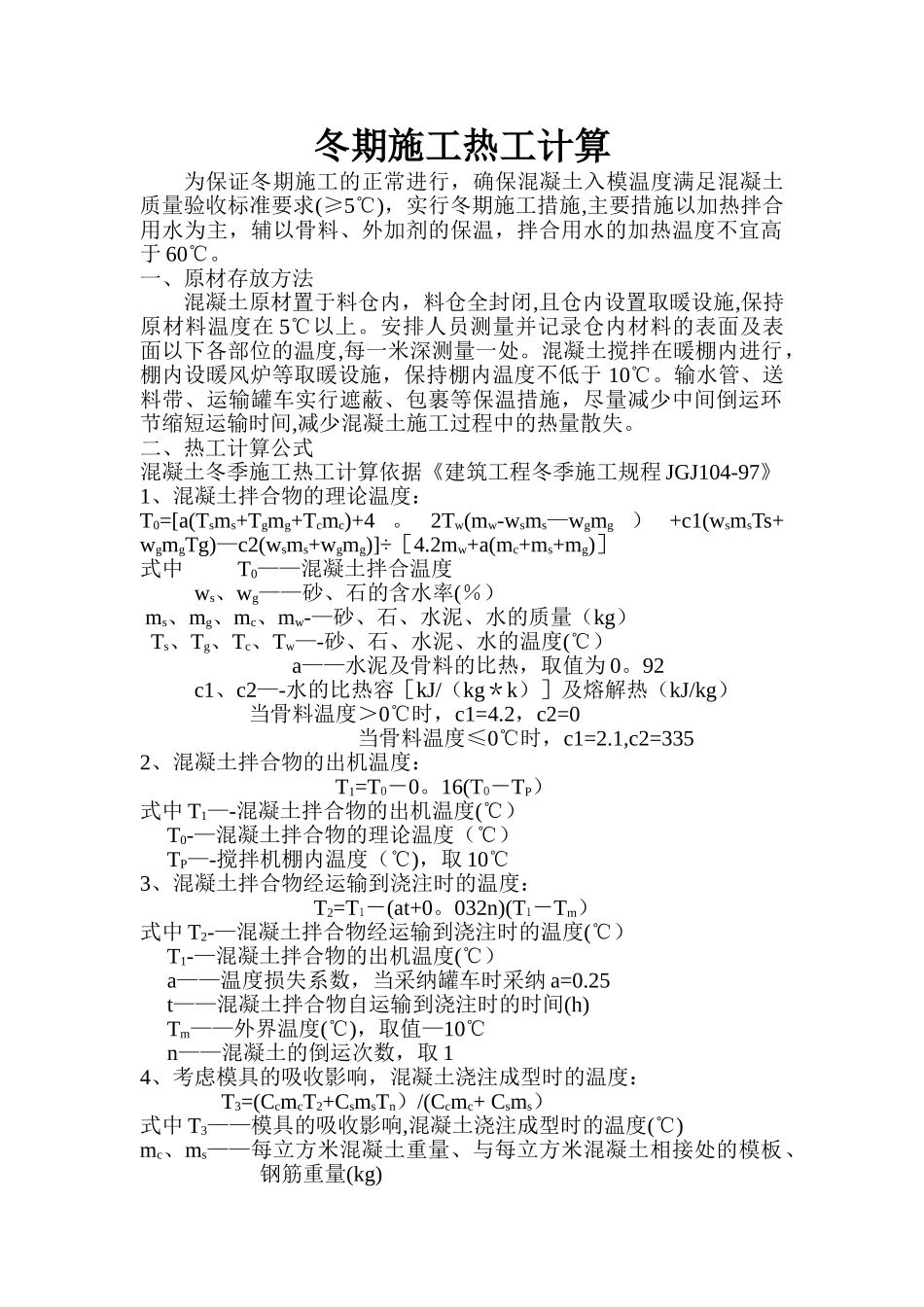

冬期施工热工计算为保证冬期施工的正常进行,确保混凝土入模温度满足混凝土质量验收标准要求(≥5℃),实行冬期施工措施,主要措施以加热拌合用水为主,辅以骨料、外加剂的保温,拌合用水的加热温度不宜高于 60℃
一、原材存放方法混凝土原材置于料仓内,料仓全封闭,且仓内设置取暖设施,保持原材料温度在 5℃以上
安排人员测量并记录仓内材料的表面及表面以下各部位的温度,每一米深测量一处
混凝土搅拌在暖棚内进行,棚内设暖风炉等取暖设施,保持棚内温度不低于 10℃
输水管、送料带、运输罐车实行遮蔽、包裹等保温措施,尽量减少中间倒运环节缩短运输时间,减少混凝土施工过程中的热量散失
二、热工计算公式混凝土冬季施工热工计算依据《建筑工程冬季施工规程 JGJ104-97》1、混凝土拌合物的理论温度:T0=[a(Tsms+Tgmg+Tcmc)+4
2Tw(mw-wsms—wgmg ) +c1(wsmsTs+ wgmgTg)—c2(wsms+wgmg)]÷[4
2mw+a(mc+ms+mg)]式中 T0——混凝土拌合温度 ws、wg——砂、石的含水率(%) ms、mg、mc、mw-—砂、石、水泥、水的质量(kg) Ts、Tg、Tc、Tw—-砂、石、水泥、水的温度(℃)a——水泥及骨料的比热,取值为 0
92 c1、c2—-水的比热容[kJ/(kg*k)]及熔解热(kJ/kg) 当骨料温度>0℃时,c1=4
2,c2=0当骨料温度≤0℃时,c1=2
1,c2=3352、混凝土拌合物的出机温度:T1=T0-0
16(T0-TP)式中 T1—-混凝土拌合物的出机温度(℃) T0-—混凝土拌合物的理论温度(℃) TP—-搅拌机棚内温度(℃),取 10℃3、混凝土拌合物经运输到浇注时的温度:T2=T1-(at+0
032n)(T1-Tm)式中 T2-—混凝土拌合物经运输到浇注时的温度(℃) T1-—混凝土拌合
