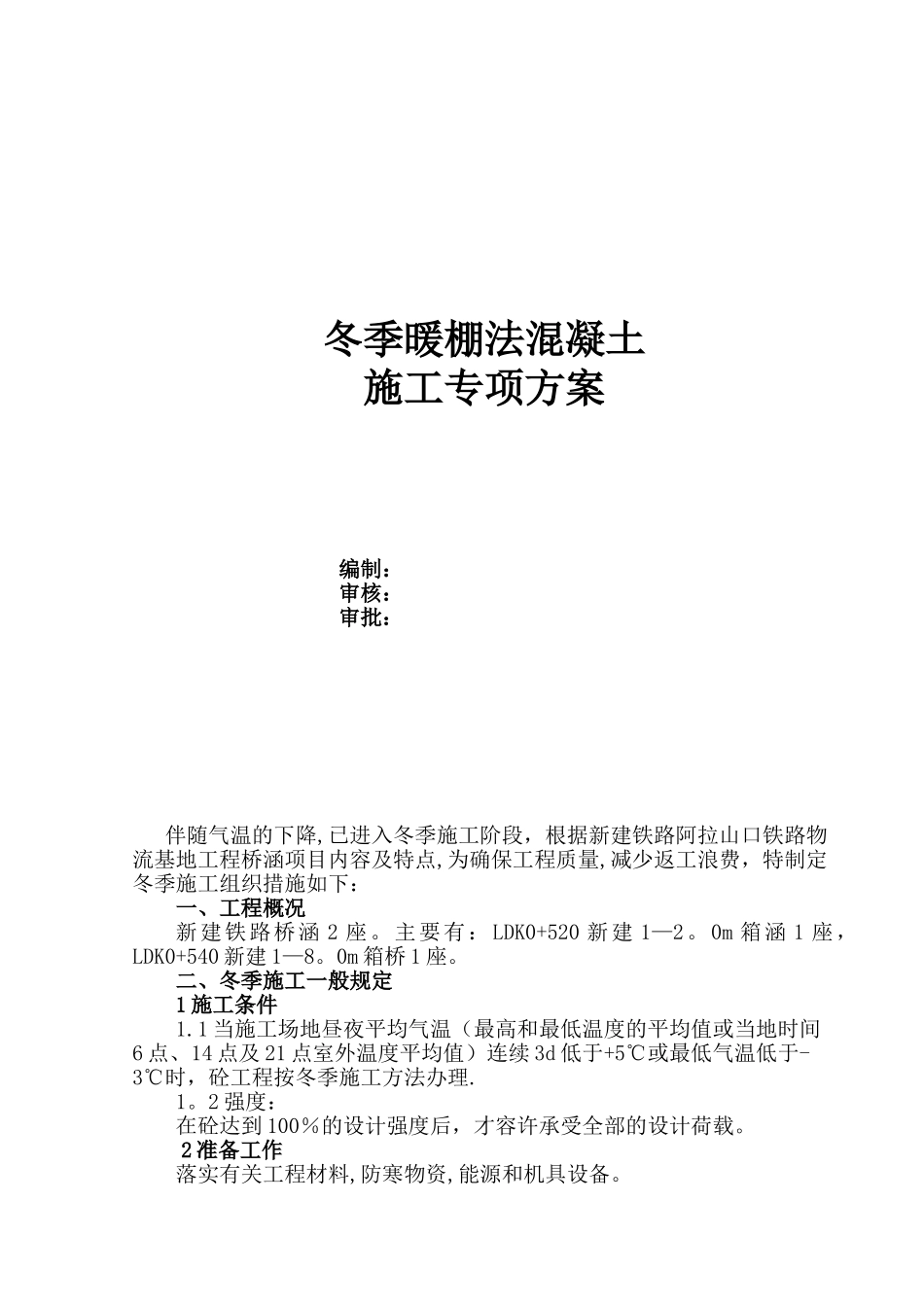

冬季暖棚法混凝土施工专项方案编制:审核:审批:伴随气温的下降,已进入冬季施工阶段,根据新建铁路阿拉山口铁路物流基地工程桥涵项目内容及特点,为确保工程质量,减少返工浪费,特制定冬季施工组织措施如下:一、工程概况新建铁路桥涵 2 座
主要有:LDK0+520 新建 1—2
0m 箱涵 1 座,LDK0+540 新建 1—8
0m 箱桥 1 座
二、冬季施工一般规定1 施工条件1
1 当施工场地昼夜平均气温(最高和最低温度的平均值或当地时间6 点、14 点及 21 点室外温度平均值)连续 3d 低于+5℃或最低气温低于-3℃时,砼工程按冬季施工方法办理
2 强度:在砼达到 100%的设计强度后,才容许承受全部的设计荷载
2 准备工作落实有关工程材料,防寒物资,能源和机具设备

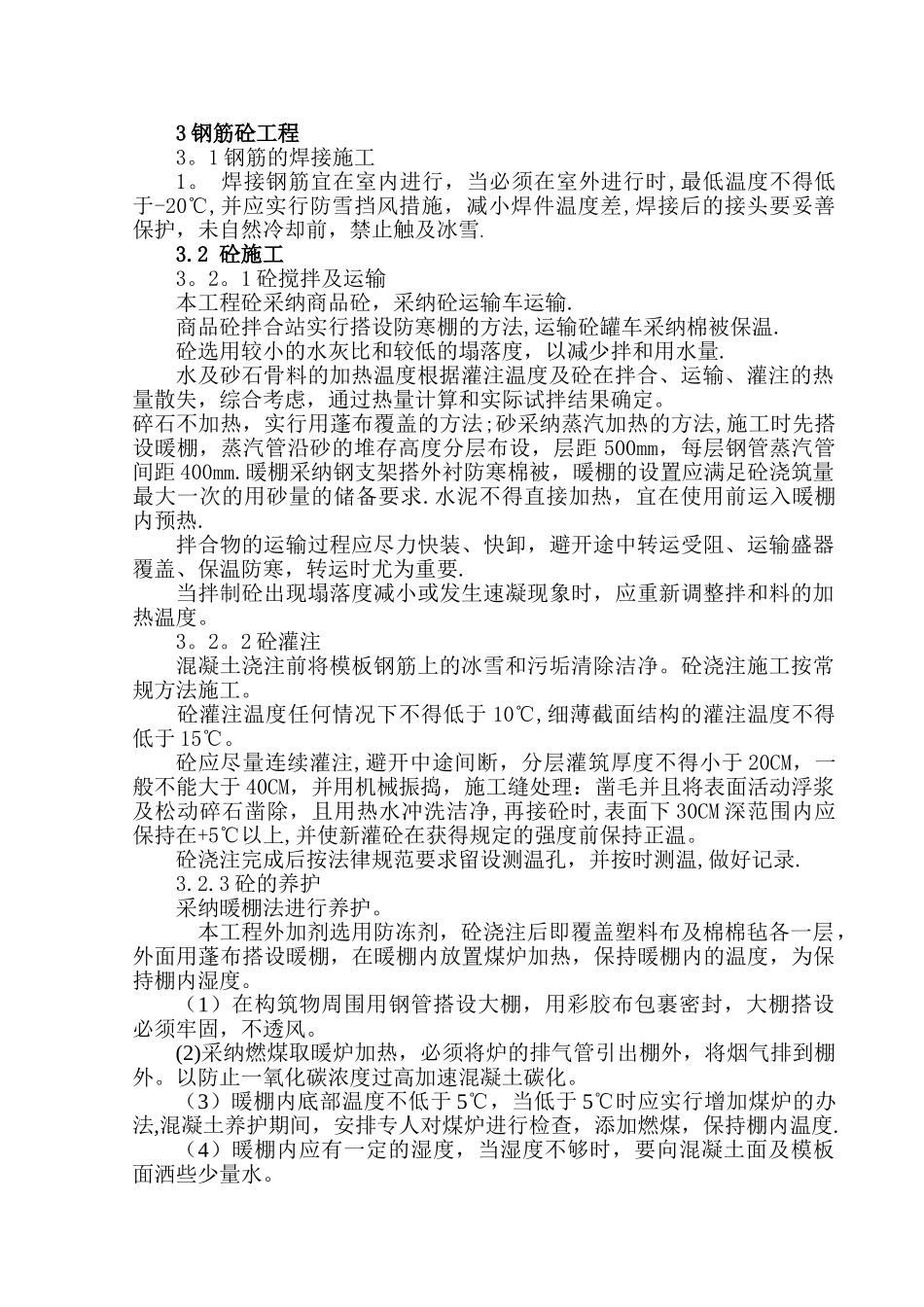

3 钢筋砼工程3
1 钢筋的焊接施工1
焊接钢筋宜在室内进行,当必须在室外进行时,最低温度不得低于-20℃,并应实行防雪挡风措施,减小焊件温度差,焊接后的接头要妥善保护,未自然冷却前,禁止触及冰雪
2 砼施工3
1 砼搅拌及运输本工程砼采纳商品砼,采纳砼运输车运输
商品砼拌合站实行搭设防寒棚的方法,运输砼罐车采纳棉被保温
砼选用较小的水灰比和较低的塌落度,以减少拌和用水量
水及砂石骨料的加热温度根据灌注温度及砼在拌合、运输、灌注的热量散失,综合考虑,通过热量计算和实际试拌结果确定
碎石不加热,实行用蓬布覆盖的方法;砂采纳蒸汽加热的方法,施工时先搭设暖棚,蒸汽管沿砂的堆存高度分层布设,层距 500mm,每层钢管蒸汽管间距 400mm
暖棚采纳钢支架搭外衬防寒棉被,暖棚的设置应满足砼浇筑量最大一次的用砂量的储备要求
水泥不得直接加热,宜在使用前运入暖棚内预热
拌合物的运输过程应尽力快装、快卸,避开途中转运受阻、运输盛器覆盖、保温防寒,转运时尤为重要
当拌制砼出现塌落度减小或发生速凝现象时,应重新调整
