赣江石虎塘金滩防护区护岸处理抛石、沿溪防护区浸没处理工程施工技术交底赣江石虎塘金滩防护区护岸处理抛石、沿溪防护区浸没处理工程项目部年 月 日1、减压井施工技术交底 (1)、减压井施工工艺 减压井施工过程可分为测量,造孔,清孔,下井管,回填反滤料和洗井等多项工序的具体流程
(2)、井位测量放样根据有关的测量坐标控制网点和水准网点,根据设计图纸和施工法律规范要求,进行井位测量定位,确定减压井位置,同时测量孔口高程并根据设计图纸进行编号
(3)、反滤料准备反滤料级配应连续,含泥量不大于 5%,相对密度不小于 0
65,每孔按理论计算值总量的 1
2 倍进行备料
规格级配如下表:通过下列筛选孔(mm)重量百分率50401050
07510080-10040—10025—508-450-15(4)、井管制作减压井孔径 1000,中间井管用 ∅ 200PVC 管底需伸入到砾(卵)石透水层1
2m, PVC 管顶高出减压沟底 0
2m, PVC 管在减压沟反滤层以下为花管
花管孔径 0
02m,孔距 0
1m,呈梅花型布置
PVC 管长度规格为 6m 一节,两节 PVC管之间采纳自然连接,PVC 管底、外壁包土工布
(5)、钻孔机械设备就位,经测量检查孔位、高程等无误后,将专用的钻机安放到选定的孔位上,将钻头对准孔位,调平并加以固定,校核钻杆垂直度,控制垂直度偏差在 0
(6)、钻孔、成孔 钻机调试完毕即可钻进,采纳清水钻进,根据不同地层选取不同的钻进参数,根据地层土质的不同选取不同的泥浆比重,钻进深度需伸入到砾(卵)石透水层 1
(7)、清孔、清渣钻孔达到设计要求的孔深度后,及时进行清孔、清渣,换浆采纳循环方式进行,直至符合设计要求

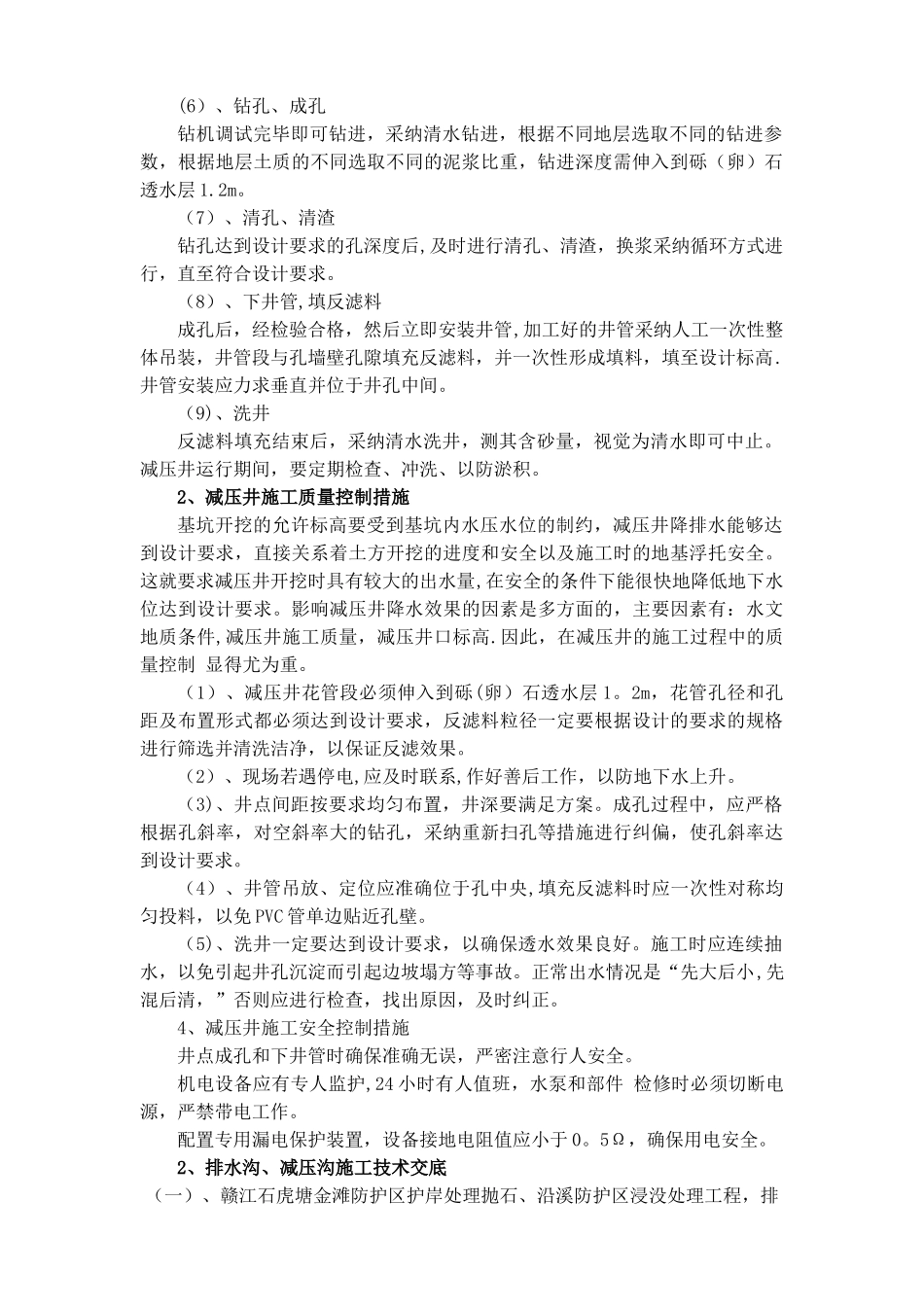

(8)、下井管,填反滤料 成孔后,经检验合格,然后立即安装井管,加工好的井管采纳人工一次性整体吊装,井管段与孔墙壁孔隙填充反
