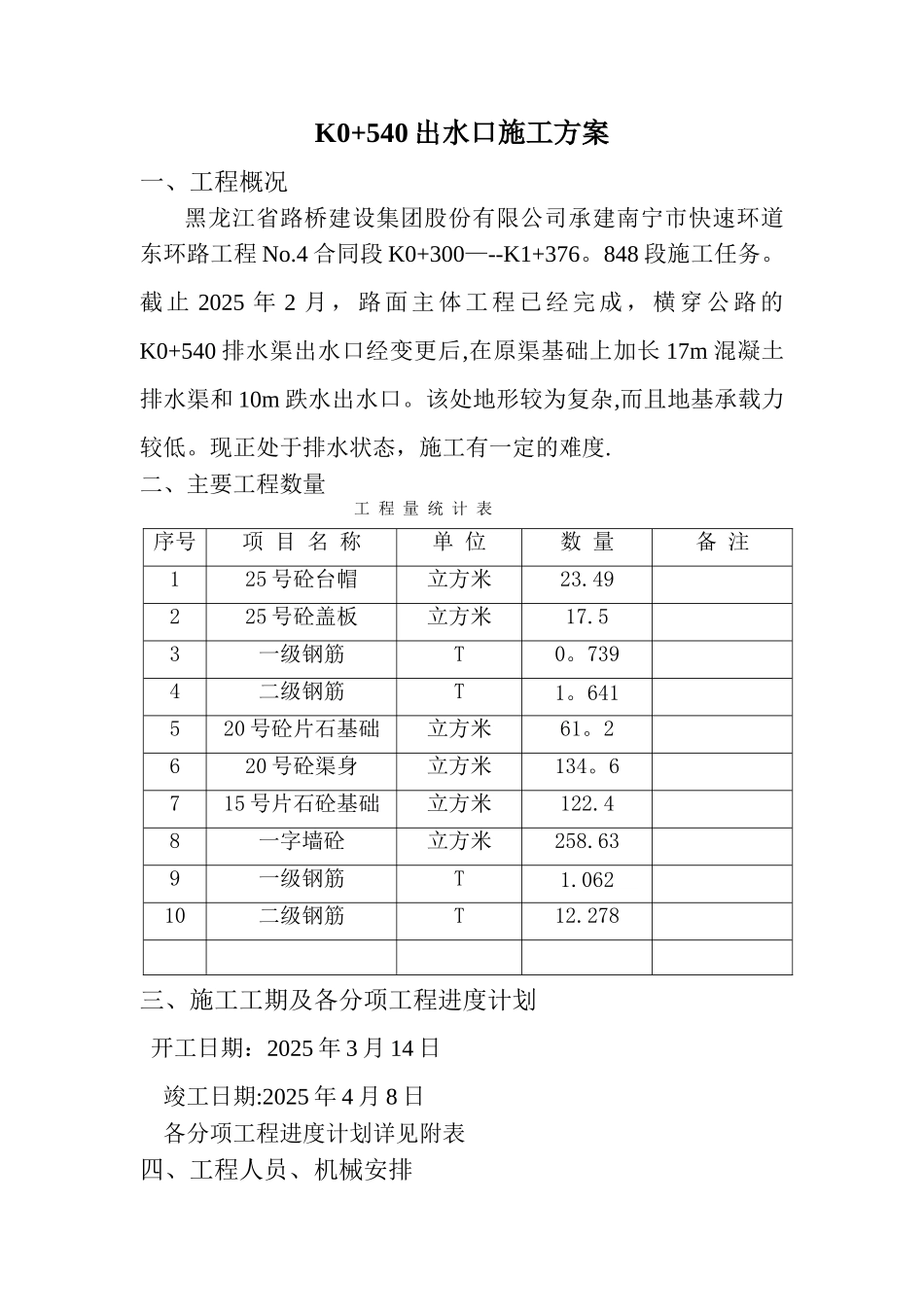

K0+540 出水口施工方案一、工程概况黑龙江省路桥建设集团股份有限公司承建南宁市快速环道东环路工程 No
4 合同段 K0+300—--K1+376
848 段施工任务
截 止 2025 年 2 月 , 路 面 主 体 工 程 已 经 完 成 , 横 穿 公 路 的K0+540 排水渠出水口经变更后,在原渠基础上加长 17m 混凝土排水渠和 10m 跌水出水口
该处地形较为复杂,而且地基承载力较低
现正处于排水状态,施工有一定的难度
二、主要工程数量工 程 量 统 计 表序号项 目 名 称单 位数 量备 注125 号砼台帽立方米23
49225 号砼盖板立方米17
53一级钢筋T0
7394二级钢筋T1
641520 号砼片石基础立方米61
2620 号砼渠身立方米134
6715 号片石砼基础立方米122
48一字墙砼立方米258
639一级钢筋T1
06210二级钢筋T12

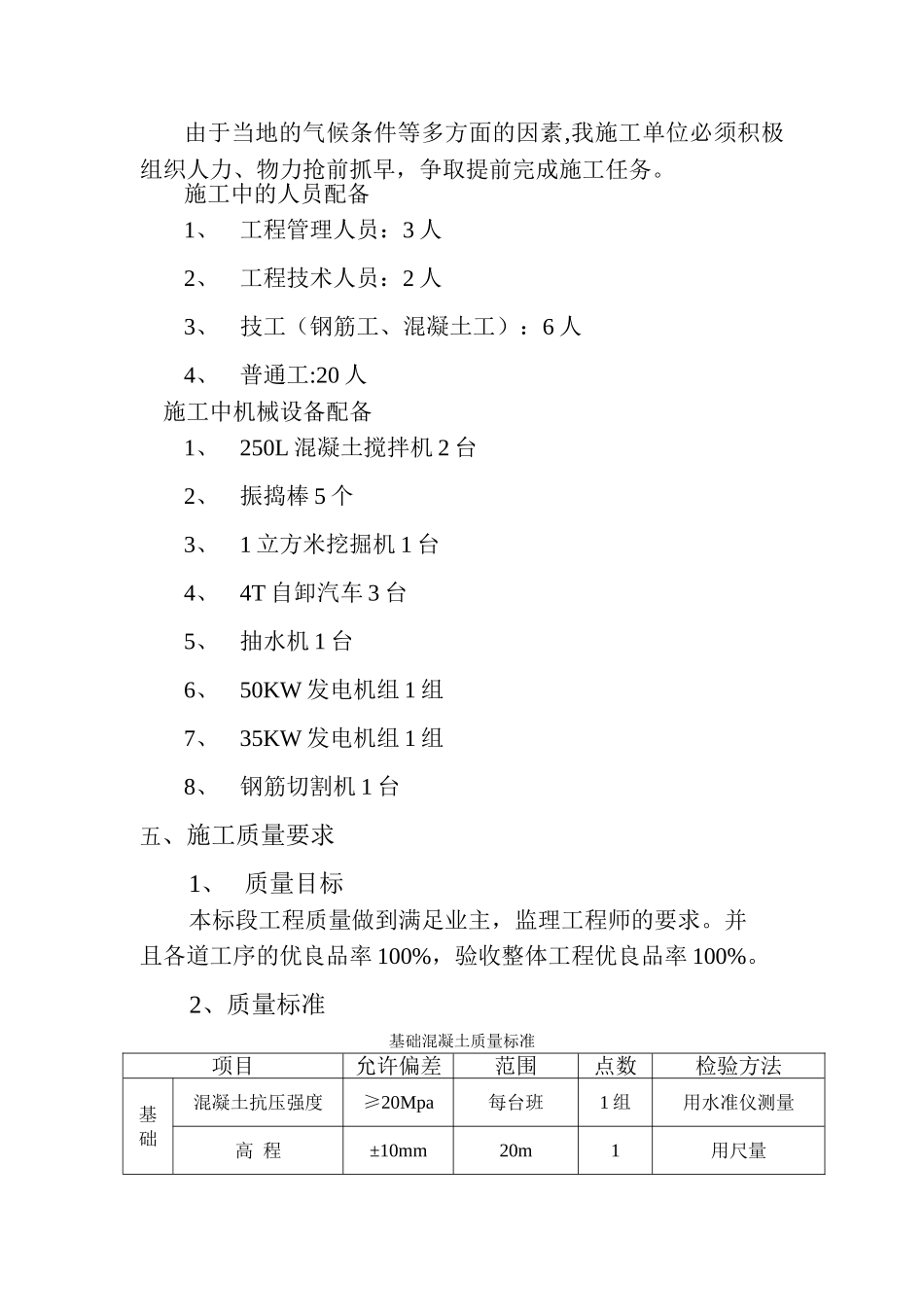

278三、施工工期及各分项工程进度计划 开工日期:2025 年 3 月 14 日竣工日期:2025 年 4 月 8 日各分项工程进度计划详见附表四、工程人员、机械安排由于当地的气候条件等多方面的因素,我施工单位必须积极组织人力、物力抢前抓早,争取提前完成施工任务
施工中的人员配备1、工程管理人员:3 人2、工程技术人员:2 人3、技工(钢筋工、混凝土工):6 人4、普通工:20 人 施工中机械设备配备1、250L 混凝土搅拌机 2 台2、振捣棒 5 个3、1 立方米挖掘机 1 台4、4T 自卸汽车 3 台5、抽水机 1 台6、50KW 发电机组 1 组7、35KW 发电机组 1 组8、钢筋切割机 1 台五、施工质量要求1、 质量目标本标段工程质量做到满足业主,监理工程师的要求
并且各道工序的优良品率 100%,验收整体工程优良品率 100%

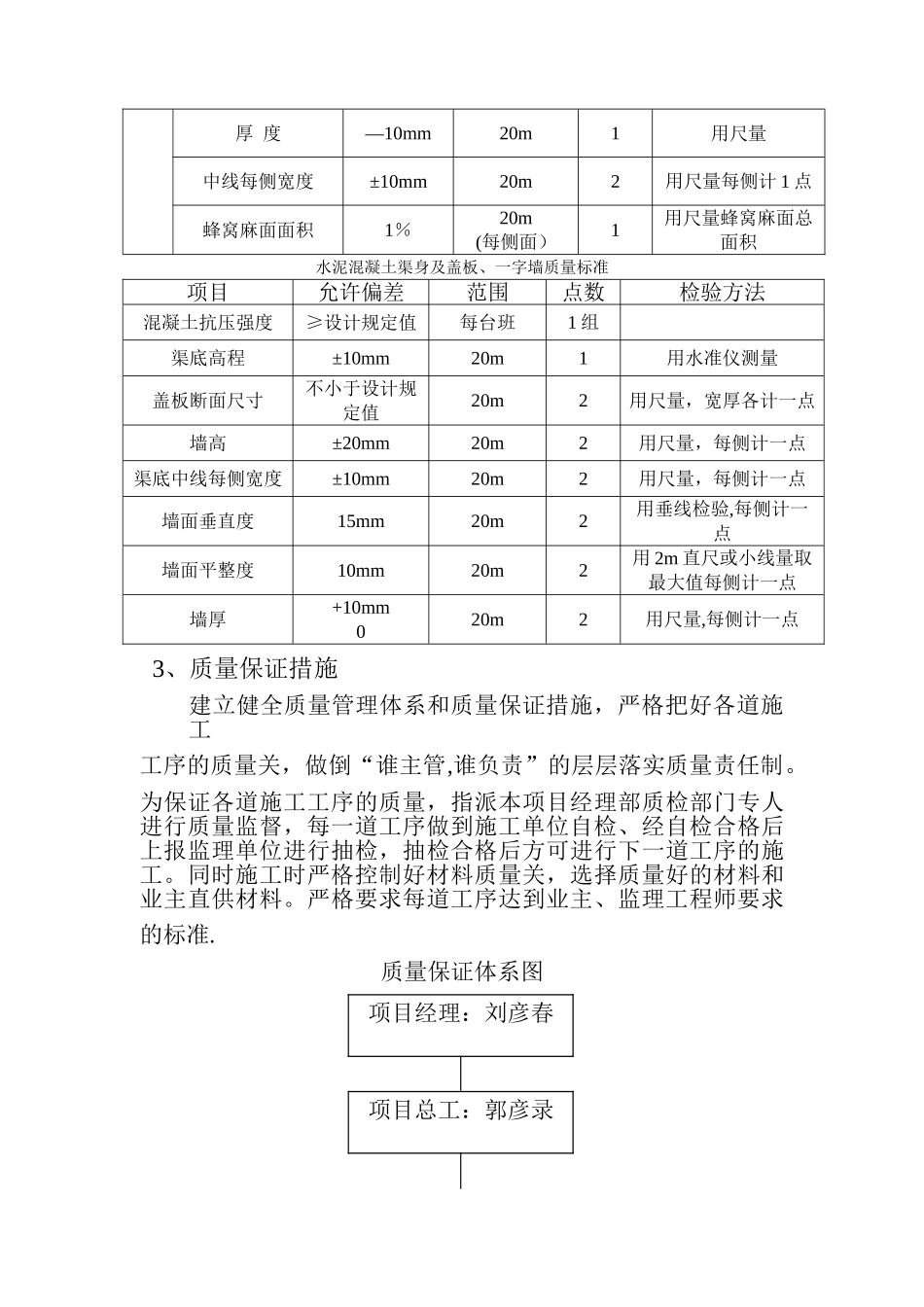

2、质量标准基础混凝土质量标准项目允许偏差范围点数检验方
