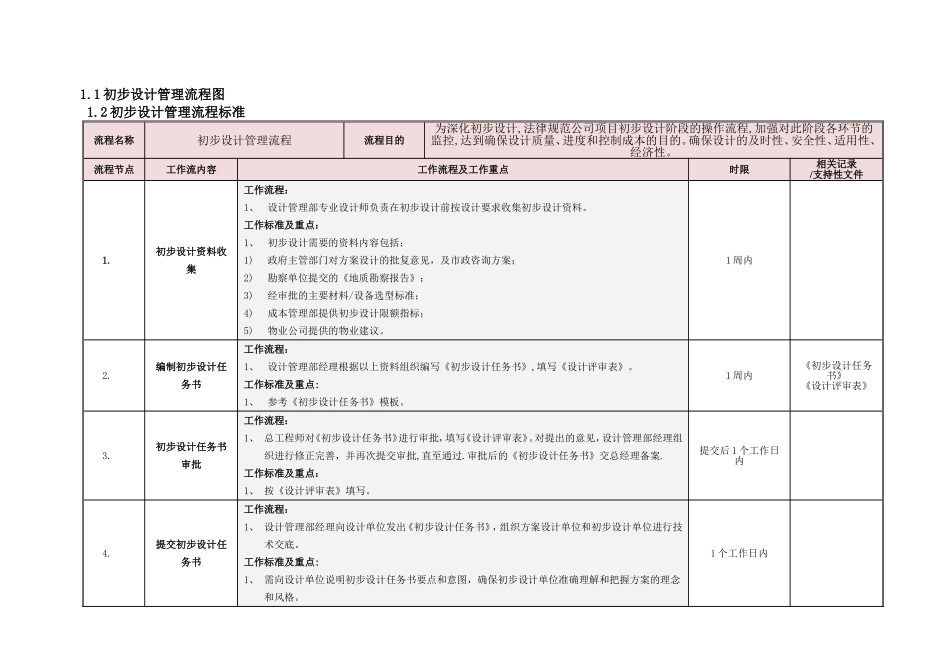

1 初步设计管理流程图 1
2 初步设计管理流程标准流程名称初步设计管理流程流程目的为深化初步设计,法律规范公司项目初步设计阶段的操作流程,加强对此阶段各环节的监控,达到确保设计质量、进度和控制成本的目的
确保设计的及时性、安全性、适用性、经济性
流程节点工作流内容工作流程及工作重点时限相关记录/支持性文件1
初步设计资料收集工作流程: 1、设计管理部专业设计师负责在初步设计前按设计要求收集初步设计资料
工作标准及重点:1、初步设计需要的资料内容包括:1)政府主管部门对方案设计的批复意见,及市政咨询方案;2)勘察单位提交的《地质勘察报告》;3)经审批的主要材料/设备选型标准;4)成本管理部提供初步设计限额指标;5)物业公司提供的物业建议
编制初步设计任务书工作流程: 1、设计管理部经理根据以上资料组织编写《初步设计任务书》,填写《设计评审表》
工作标准及重点:1、参考《初步设计任务书》模板
1 周内《初步设计任务书》《设计评审表》3
初步设计任务书审批工作流程:1、 总工程师对《初步设计任务书》进行审批,填写《设计评审表》
对提出的意见,设计管理部经理组织进行修正完善,并再次提交审批,直至通过
审批后的《初步设计任务书》交总经理备案
工作标准及重点:1、 按《设计评审表》填写
提交后 1 个工作日内4
提交初步设计任务书工作流程:1、 设计管理部经理向设计单位发出《初步设计任务书》,组织方案设计单位和初步设计单位进行技术交底
工作标准及重点:1、 需向设计单位说明初步设计任务书要点和意图,确保初步设计单位准确理解和把握方案的理念和风格
1 个工作日内5
设计过程控制工作流程:1、 设计单位按《初步设计任务书》要求进行初步设计
2、 设计管理部经理组织在设计过程与设计单位进行设计中期沟通,沟通过程根据需要组织相关部门和管理层参加,对提出的建议和意见设计管理部填
