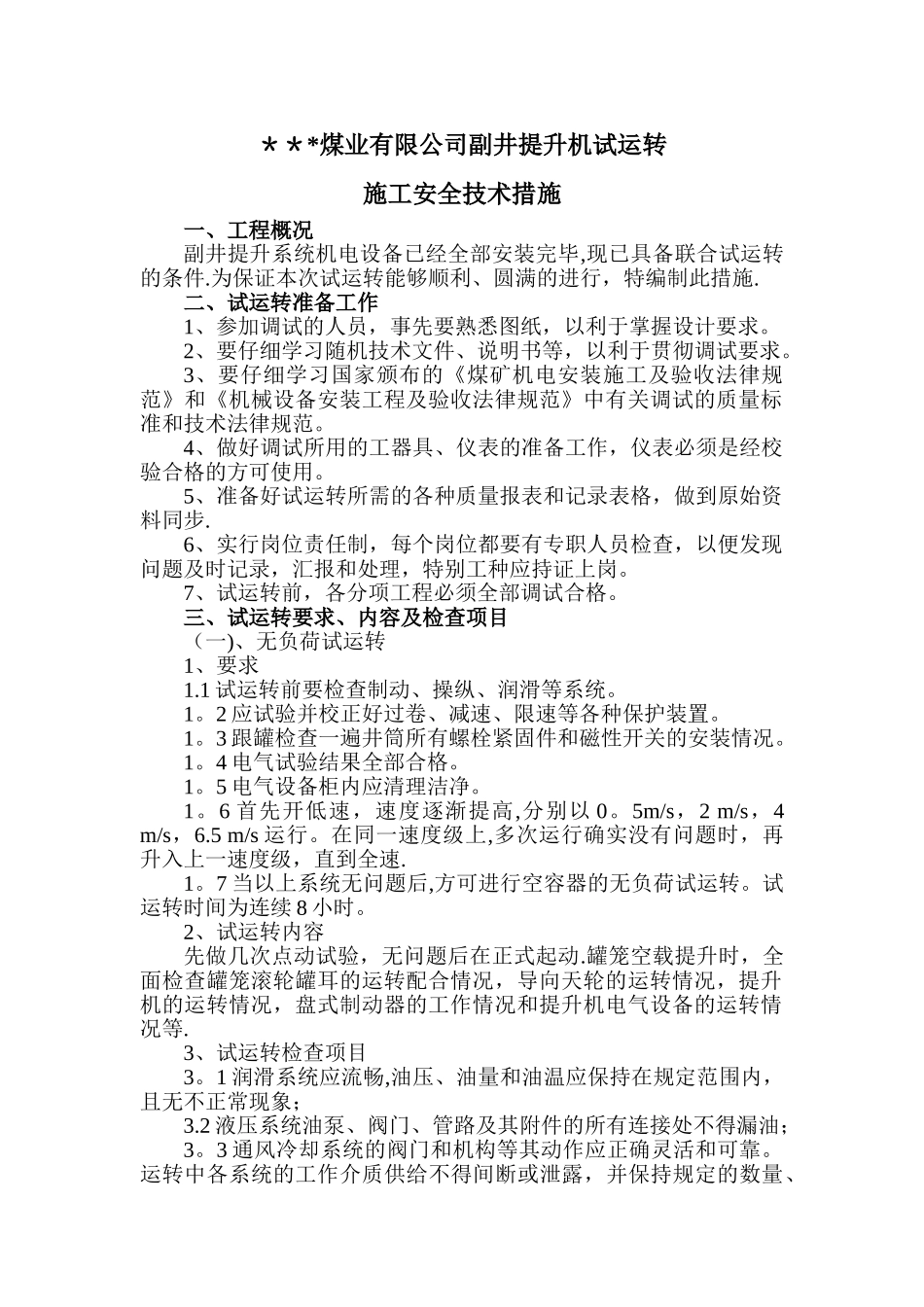

***煤业有限公司副井提升机试运转施工安全技术措施一、工程概况副井提升系统机电设备已经全部安装完毕,现已具备联合试运转的条件
为保证本次试运转能够顺利、圆满的进行,特编制此措施
二、试运转准备工作1、参加调试的人员,事先要熟悉图纸,以利于掌握设计要求
2、要仔细学习随机技术文件、说明书等,以利于贯彻调试要求
3、要仔细学习国家颁布的《煤矿机电安装施工及验收法律规范》和《机械设备安装工程及验收法律规范》中有关调试的质量标准和技术法律规范
4、做好调试所用的工器具、仪表的准备工作,仪表必须是经校验合格的方可使用
5、准备好试运转所需的各种质量报表和记录表格,做到原始资料同步
6、实行岗位责任制,每个岗位都要有专职人员检查,以便发现问题及时记录,汇报和处理,特别工种应持证上岗
7、试运转前,各分项工程必须全部调试合格
三、试运转要求、内容及检查项目(一)、无负荷试运转1、要求1
1 试运转前要检查制动、操纵、润滑等系统
2 应试验并校正好过卷、减速、限速等各种保护装置
3 跟罐检查一遍井筒所有螺栓紧固件和磁性开关的安装情况
4 电气试验结果全部合格
5 电气设备柜内应清理洁净
6 首先开低速,速度逐渐提高,分别以 0
5m/s,2 m/s,4 m/s,6
5 m/s 运行
在同一速度级上,多次运行确实没有问题时,再升入上一速度级,直到全速
7 当以上系统无问题后,方可进行空容器的无负荷试运转
试运转时间为连续 8 小时
2、试运转内容先做几次点动试验,无问题后在正式起动
罐笼空载提升时,全面检查罐笼滚轮罐耳的运转配合情况,导向天轮的运转情况,提升机的运转情况,盘式制动器的工作情况和提升机电气设备的运转情况等
3、试运转检查项目3
1 润滑系统应流畅,油压、油量和油温应保持在规定范围内,且无不正常现象;3
2 液压系统油泵、阀门、管路及其附件的所有连接处不得
