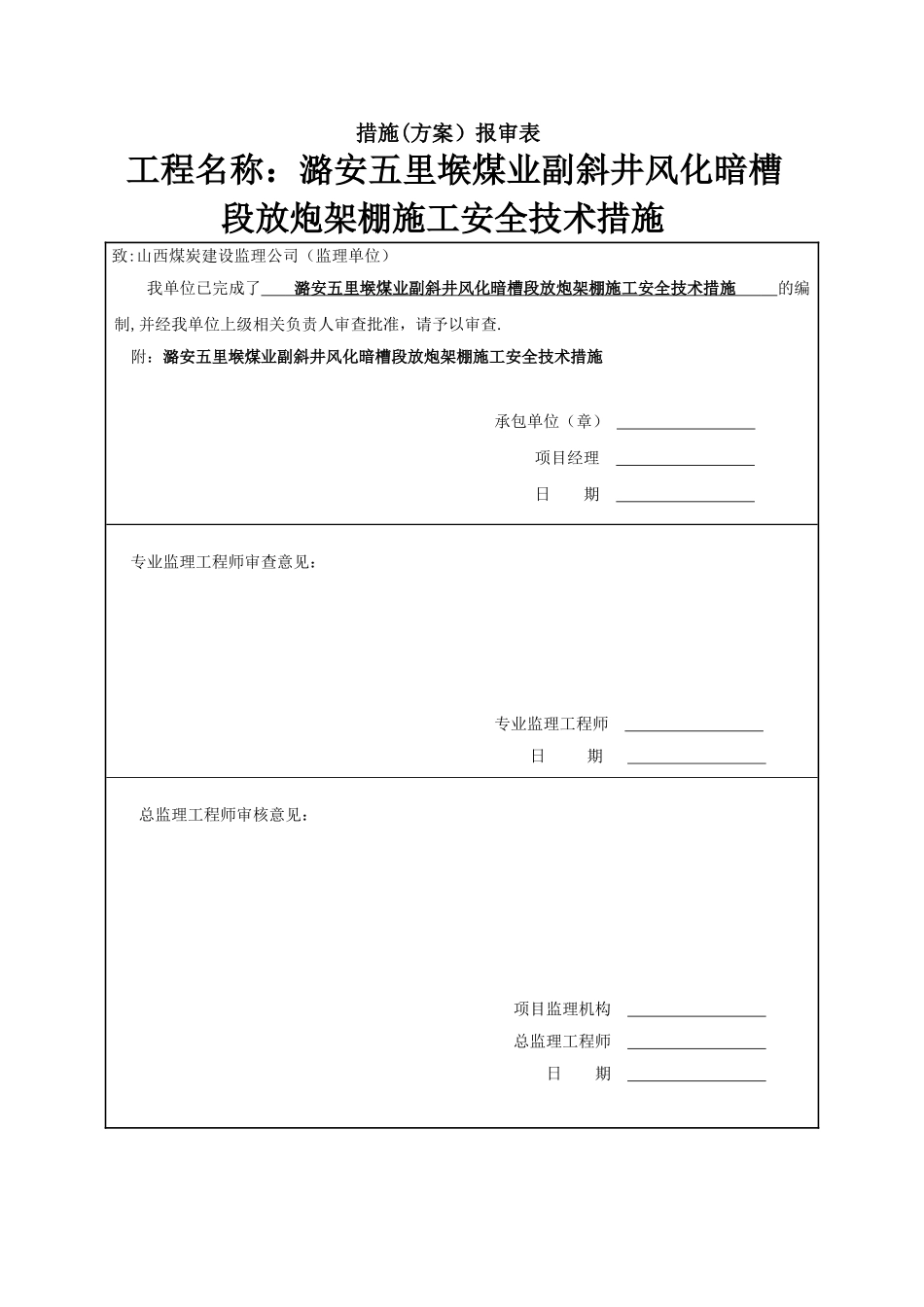

措施(方案)报审表工程名称:潞安五里堠煤业副斜井风化暗槽段放炮架棚施工安全技术措施 致:山西煤炭建设监理公司(监理单位)我单位已完成了 潞安五里堠煤业副斜井风化暗槽段放炮架棚施工安全技术措施 的编制,并经我单位上级相关负责人审查批准,请予以审查

附:潞安五里堠煤业副斜井风化暗槽段放炮架棚施工安全技术措施承包单位(章) 项目经理 日 期 专业监理工程师审查意见: 专业监理工程师 日 期 总监理工程师审核意见:项目监理机构 总监理工程师 日 期 副斜井风化暗槽段放炮架棚施工安全技术措施中煤三建(集团)有限责任公司二十九工程处二O一O年十二月潞安五里堠煤业副斜井风化暗槽段放炮架棚施工安全技术措施中煤二十九工程处五里堠项目部 目 录编 审 单 位签 名日 期编制单位编 写审 核审批人员技 术 股安 调 站施 工 队机 运 队机 电 经 理安 全 经 理批准人项 目 经 理会审意见一、工 程 概 况二、技 术 特 征三、施 工 方 法四、架 棚 质 量 标 准五、辅助系统六、施工安全技术措施七、文明施工五里堠煤矿副斜井风化暗槽段放炮架棚施工安全技术措施一、工程概况五里堠副斜井明槽已施工完毕工程量:22
3m,采纳双层钢筋混凝土支护
进入风化暗槽段为了加强支护,依据甲方及监理单位的会议纪要精神及设计变更要求,进行架设 U29 型棚+单层钢筋+网片+浇注混凝土联合支护
为保证安全施工,特编本措施
二、技术特征1、五里堠副斜井暗槽半圆拱断面
2—2 断面掘宽 5800mm,净宽 4800mm,掘高 5600mm,净高 4100mm,掘进断面 28
86㎡,净断面 17
原设计永久支护形式采纳双层钢筋混凝土支护,变更后永久支护为 U 型钢支架+单层钢筋+网片+浇注混凝土联合支护,棚外铺网密闭,半径放大 50mm
2、支架支护:29U 型钢支护,棚距 800mm,搭接采纳卡扣连接,U
