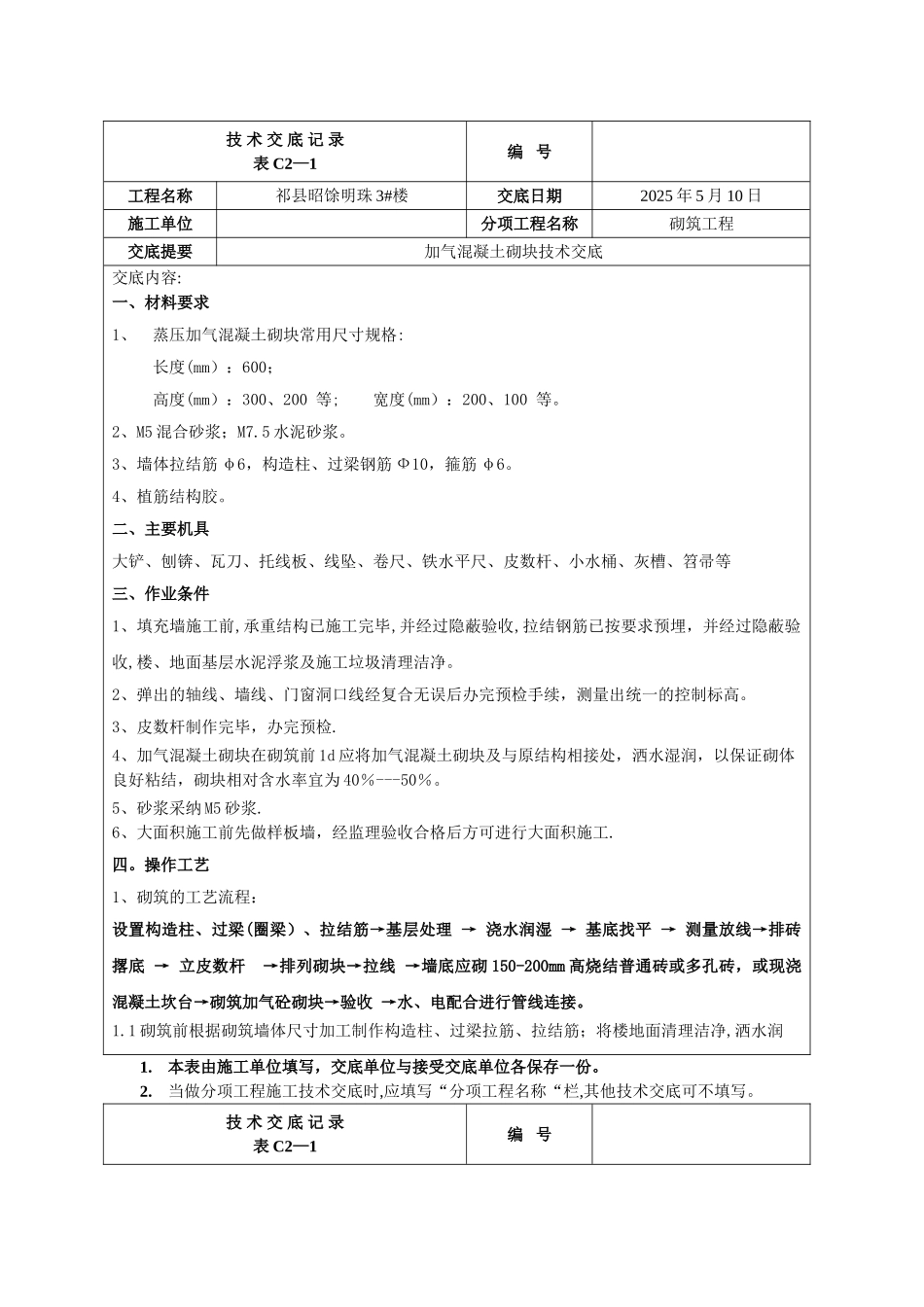

技 术 交 底 记 录表 C2—1编 号工程名称祁县昭馀明珠 3#楼交底日期2025 年 5 月 10 日施工单位分项工程名称砌筑工程交底提要加气混凝土砌块技术交底交底内容:一、材料要求1、 蒸压加气混凝土砌块常用尺寸规格:长度(mm):600; 高度(mm):300、200 等; 宽度(mm):200、100 等
2、M5 混合砂浆;M7
5 水泥砂浆
3、墙体拉结筋 φ6,构造柱、过梁钢筋 Ф10,箍筋 φ6

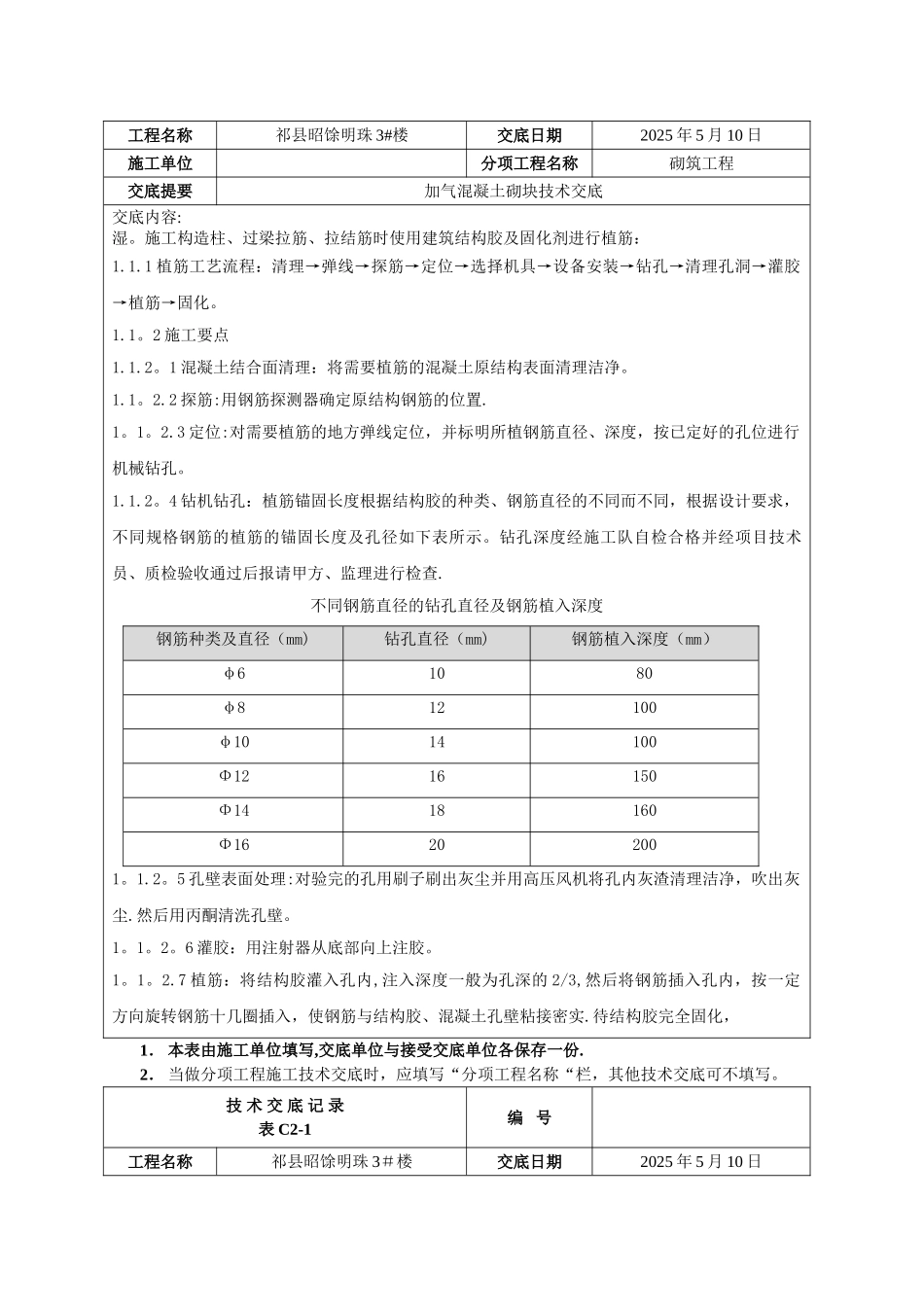

4、植筋结构胶
二、主要机具大铲、刨锛、瓦刀、托线板、线坠、卷尺、铁水平尺、皮数杆、小水桶、灰槽、笤帚等三、作业条件1、填充墙施工前,承重结构已施工完毕,并经过隐蔽验收,拉结钢筋已按要求预埋,并经过隐蔽验收,楼、地面基层水泥浮浆及施工垃圾清理洁净
2、弹出的轴线、墙线、门窗洞口线经复合无误后办完预检手续,测量出统一的控制标高
3、皮数杆制作完毕,办完预检
4、加气混凝土砌块在砌筑前 1d 应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结,砌块相对含水率宜为 40%---50%
5、砂浆采纳 M5 砂浆
6、大面积施工前先做样板墙,经监理验收合格后方可进行大面积施工

操作工艺1、砌筑的工艺流程:设置构造柱、过梁(圈梁)、拉结筋→基层处理 → 浇水润湿 → 基底找平 → 测量放线→排砖撂底 → 立皮数杆 →排列砌块→拉线 →墙底应砌 150-200mm 高烧结普通砖或多孔砖,或现浇混凝土坎台→砌筑加气砼砌块→验收 →水、电配合进行管线连接
1 砌筑前根据砌筑墙体尺寸加工制作构造柱、过梁拉筋、拉结筋;将楼地面清理洁净,洒水润1
本表由施工单位填写,交底单位与接受交底单位各保存一份
当做分项工程施工技术交底时,应填写“分项工程名称“栏,其他技术交底可不填写
技 术 交 底 记 录表 C2—1编 号工程名称祁县昭馀明珠 3#楼交底日期2025
