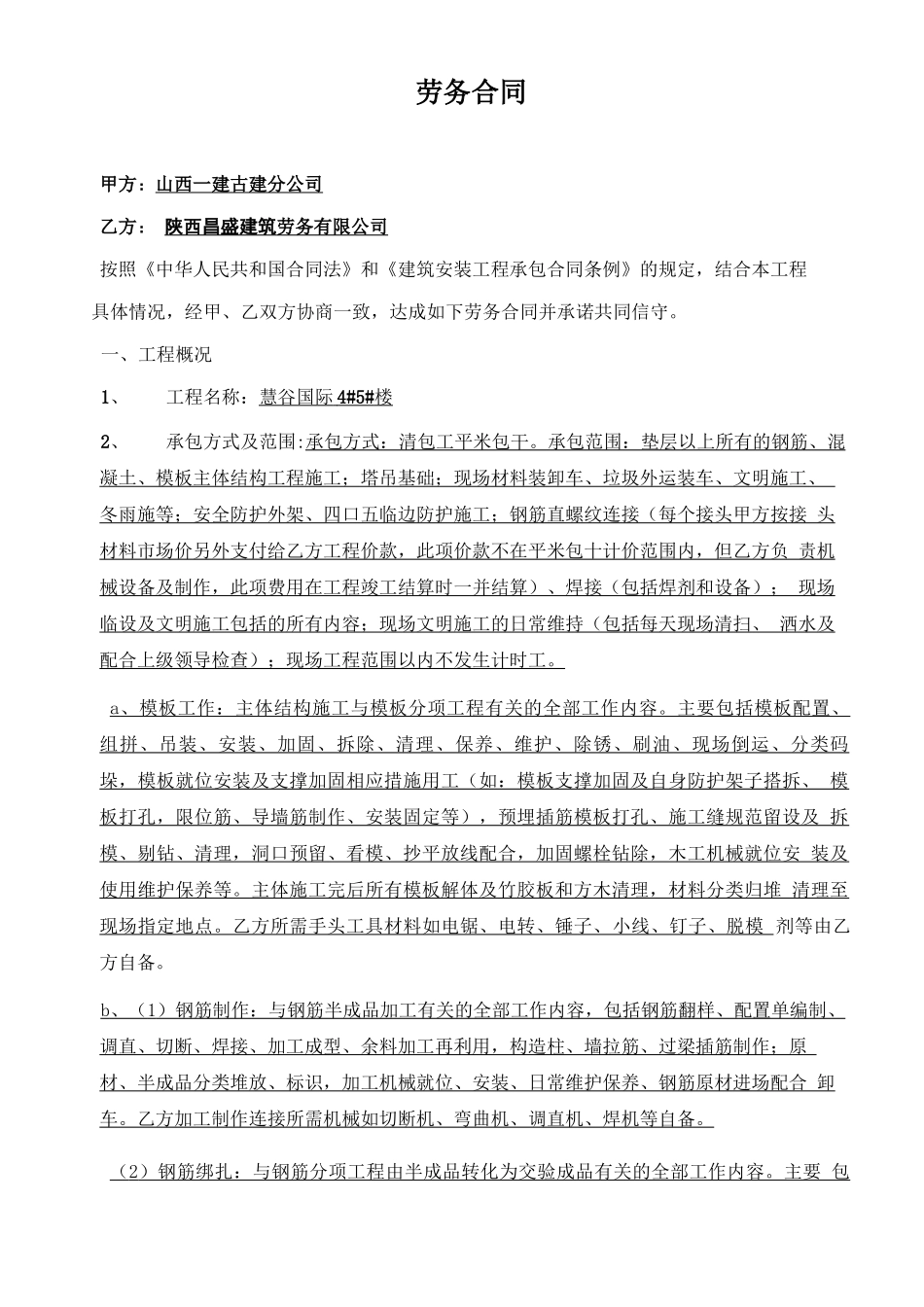

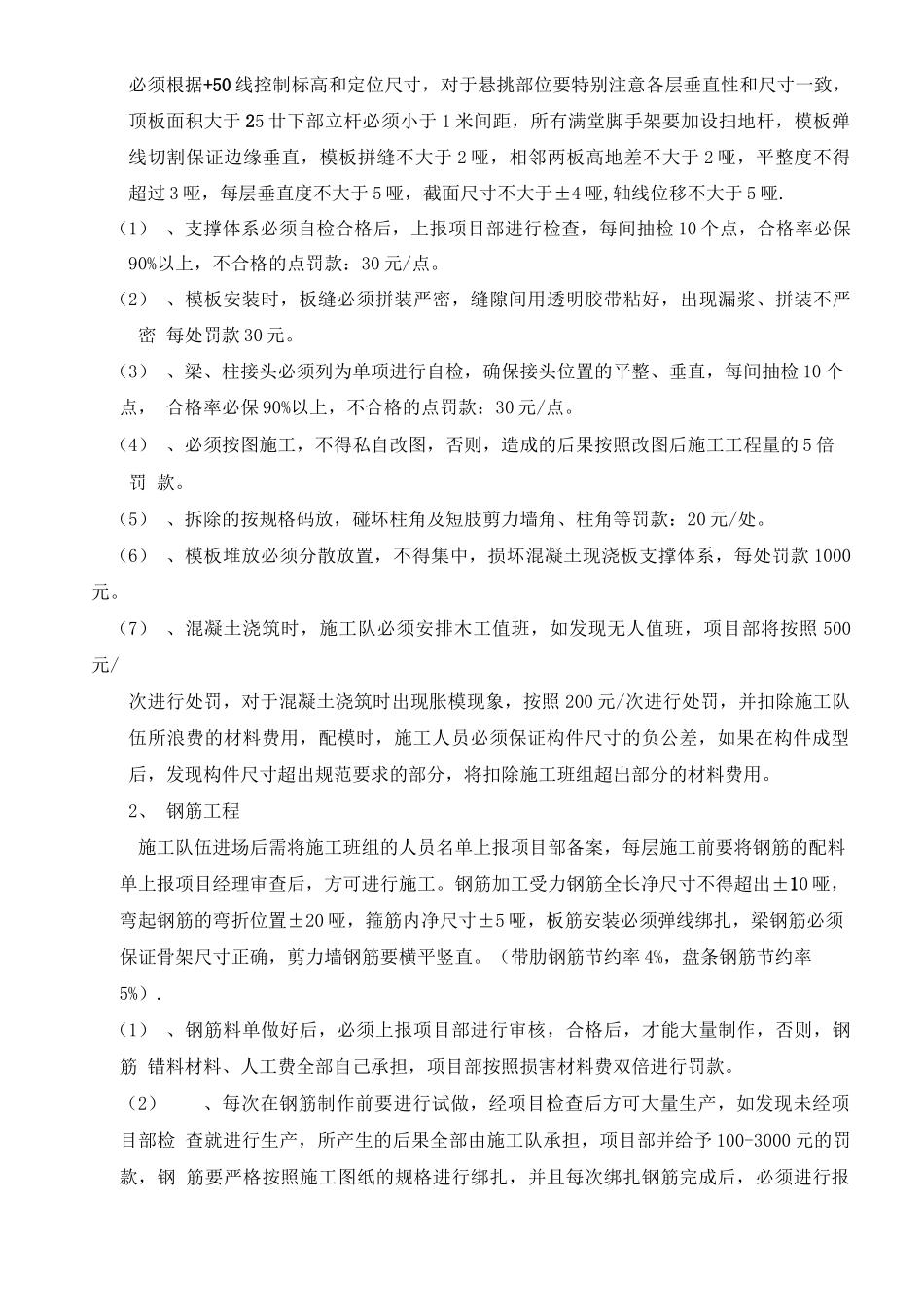

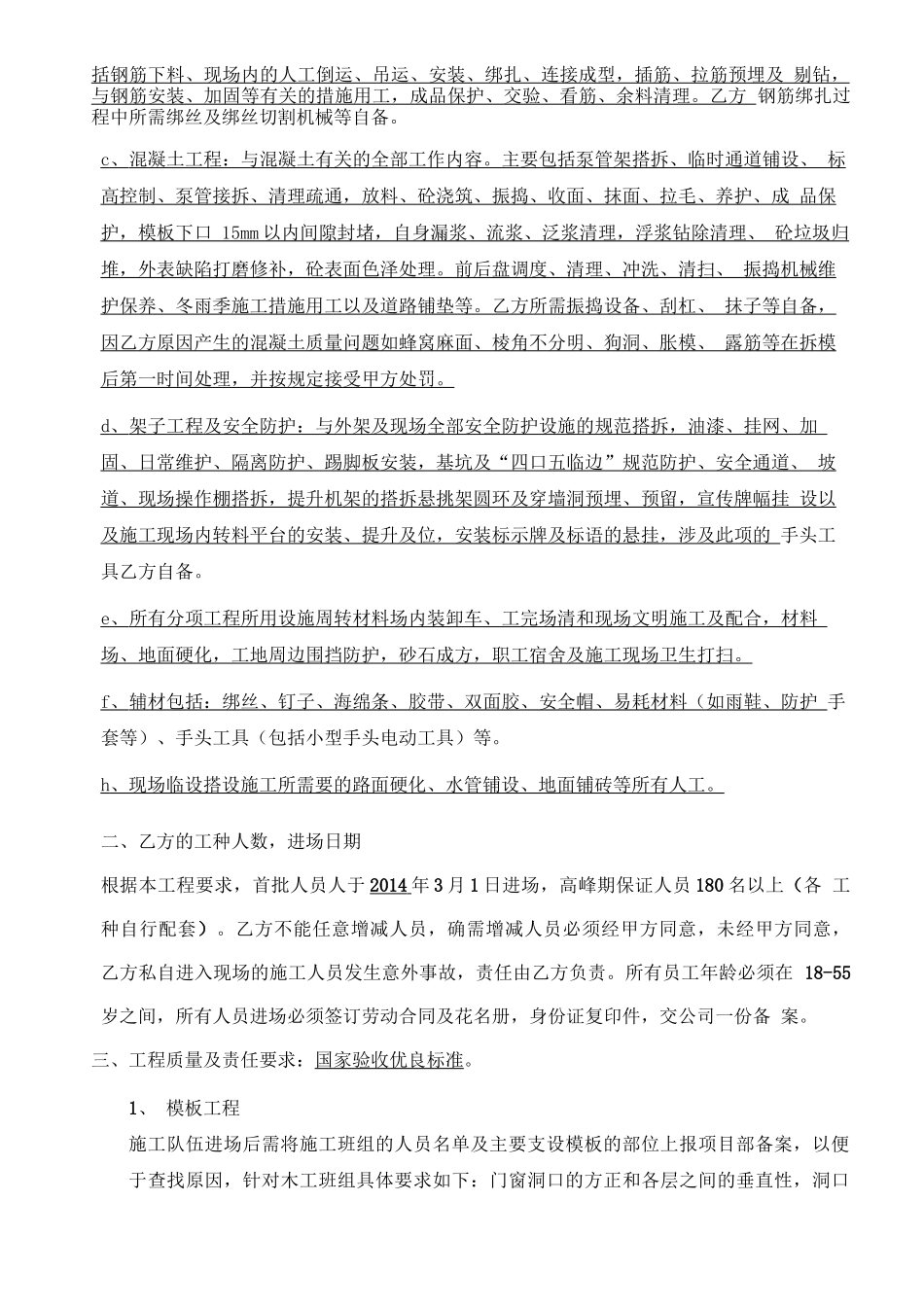

劳务合同甲方:山西一建古建分公司乙方:陕西昌盛建筑劳务有限公司按照《中华人民共和国合同法》和《建筑安装工程承包合同条例》的规定,结合本工程具体情况,经甲、乙双方协商一致,达成如下劳务合同并承诺共同信守。一、工程概况1、工程名称:慧谷国际4#5#楼2、承包方式及范围:承包方式:清包工平米包干。承包范围:垫层以上所有的钢筋、混凝土、模板主体结构工程施工;塔吊基础;现场材料装卸车、垃圾外运装车、文明施工、冬雨施等;安全防护外架、四口五临边防护施工;钢筋直螺纹连接(每个接头甲方按接头材料市场价另外支付给乙方工程价款,此项价款不在平米包十计价范围内,但乙方负责机械设备及制作,此项费用在工程竣工结算时一并结算)、焊接(包括焊剂和设备);现场临设及文明施工包括的所有内容;现场文明施工的日常维持(包括每天现场清扫、洒水及配合上级领导检查);现场工程范围以内不发生计时工。a、模板工作:主体结构施工与模板分项工程有关的全部工作内容。主要包括模板配置、组拼、吊装、安装、加固、拆除、清理、保养、维护、除锈、刷油、现场倒运、分类码垛,模板就位安装及支撑加固相应措施用工(如:模板支撑加固及自身防护架子搭拆、模板打孔,限位筋、导墙筋制作、安装固定等),预埋插筋模板打孔、施工缝规范留设及拆模、剔钻、清理,洞口预留、看模、抄平放线配合,加固螺栓钻除,木工机械就位安装及使用维护保养等。主体施工完后所有模板解体及竹胶板和方木清理,材料分类归堆清理至现场指定地点。乙方所需手头工具材料如电锯、电转、锤子、小线、钉子、脱模剂等由乙方自备。b、(1)钢筋制作:与钢筋半成品加工有关的全部工作内容,包括钢筋翻样、配置单编制、调直、切断、焊接、加工成型、余料加工再利用,构造柱、墙拉筋、过梁插筋制作;原材、半成品分类堆放、标识,加工机械就位、安装、日常维护保养、钢筋原材进场配合卸车。乙方加工制作连接所需机械如切断机、弯曲机、调直机、焊机等自备。(2)钢筋绑扎:与钢筋分项工程由半成品转化为交验成品有关的全部工作内容。主要包括钢筋下料、现场内的人工倒运、吊运、安装、绑扎、连接成型,插筋、拉筋预埋及剔钻,与钢筋安装、加固等有关的措施用工,成品保护、交验、看筋、余料清理。乙方钢筋绑扎过程中所需绑丝及绑丝切割机械等自备。c、混凝土工程:与混凝土有关的全部工作内容。主要包括泵管架搭拆、临时通道铺设、标高控制、泵管接拆、清理疏通,放料、砼浇筑、振捣、收面、抹面、拉毛、养护、成品保护,模板下口15mm以内间隙封堵,自身漏浆、流浆、泛浆清理,浮浆钻除清理、砼垃圾归堆,外表缺陷打磨修补,砼表面色泽处理。前后盘调度、清理、冲洗、清扫、振捣机械维护保养、冬雨季施工措施用工以及道路铺垫等。乙方所需振捣设备、刮杠、抹子等自备,因乙方原因产生的混凝土质量问题如蜂窝麻面、棱角不分明、狗洞、胀模、露筋等在拆模后第一时间处理,并按规定接受甲方处罚。d、架子工程及安全防护:与外架及现场全部安全防护设施的规范搭拆,油漆、挂网、加固、日常维护、隔离防护、踢脚板安装,基坑及“四口五临边”规范防护、安全通道、坡道、现场操作棚搭拆,提升机架的搭拆悬挑架圆环及穿墙洞预埋、预留,宣传牌幅挂设以及施工现场内转料平台的安装、提升及位,安装标示牌及标语的悬挂,涉及此项的手头工具乙方自备。e、所有分项工程所用设施周转材料场内装卸车、工完场清和现场文明施工及配合,材料场、地面硬化,工地周边围挡防护,砂石成方,职工宿舍及施工现场卫生打扫。f、辅材包括:绑丝、钉子、海绵条、胶带、双面胶、安全帽、易耗材料(如雨鞋、防护手套等)、手头工具(包括小型手头电动工具)等。h、现场临设搭设施工所需要的路面硬化、水管铺设、地面铺砖等所有人工。二、乙方的工种人数,进场日期根据本工程要求,首批人员人于2014年3月1日进场,高峰期保证人员180名以上(各工种自行配套)。乙方不能任意增减人员,确需增减人员必须经甲方同意,未经甲方同意,乙方私自进入现场的施工人员发生意外事故,责任由乙方负责。所有员工年龄必须在18-55岁之间,所有人员进场必须...
