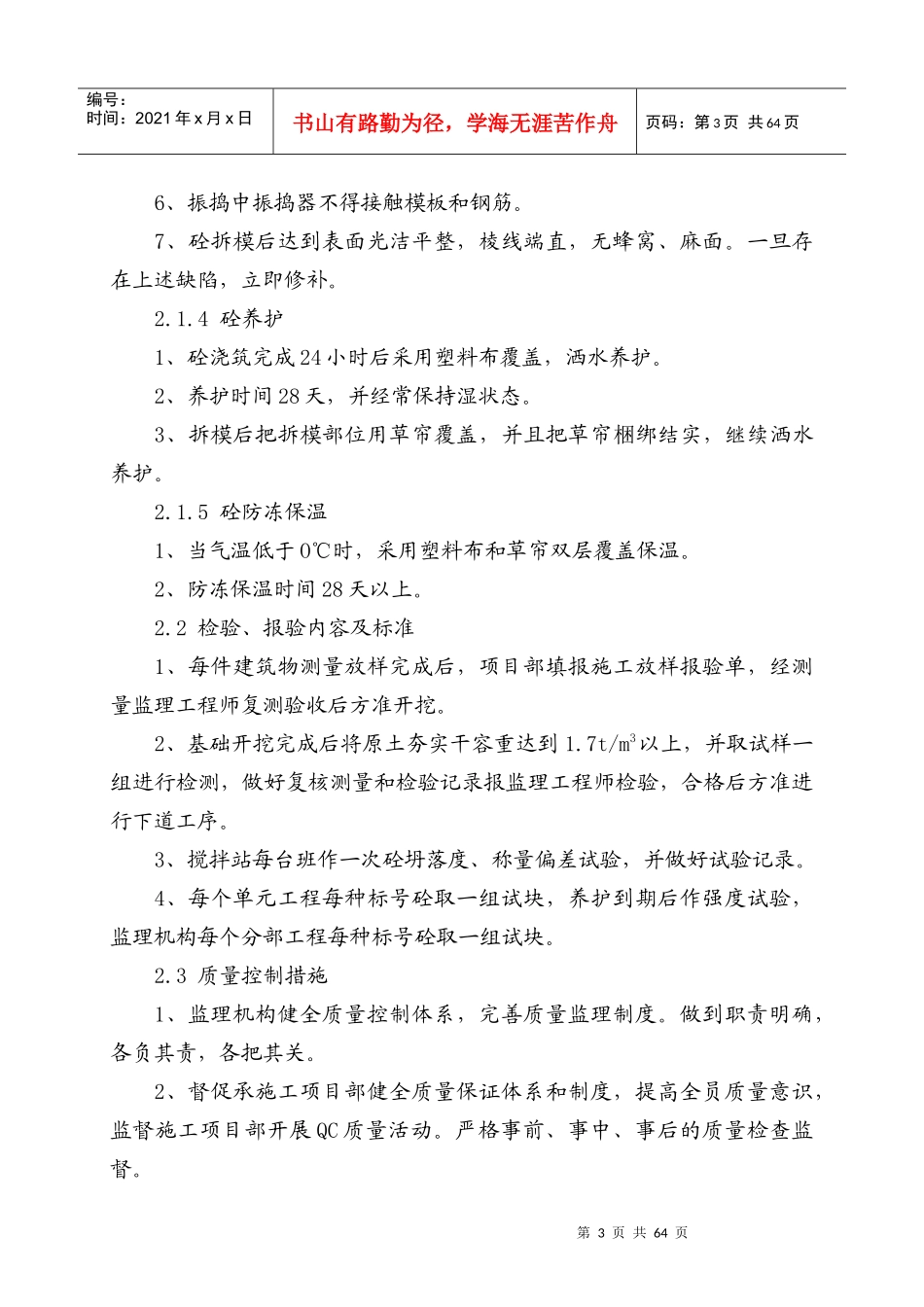

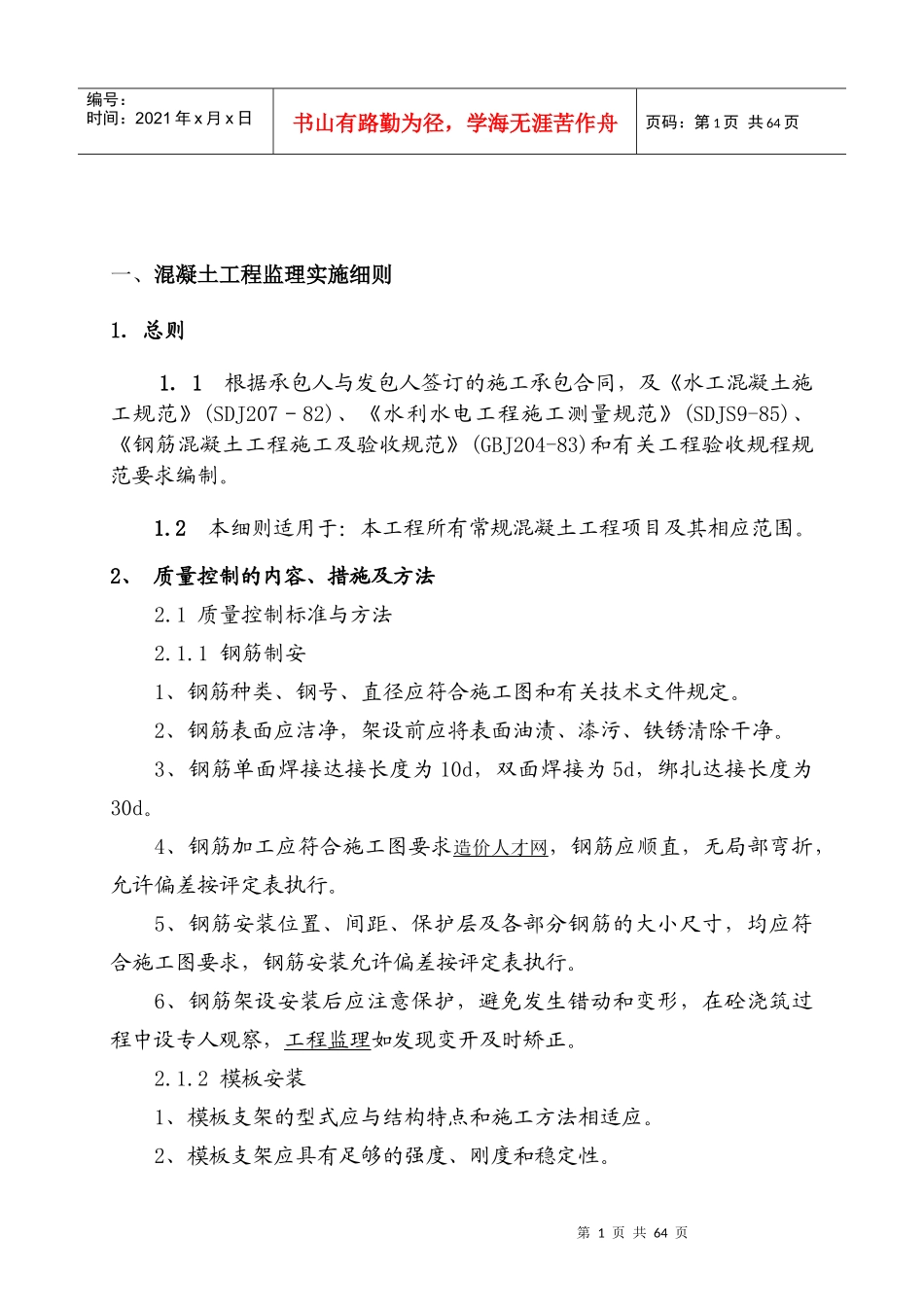

第1页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共64页一、混凝土工程监理实施细则1.总则1.1根据承包人与发包人签订的施工承包合同,及《水工混凝土施工规范》(SDJ207-82)、《水利水电工程施工测量规范》(SDJS9-85)、《钢筋混凝土工程施工及验收规范》(GBJ204-83)和有关工程验收规程规范要求编制
2本细则适用于:本工程所有常规混凝土工程项目及其相应范围
2、质量控制的内容、措施及方法2
1质量控制标准与方法2
1钢筋制安1、钢筋种类、钢号、直径应符合施工图和有关技术文件规定
2、钢筋表面应洁净,架设前应将表面油渍、漆污、铁锈清除干净
3、钢筋单面焊接达接长度为10d,双面焊接为5d,绑扎达接长度为30d
4、钢筋加工应符合施工图要求造价人才网,钢筋应顺直,无局部弯折,允许偏差按评定表执行
5、钢筋安装位置、间距、保护层及各部分钢筋的大小尺寸,均应符合施工图要求,钢筋安装允许偏差按评定表执行
6、钢筋架设安装后应注意保护,避免发生错动和变形,在砼浇筑过程中设专人观察,工程监理如发现变开及时矫正
2模板安装1、模板支架的型式应与结构特点和施工方法相适应
2、模板支架应具有足够的强度、刚度和稳定性

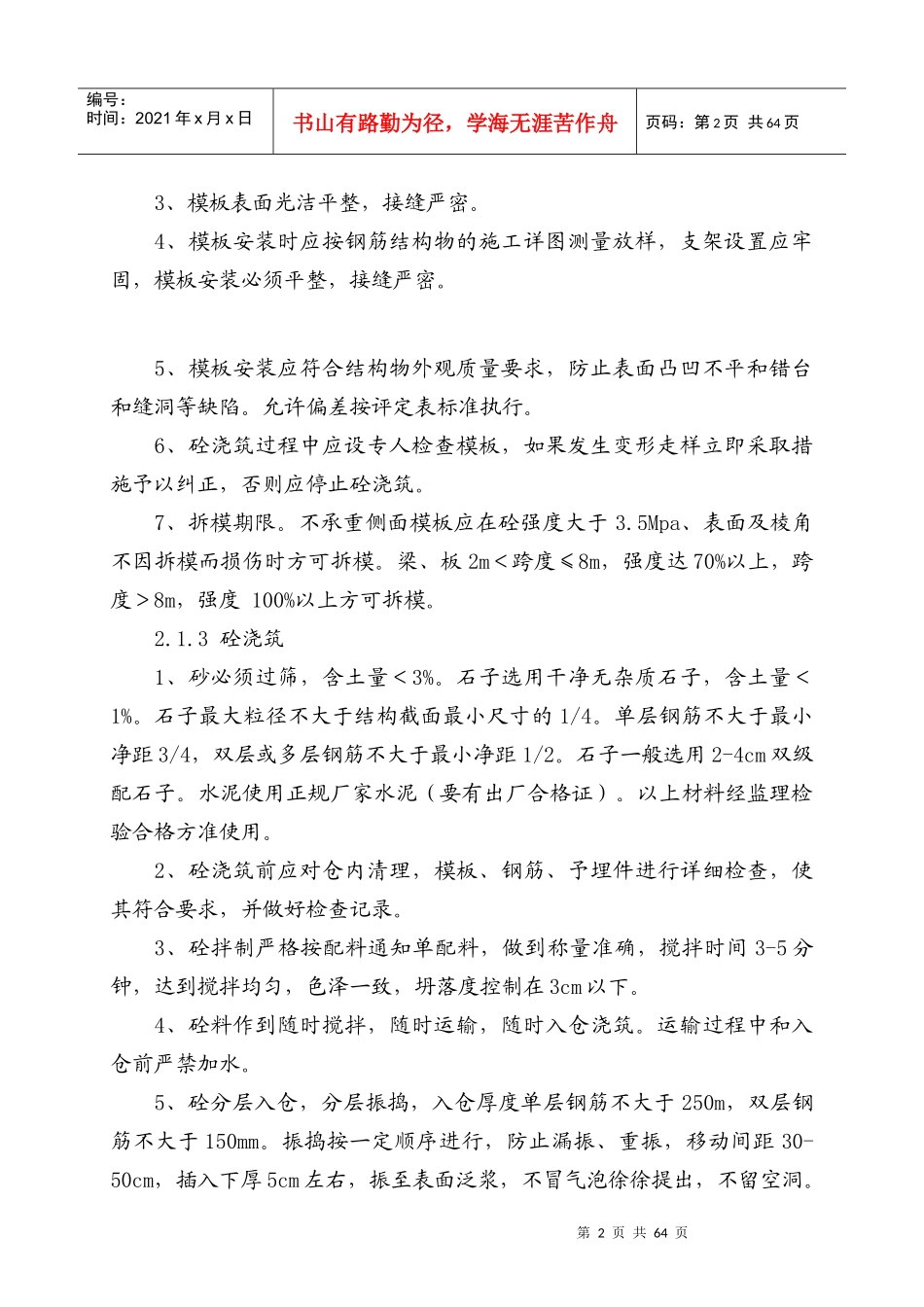

第2页共64页第1页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共64页3、模板表面光洁平整,接缝严密
4、模板安装时应按钢筋结构物的施工详图测量放样,支架设置应牢固,模板安装必须平整,接缝严密
5、模板安装应符合结构物外观质量要求,防止表面凸凹不平和错台和缝洞等缺陷
允许偏差按评定表标准执行
6、砼浇筑过程中应设专人检查模板,如果发生变形走样立即采取措施予以纠正,否则应停止砼浇筑
7、拆模期限
不承重侧面模板应在砼强度大于3
5Mpa、表面及棱角不因拆模而损伤时方可拆模
