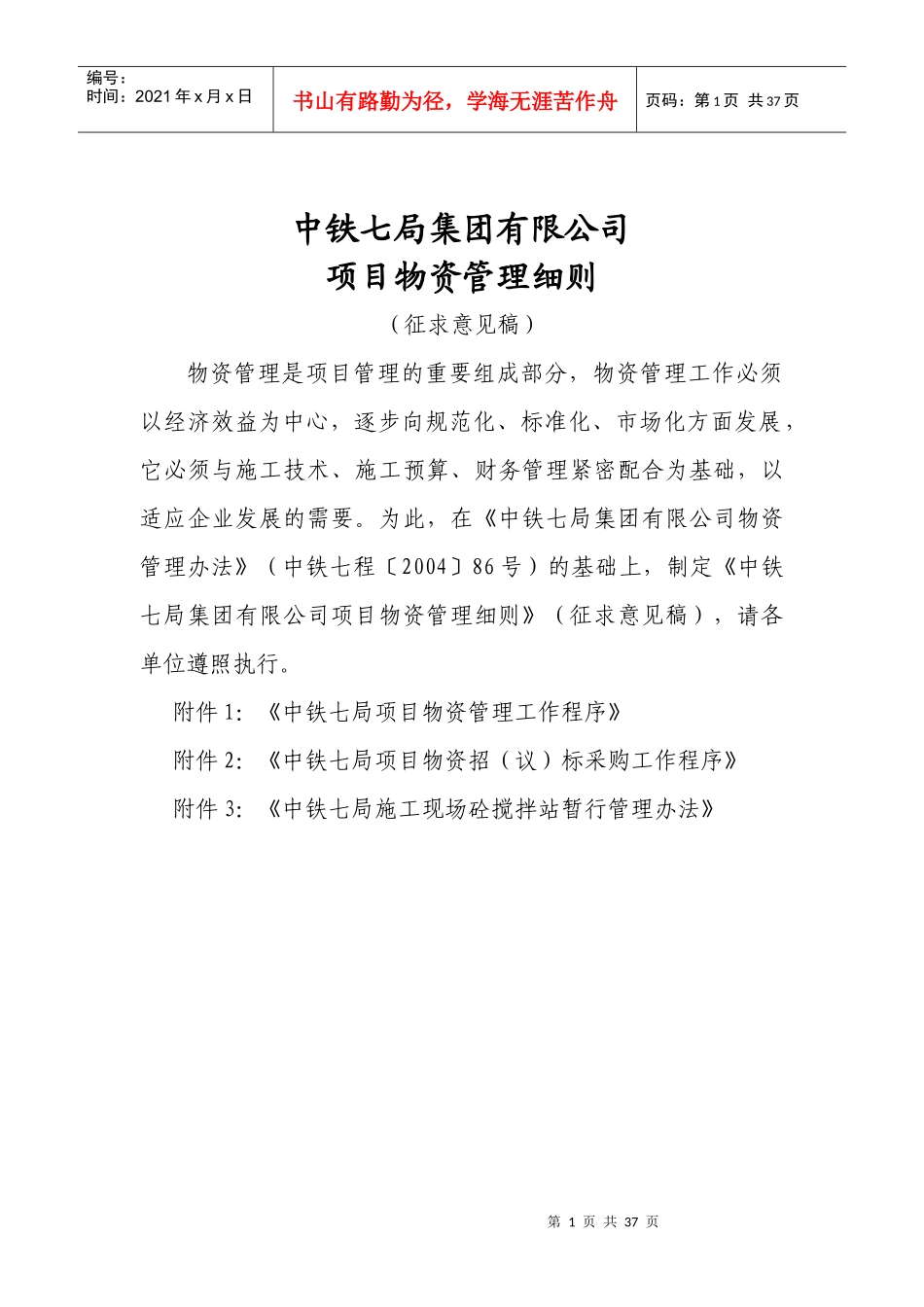

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页中铁七局集团有限公司项目物资管理细则(征求意见稿)物资管理是项目管理的重要组成部分,物资管理工作必须以经济效益为中心,逐步向规范化、标准化、市场化方面发展,它必须与施工技术、施工预算、财务管理紧密配合为基础,以适应企业发展的需要
为此,在《中铁七局集团有限公司物资管理办法》(中铁七程〔2004〕86号)的基础上,制定《中铁七局集团有限公司项目物资管理细则》(征求意见稿),请各单位遵照执行

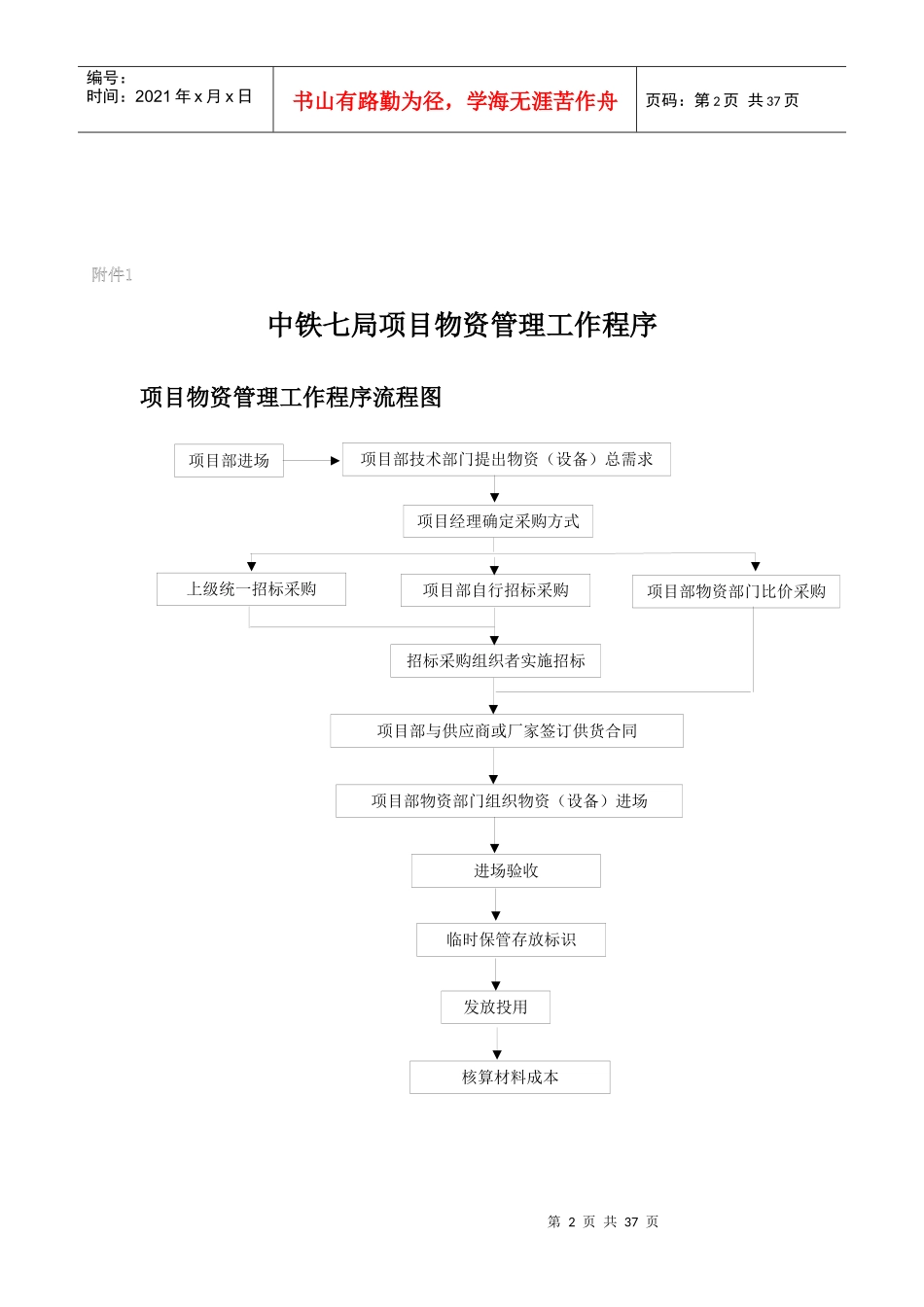

附件1:《中铁七局项目物资管理工作程序》附件2:《中铁七局项目物资招(议)标采购工作程序》附件3:《中铁七局施工现场砼搅拌站暂行管理办法》第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页中铁七局项目物资管理工作程序项目物资管理工作程序流程图项目部进场项目部技术部门提出物资(设备)总需求项目经理确定采购方式上级统一招标采购项目部自行招标采购项目部物资部门比价采购招标采购组织者实施招标项目部物资部门组织物资(设备)进场项目部与供应商或厂家签订供货合同进场验收临时保管存放标识发放投用核算材料成本第3页共37页第2页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共37页1、物资采购流程物资需求信息信息反馈2万元及以上2万元以下现场调查(采购实施方)对主要物资进行供应方评价或重复评价项目物资人员依据《劳材机具表》或《用料计划卡》和《施工计划》编制物资月份(季度、年度)采购计划上级实施招标项目部签定采购合同上级组织采购并制定招标文件项目部提出采购申请项目物资人员分析与总结调查情况各相关部门确定解决方案项目经理审批项目经理按采购权限确定采购方式项目部权限内需招标采购的上级权限内需招标采购的项目部权限内,辅助或零星物资比
