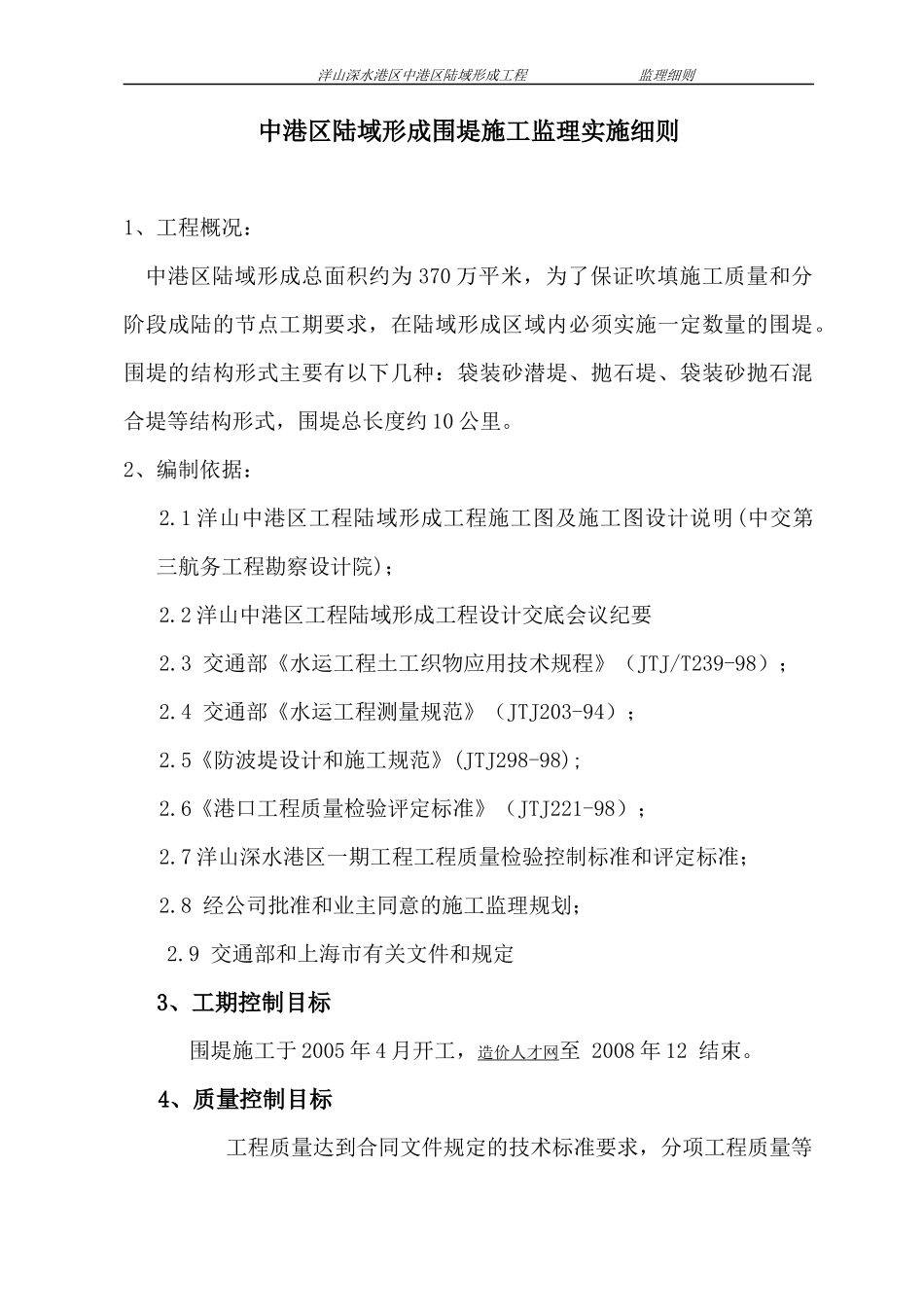

洋山深水港区中港区陆域形成工程监理细则中港区陆域形成围堤施工监理实施细则1、工程概况:中港区陆域形成总面积约为370万平米,为了保证吹填施工质量和分阶段成陆的节点工期要求,在陆域形成区域内必须实施一定数量的围堤
围堤的结构形式主要有以下几种:袋装砂潜堤、抛石堤、袋装砂抛石混合堤等结构形式,围堤总长度约10公里
2、编制依据:2
1洋山中港区工程陆域形成工程施工图及施工图设计说明(中交第三航务工程勘察设计院);2
2洋山中港区工程陆域形成工程设计交底会议纪要2
3交通部《水运工程土工织物应用技术规程》(JTJ/T239-98);2
4交通部《水运工程测量规范》(JTJ203-94);2
5《防波堤设计和施工规范》(JTJ298-98);2
6《港口工程质量检验评定标准》(JTJ221-98);2
7洋山深水港区一期工程工程质量检验控制标准和评定标准;2
8经公司批准和业主同意的施工监理规划;2
9交通部和上海市有关文件和规定3、工期控制目标围堤施工于2005年4月开工,造价人才网至2008年12结束

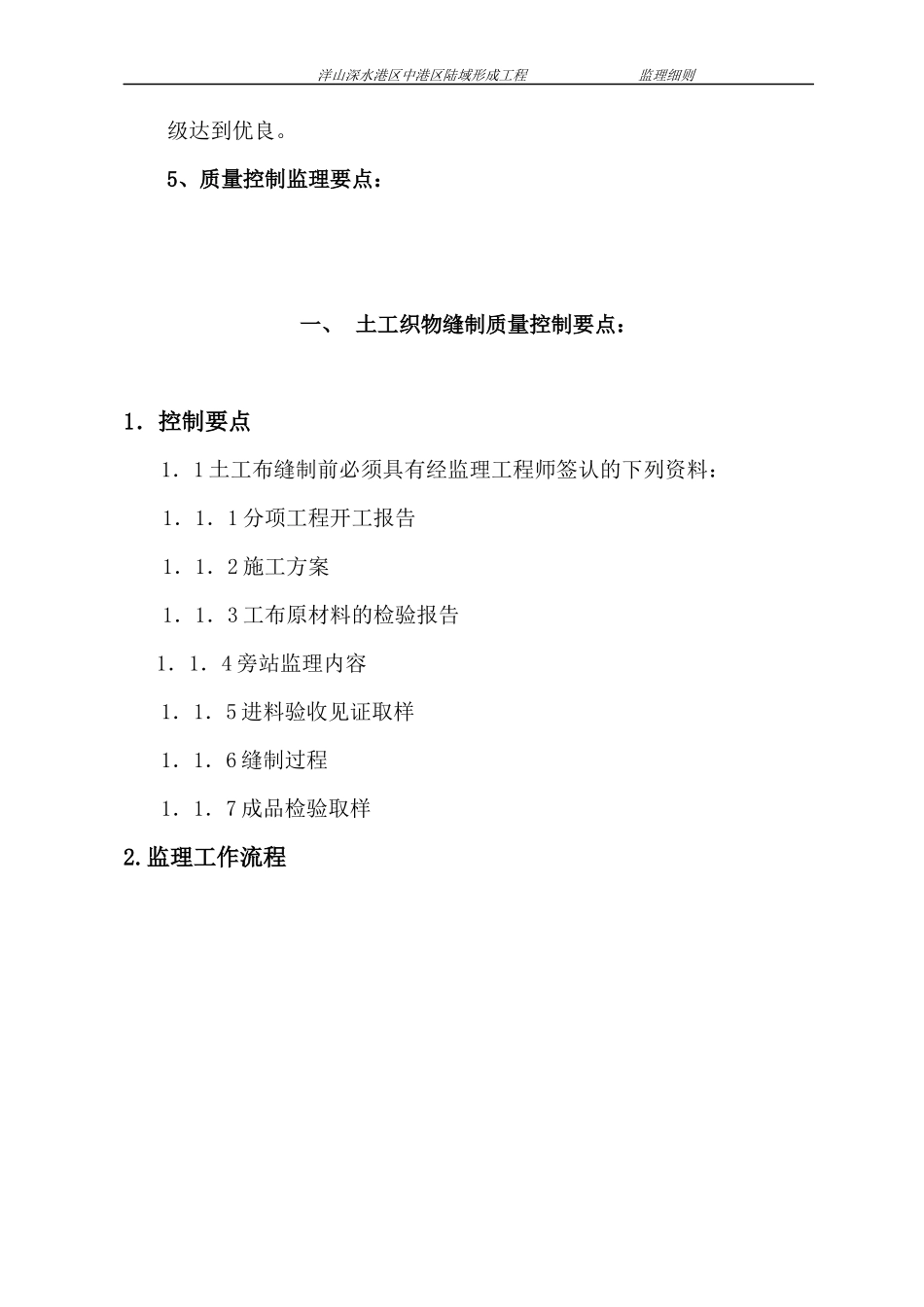

4、质量控制目标工程质量达到合同文件规定的技术标准要求,分项工程质量等洋山深水港区中港区陆域形成工程监理细则级达到优良
5、质量控制监理要点:一、土工织物缝制质量控制要点:1.控制要点1.1土工布缝制前必须具有经监理工程师签认的下列资料:1.1.1分项工程开工报告1.1.2施工方案1.1.3工布原材料的检验报告1.1.4旁站监理内容1.1.5进料验收见证取样1.1.6缝制过程1.1.7成品检验取样2

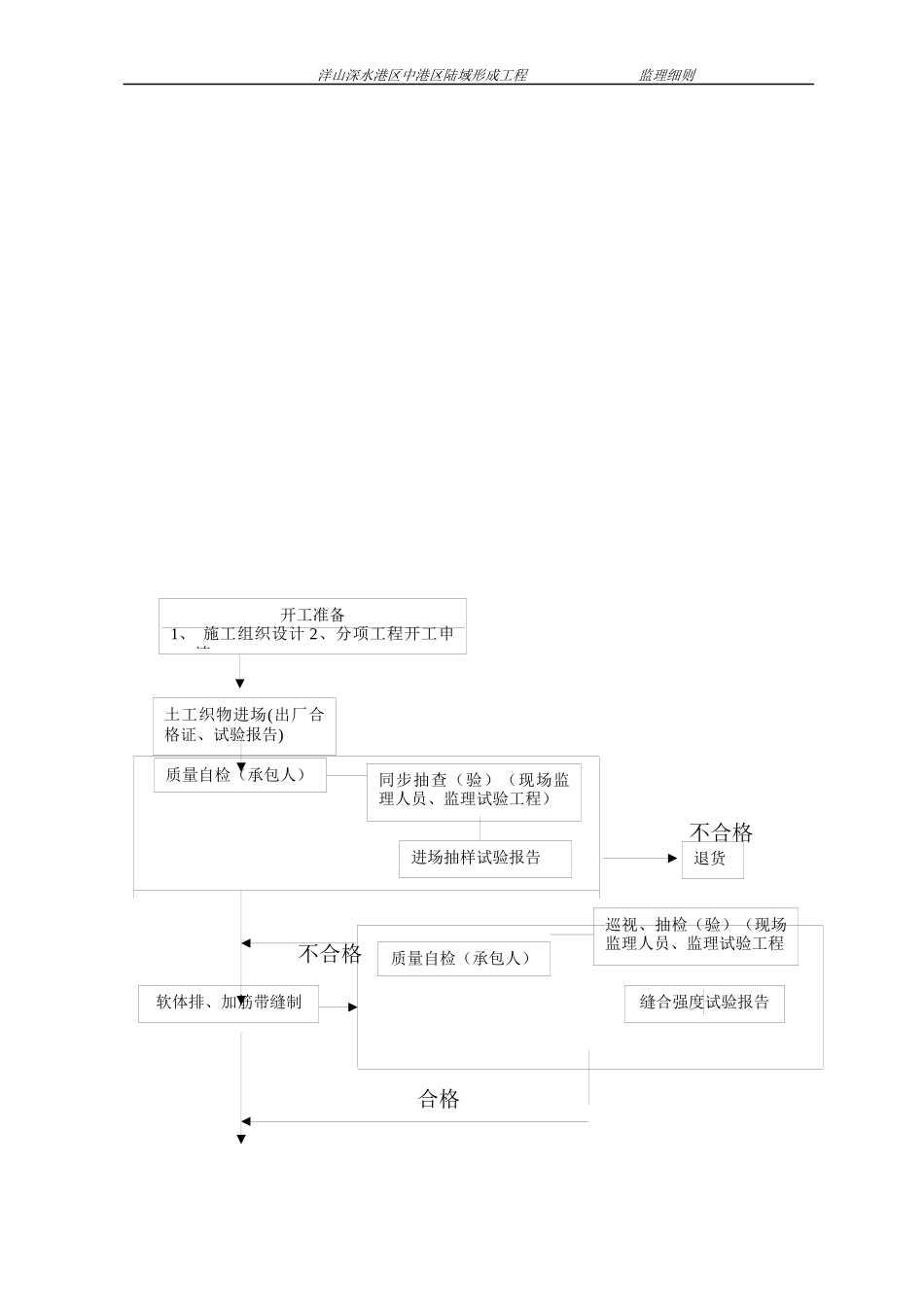

监理工作流程洋山深水港区中港区陆域形成工程监理细则不合格不合格合格开工准备1、施工组织设计2、分项工程开工申请土工织物进场(出厂合格证、试验报告)质量自检(承包人)同步抽查(验)(现场监理人员、监理试验工程)进场抽样试验报告软体排、加筋带缝制退货质量自检(承包人)巡视、抽检(验)(现
