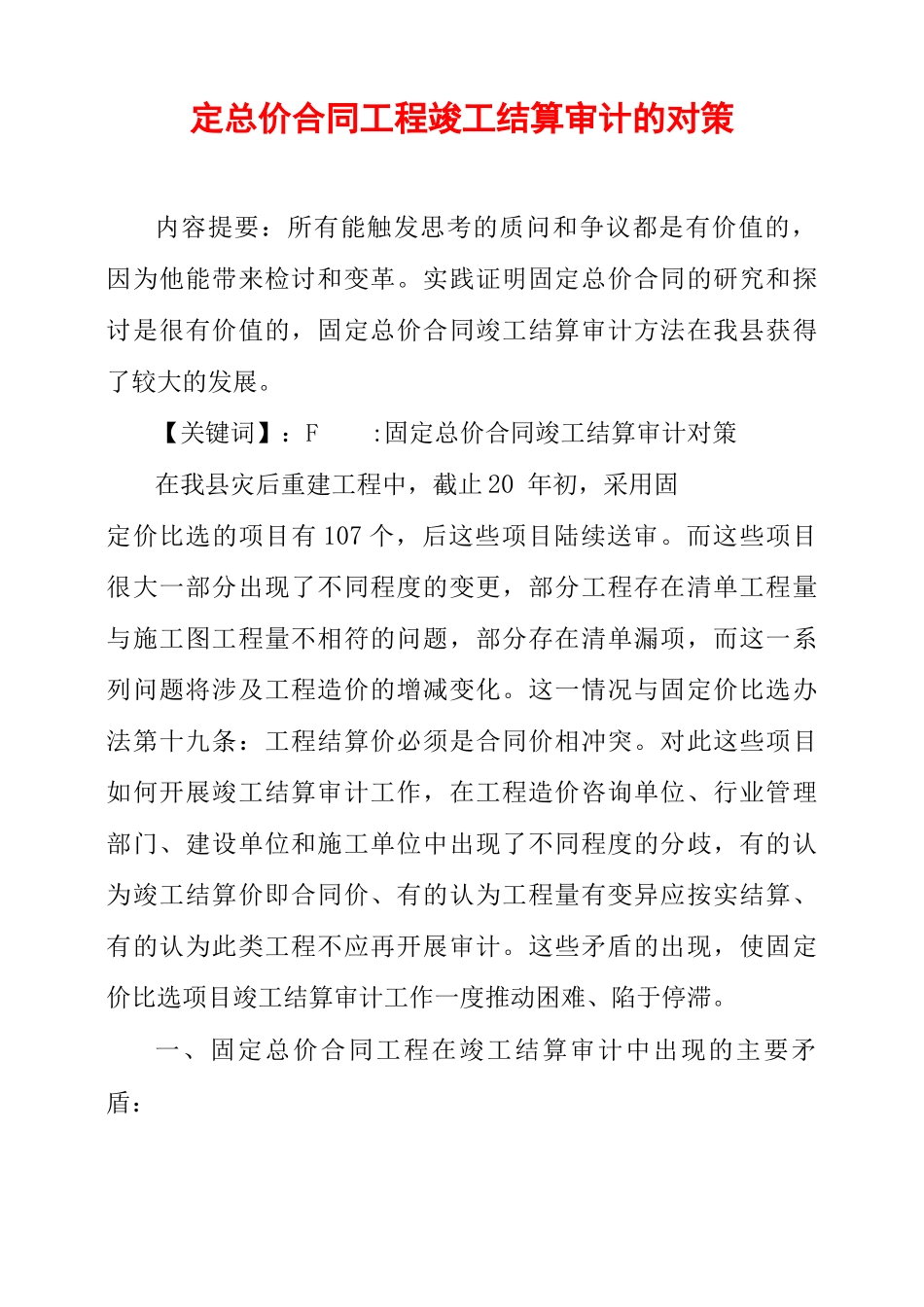

定总价合同工程竣工结算审计的对策内容提要:所有能触发思考的质问和争议都是有价值的,因为他能带来检讨和变革
实践证明固定总价合同的研究和探讨是很有价值的,固定总价合同竣工结算审计方法在我县获得了较大的发展
【关键词】:F:固定总价合同竣工结算审计对策在我县灾后重建工程中,截止20年初,采用固定价比选的项目有107个,后这些项目陆续送审
而这些项目很大一部分出现了不同程度的变更,部分工程存在清单工程量与施工图工程量不相符的问题,部分存在清单漏项,而这一系列问题将涉及工程造价的增减变化
这一情况与固定价比选办法第十九条:工程结算价必须是合同价相冲突
对此这些项目如何开展竣工结算审计工作,在工程造价咨询单位、行业管理部门、建设单位和施工单位中出现了不同程度的分歧,有的认为竣工结算价即合同价、有的认为工程量有变异应按实结算、有的认为此类工程不应再开展审计
这些矛盾的出现,使固定价比选项目竣工结算审计工作一度推动困难、陷于停滞

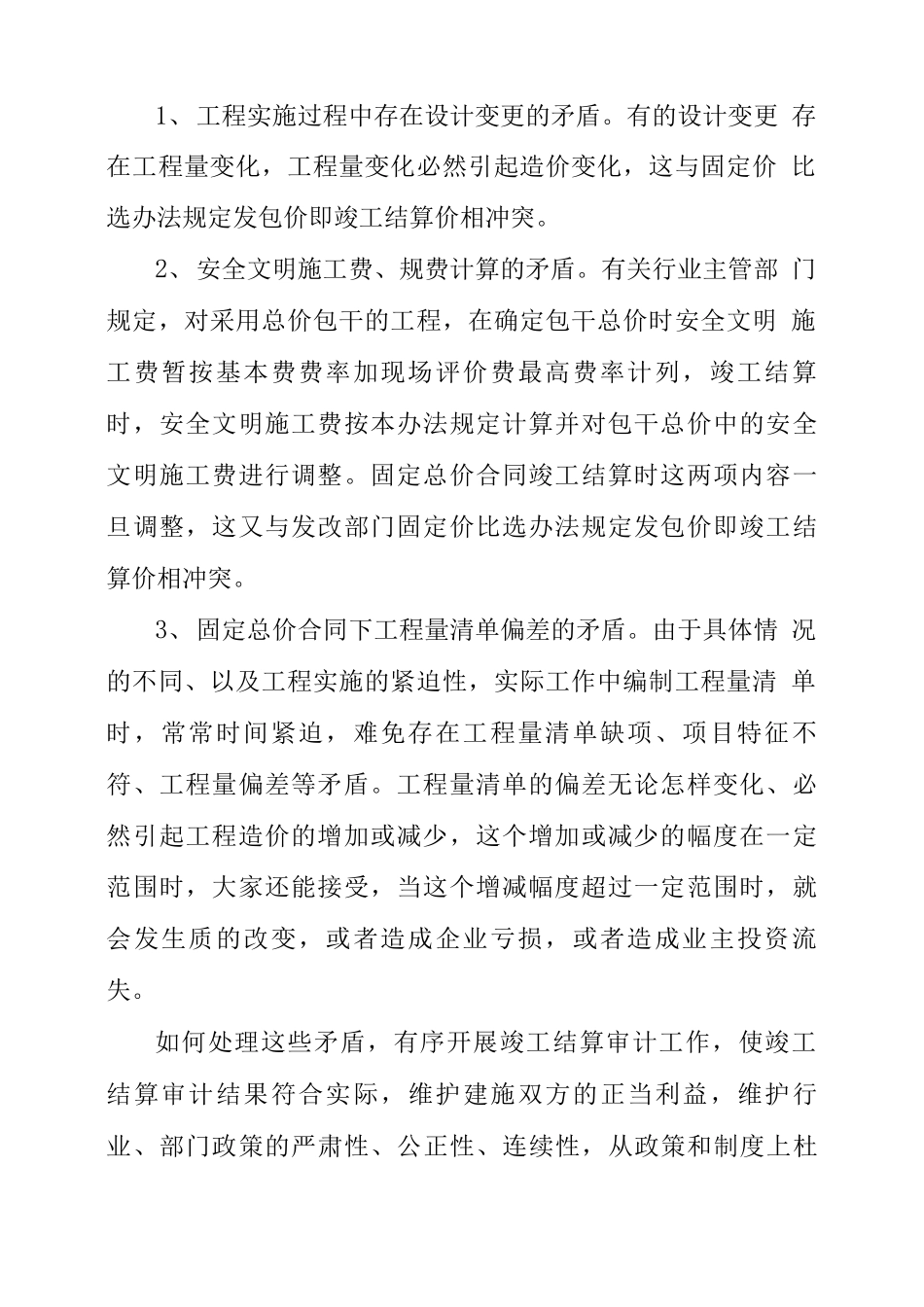

一、固定总价合同工程在竣工结算审计中出现的主要矛盾:1、工程实施过程中存在设计变更的矛盾
有的设计变更存在工程量变化,工程量变化必然引起造价变化,这与固定价比选办法规定发包价即竣工结算价相冲突
2、安全文明施工费、规费计算的矛盾
有关行业主管部门规定,对采用总价包干的工程,在确定包干总价时安全文明施工费暂按基本费费率加现场评价费最高费率计列,竣工结算时,安全文明施工费按本办法规定计算并对包干总价中的安全文明施工费进行调整
固定总价合同竣工结算时这两项内容一旦调整,这又与发改部门固定价比选办法规定发包价即竣工结算价相冲突
3、固定总价合同下工程量清单偏差的矛盾
由于具体情况的不同、以及工程实施的紧迫性,实际工作中编制工程量清单时,常常时间紧迫,难免存在工程量清单缺项、项目特征不符、工程量偏差等矛盾
工程量清单的偏差无论怎样变化、必然引起工程造价的增加或减少,这个增
