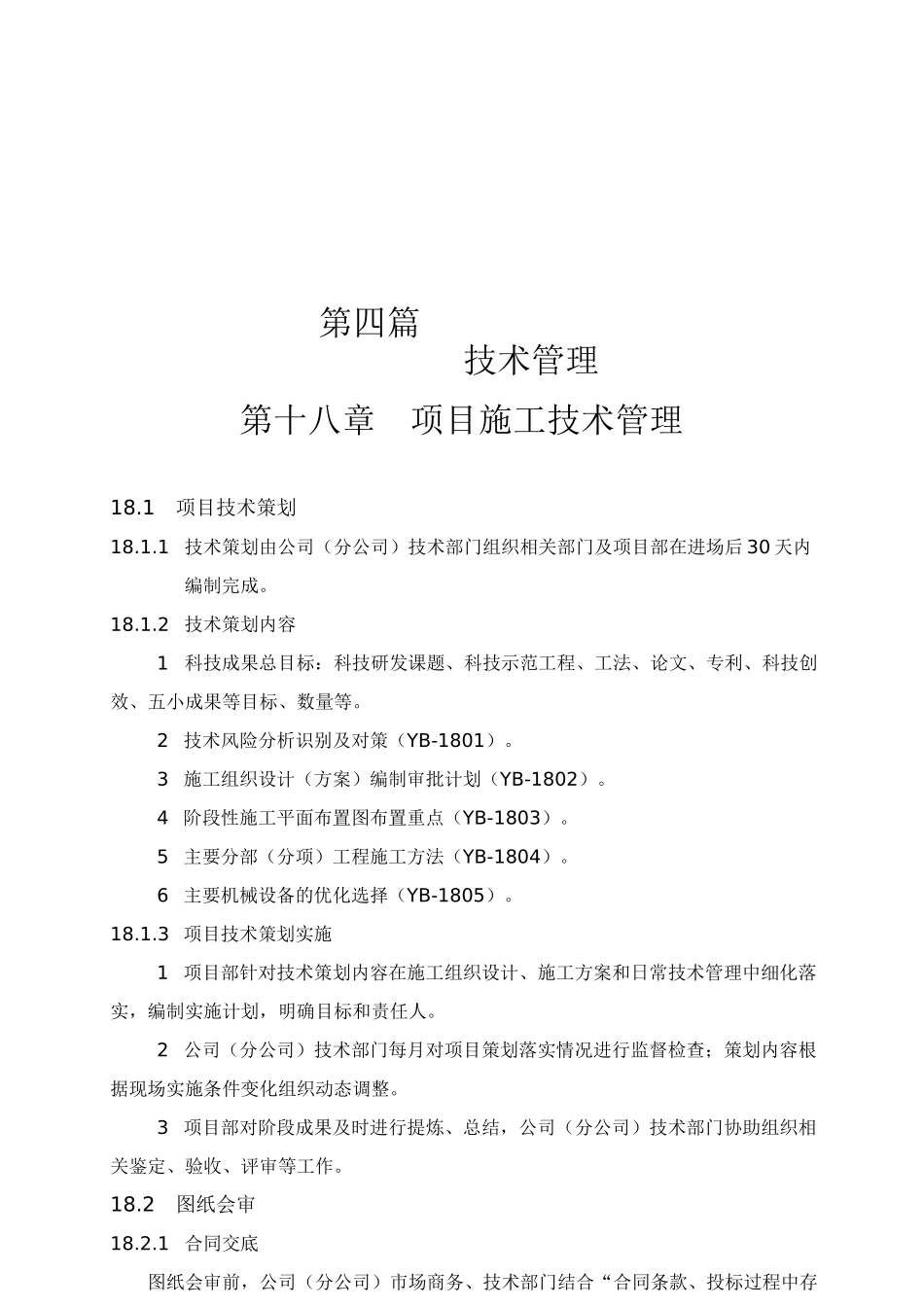

中建项目全面管理手册第四篇技术管理第十八章项目施工技术管理18
21项目技术策划技术策划由公司(分公司)技术部门组织相关部门及项目部在进场后30天内编制完成
技术策划内容科技成果总目标:科技研发课题、科技示范工程、工法、论文、专利、科技创效、五小成果等目标、数量等
2345618
31技术风险分析识别及对策(YB-1801)
施工组织设计(方案)编制审批计划(YB-1802)
阶段性施工平面布置图布置重点(YB-1803)
主要分部(分项)工程施工方法(YB-1804)
主要机械设备的优化选择(YB-1805)
项目技术策划实施项目部针对技术策划内容在施工组织设计、施工方案和日常技术管理中细化落实,编制实施计划,明确目标和责任人
2公司(分公司)技术部门每月对项目策划落实情况进行监督检查;策划内容根据现场实施条件变化组织动态调整
3项目部对阶段成果及时进行提炼、总结,公司(分公司)技术部门协助组织相关鉴定、验收、评审等工作
1图纸会审合同交底图纸会审前,公司(分公司)市场商务、技术部门结合“合同条款、投标过程中存在风险、施工阶段应注意的事项”等对项目部进行交底,形成书面记录
2内部会审1601根据合同交底,由项目经理组织,项目总工进行侧重点分配,生产经理、商务经理、技术、预算、施工、质监等工程师对施工图纸进行内部会审
31内部会审按先专业后综合协调、汇总的原则进行,意见由项目技术部门汇总
图纸会审公司(分公司)技术、市场商务部门领导必须参加“重、大、特、新”项目、存在亏损风险项目的图纸会审
2图纸会审前建设单位组织设计交底,设计、监理、施工等单位参加,理解设计文件和设计意图、明确关键要点等
3技术部门根据设计交底、图纸会审意见及结论形成正式图纸会审记录,由建设单位、设计院、监理单位、施工单位等签字(盖章)后
