第1页共122页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共122页中国银行河南省分行办公楼改造工程施工组织设计编制人:

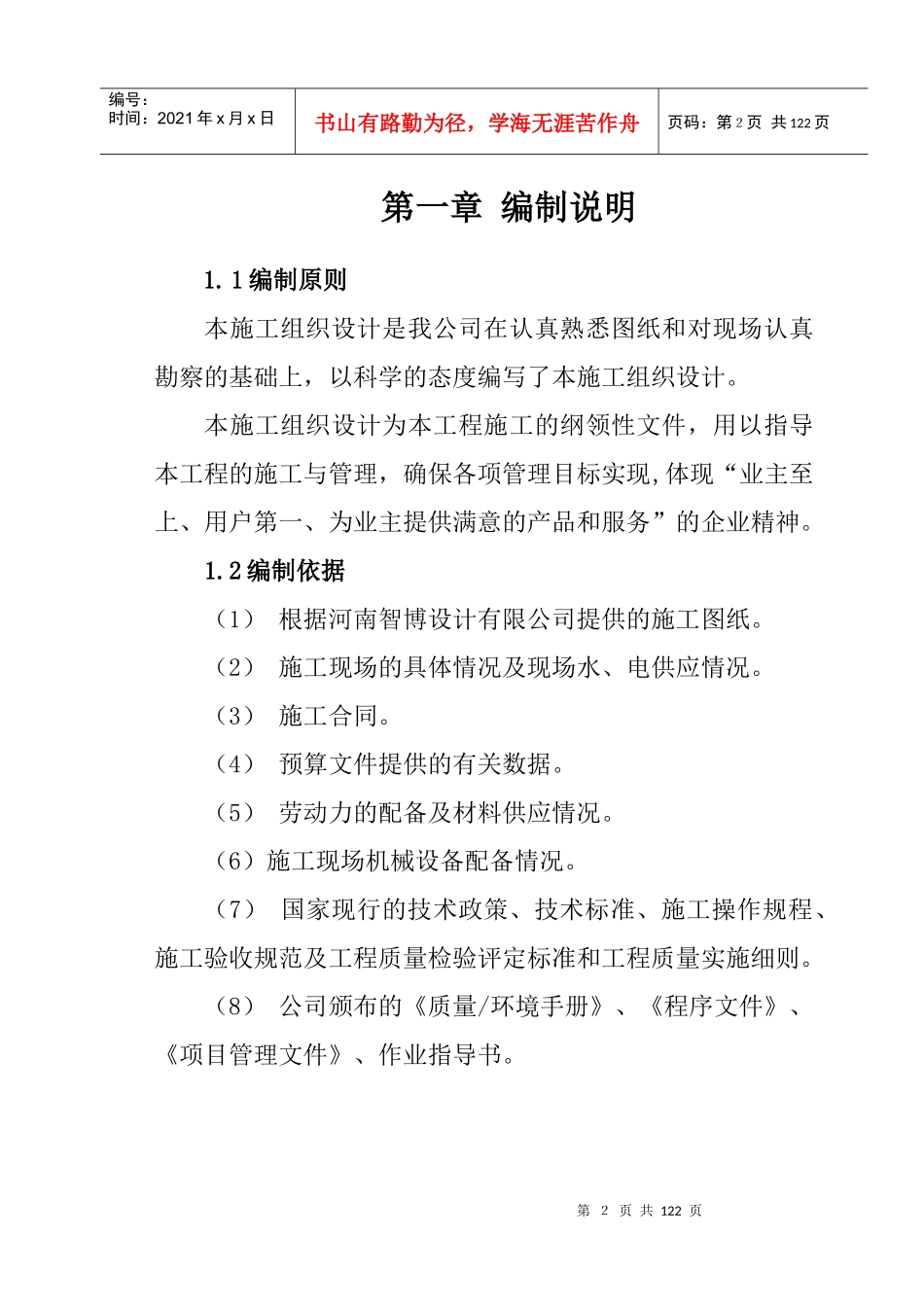

河南省天宇建筑建设集团有限公司中国银行项目部二○一四年四月二十日第2页共122页第1页共122页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共122页第一章编制说明1
1编制原则本施工组织设计是我公司在认真熟悉图纸和对现场认真勘察的基础上,以科学的态度编写了本施工组织设计
本施工组织设计为本工程施工的纲领性文件,用以指导本工程的施工与管理,确保各项管理目标实现,体现“业主至上、用户第一、为业主提供满意的产品和服务”的企业精神
2编制依据(1)根据河南智博设计有限公司提供的施工图纸
(2)施工现场的具体情况及现场水、电供应情况
(3)施工合同
(4)预算文件提供的有关数据
(5)劳动力的配备及材料供应情况
(6)施工现场机械设备配备情况
(7)国家现行的技术政策、技术标准、施工操作规程、施工验收规范及工程质量检验评定标准和工程质量实施细则
(8)公司颁布的《质量/环境手册》、《程序文件》、《项目管理文件》、作业指导书

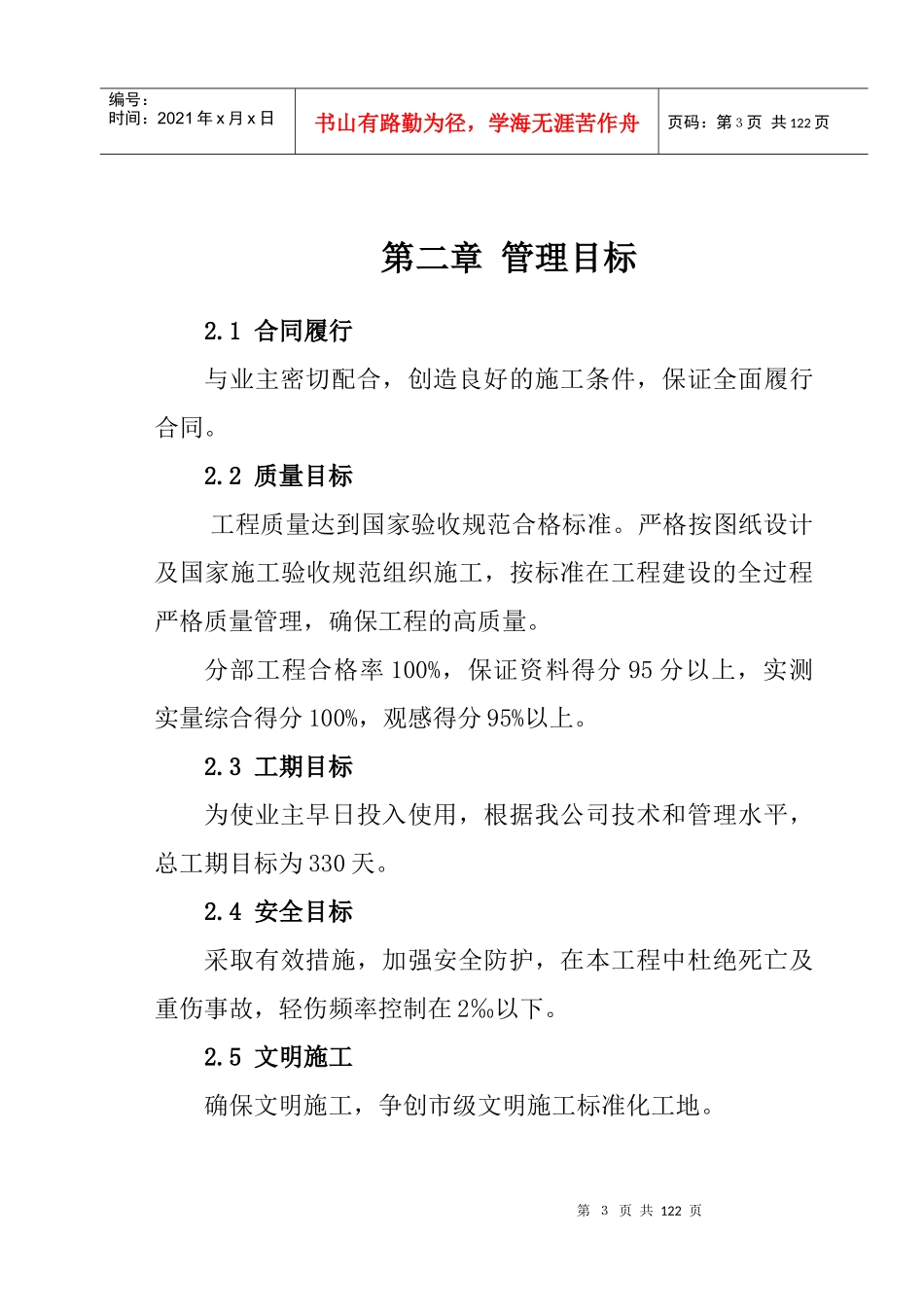

第3页共122页第2页共122页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共122页第二章管理目标2
1合同履行与业主密切配合,创造良好的施工条件,保证全面履行合同
2质量目标工程质量达到国家验收规范合格标准
严格按图纸设计及国家施工验收规范组织施工,按标准在工程建设的全过程严格质量管理,确保工程的高质量
分部工程合格率100%,保证资料得分95分以上,实测实量综合得分100%,观感得分95%以上
3工期目标为使业主早日投入使用,根据我公司技术和管理水平,总工期目标为330天
4安全目标采取有效措施,加强安全防护,在本工
