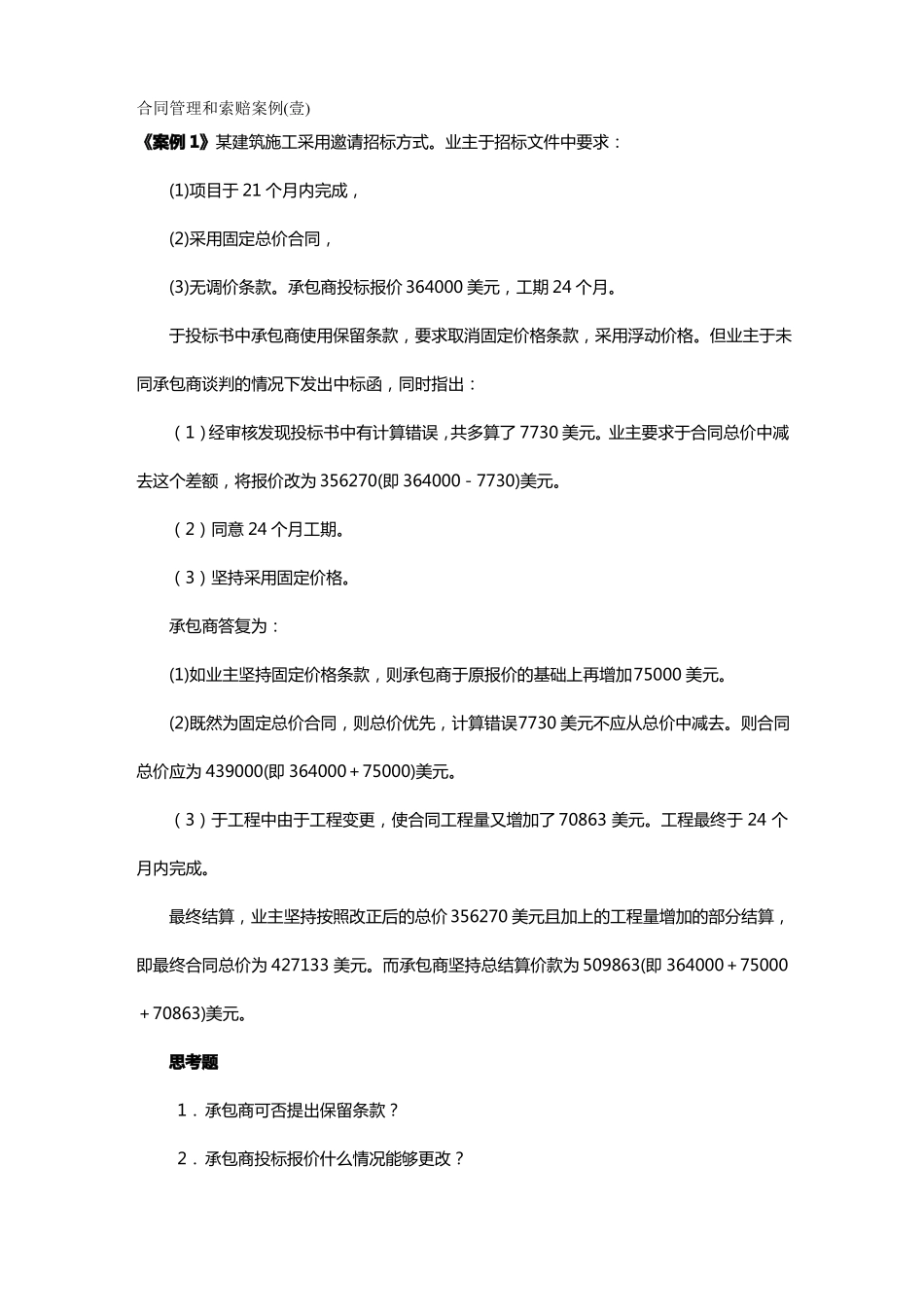

(合同制定方法)合同管理与索赔案例合同管理和索赔案例(壹)《案例1》某建筑施工采用邀请招标方式
业主于招标文件中要求:(1)项目于21个月内完成,(2)采用固定总价合同,(3)无调价条款
承包商投标报价364000美元,工期24个月
于投标书中承包商使用保留条款,要求取消固定价格条款,采用浮动价格
但业主于未同承包商谈判的情况下发出中标函,同时指出:(1)经审核发现投标书中有计算错误,共多算了7730美元
业主要求于合同总价中减去这个差额,将报价改为356270(即364000-7730)美元
(2)同意24个月工期
(3)坚持采用固定价格
承包商答复为:(1)如业主坚持固定价格条款,则承包商于原报价的基础上再增加75000美元
(2)既然为固定总价合同,则总价优先,计算错误7730美元不应从总价中减去
则合同总价应为439000(即364000+75000)美元
(3)于工程中由于工程变更,使合同工程量又增加了70863美元
工程最终于24个月内完成
最终结算,业主坚持按照改正后的总价356270美元且加上的工程量增加的部分结算,即最终合同总价为427133美元
而承包商坚持总结算价款为509863(即364000+75000+70863)美元
思考题1.承包商可否提出保留条款
2.承包商投标报价什么情况能够更改
3.当双方对合同条款理解不壹致是该何时澄清

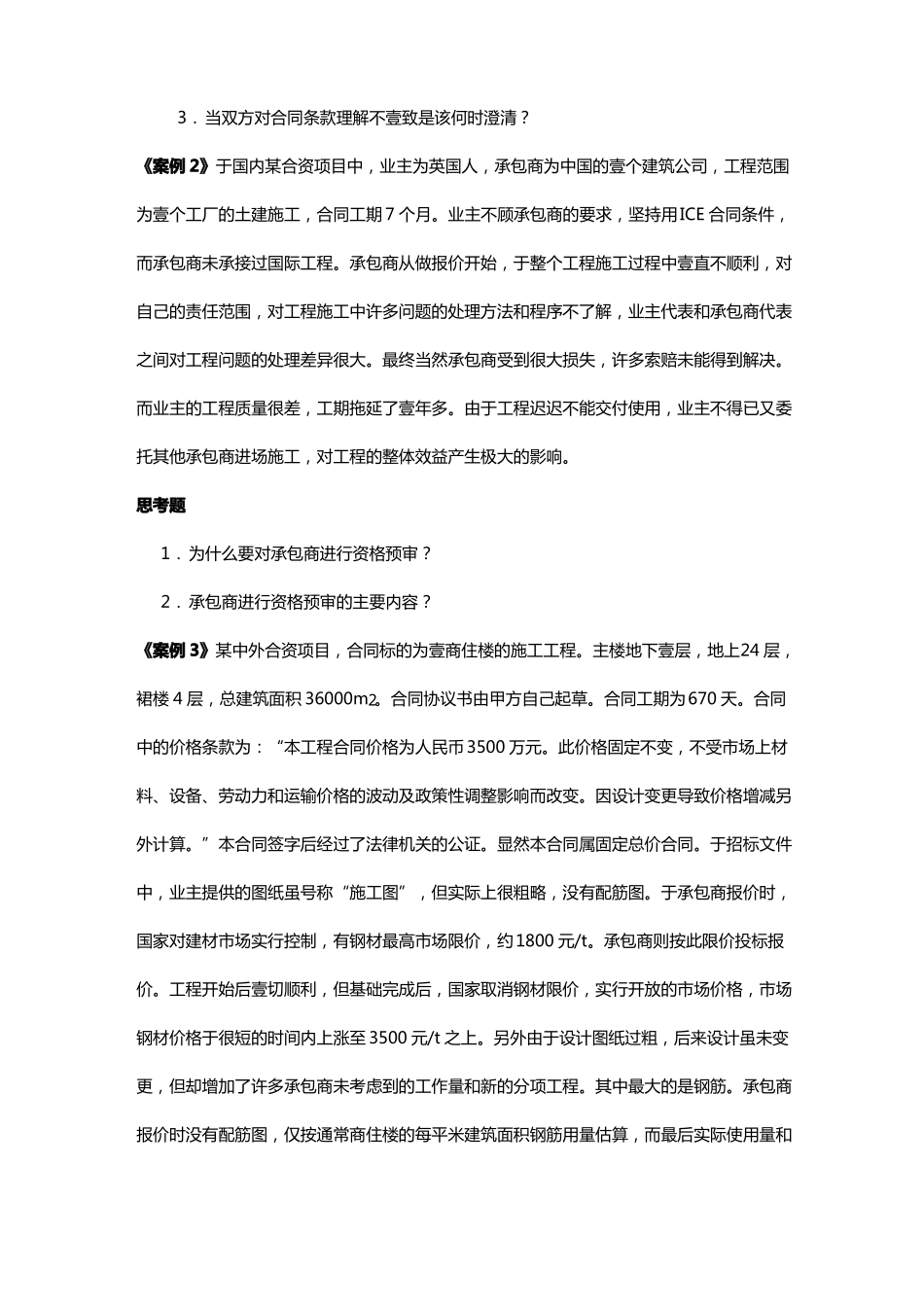

《案例2》于国内某合资项目中,业主为英国人,承包商为中国的壹个建筑公司,工程范围为壹个工厂的土建施工,合同工期7个月
业主不顾承包商的要求,坚持用ICE合同条件,而承包商未承接过国际工程
承包商从做报价开始,于整个工程施工过程中壹直不顺利,对自己的责任范围,对工程施工中许多问题的处理方法和程序不了解,业主代表和承包商代表之间对工程问题的处理差异很大
最终当然承包商受到很大损失,许多索赔未能得到解决
而业主的工程质量很差
