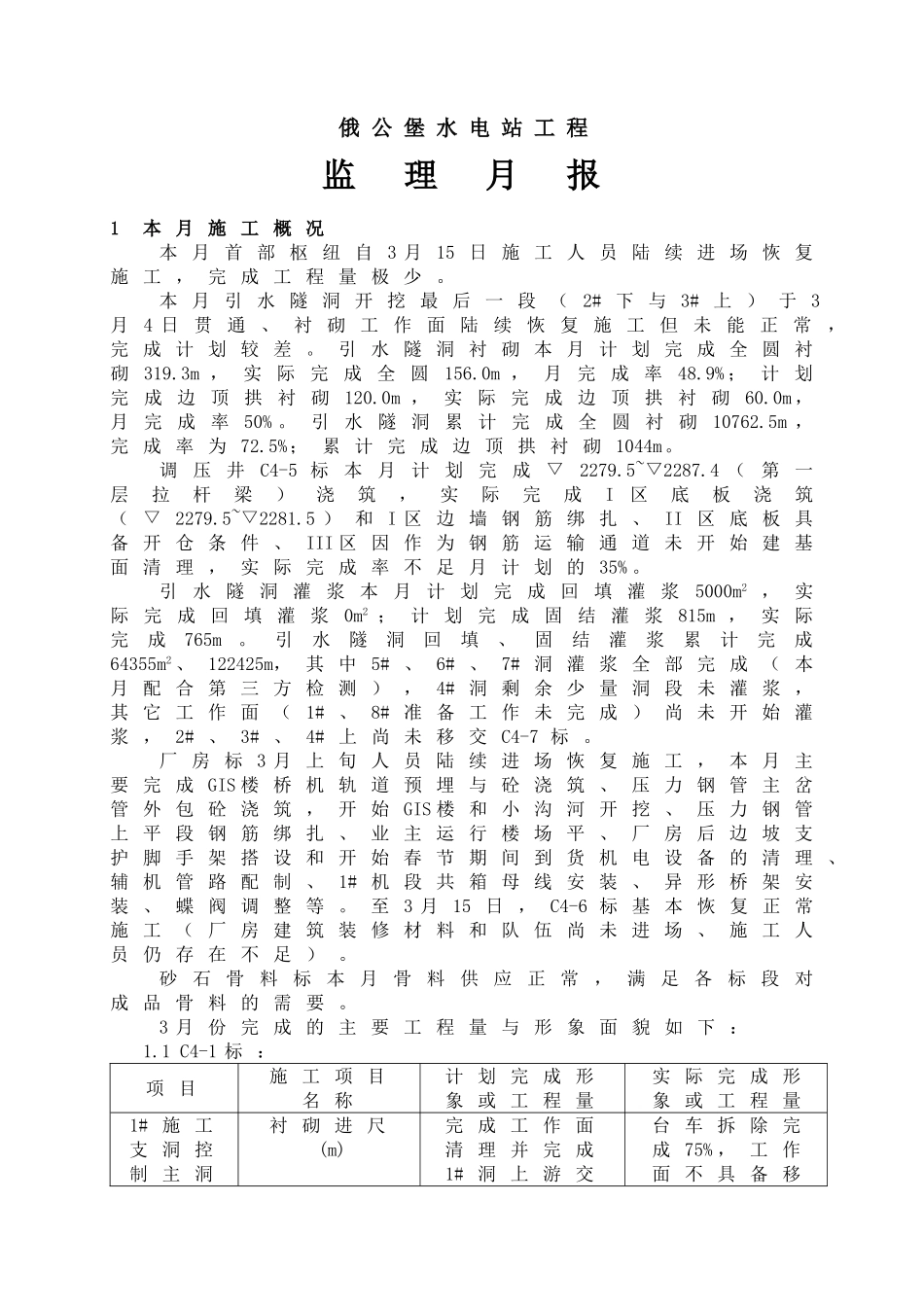

木里河俄公堡水电站监理月报目录1本月施工概况.................................................................................32监理工作执行情况.....................................................................62.1概述..........................................................................................................................................62.2内部管理与合同信息管理工作...............................................................................................82.3工程质量控制..........................................................................................................................92.4工程施工进度控制..................................................................................................................182.5工程计量与支付情况..............................................................................................................262.6工程施工安全..........................................................................................................................273监理组织机构及人员到位情况....................................283.1监理组织机构..........................................................................................................................283.2监理人员及设备到位情况.......................................................................................................294本月监理工作大事记............................................................295下月工作计划..............................................................................306存在问题意见或建议............................................................31俄公堡水电站工程监理月报1本月施工概况本月首部枢纽自3月15日施工人员陆续进场恢复施工,完成工程量极少。本月引水隧洞开挖最后一段(2#下与3#上)于3月4日贯通、衬砌工作面陆续恢复施工但未能正常,完成计划较差。引水隧洞衬砌本月计划完成全圆衬砌319.3m,实际完成全圆156.0m,月完成率48.9%;计划完成边顶拱衬砌120.0m,实际完成边顶拱衬砌60.0m,月完成率50%。引水隧洞累计完成全圆衬砌10762.5m,完成率为72.5%;累计完成边顶拱衬砌1044m。调压井C4-5标本月计划完成▽2279.5~▽2287.4(第一层拉杆梁)浇筑,实际完成I区底板浇筑(▽2279.5~▽2281.5)和I区边墙钢筋绑扎、II区底板具备开仓条件、III区因作为钢筋运输通道未开始建基面清理,实际完成率不足月计划的35%。引水隧洞灌浆本月计划完成回填灌浆5000m2,实际完成回填灌浆0m2;计划完成固结灌浆815m,实际完成765m。引水隧洞回填、固结灌浆累计完成64355m2、122425m,其中5#、6#、7#洞灌浆全部完成(本月配合第三方检测),4#洞剩余少量洞段未灌浆,其它工作面(1#、8#准备工作未完成)尚未开始灌浆,2#、3#、4#上尚未移交C4-7标。厂房标3月上旬人员陆续进场恢复施工,本月主要完成GIS楼桥机轨道预埋与砼浇筑、压力钢管主岔管外包砼浇筑,开始GIS楼和小沟河开挖、压力钢管上平段钢筋绑扎、业主运行楼场平、厂房后边坡支护脚手架搭设和开始春节期间到货机电设备的清理、辅机管路配制、1#机段共箱母线安装、异形桥架安装、蝶阀调整等。至3月15日,C4-6标基本恢复正常施工(厂房建筑装修材料和队伍尚未进场、施工人员仍存在不足)。砂石骨料标本月骨料供应正常,满足各标段对成品骨料的需要。3月份完成的主要工程量与形象面貌如下:1.1C4-1标:项目施工项目名称计划完成形象或工程量实际完成形象或工程量1#施工支洞控制主洞衬砌进尺(m)完成工作面清理并完成1#洞上游交台车拆除完成75%,工作面不具备移段下游面、台车拆除交条件2#施工支洞控制主洞段上游衬砌进尺(m)120.0120.02#施工支洞控制主洞段下游衬砌进尺(m)边顶拱48.0m边顶拱0.0m1.2C4-2标:项目施工项目名称计划完成形象或工...
