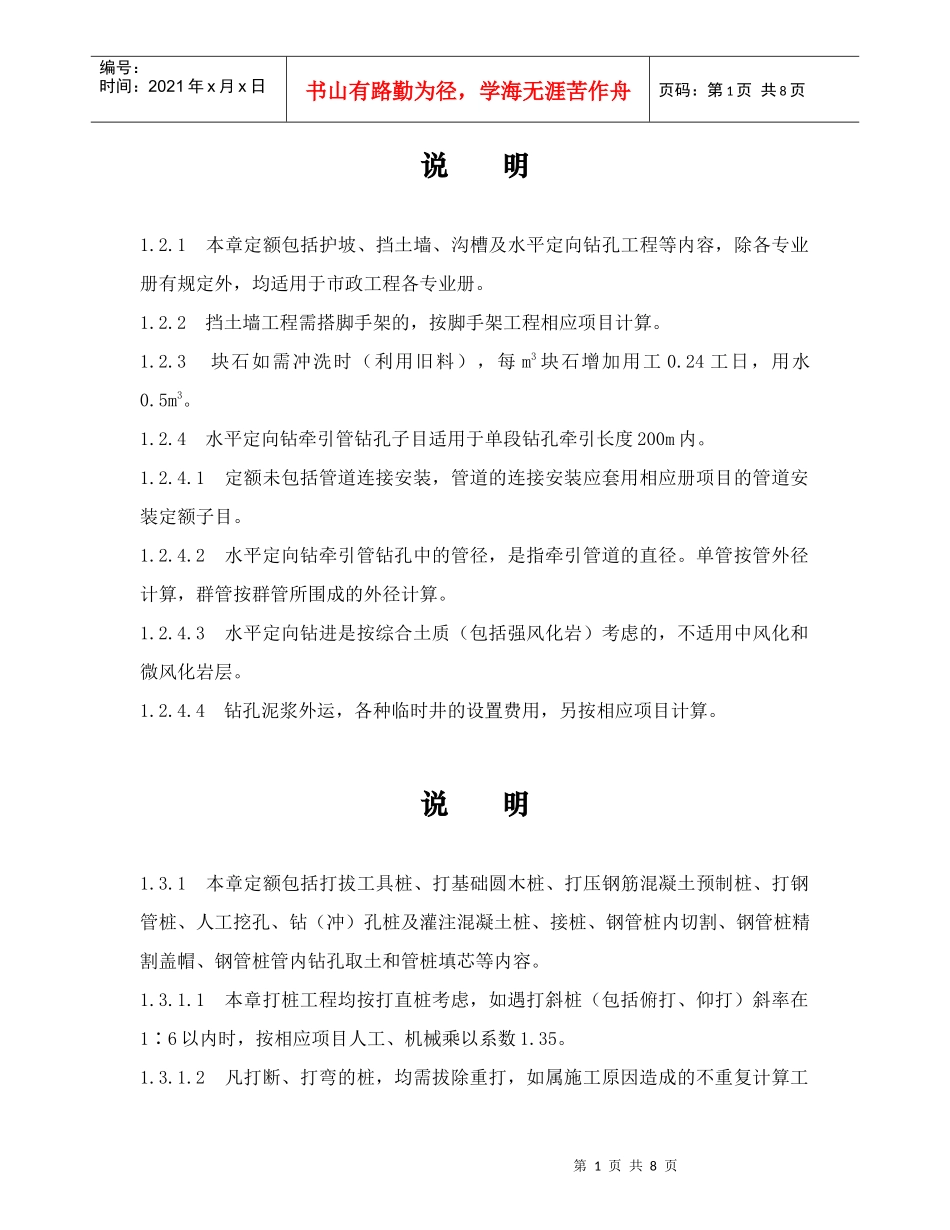

1本章定额包括护坡、挡土墙、沟槽及水平定向钻孔工程等内容,除各专业册有规定外,均适用于市政工程各专业册
2挡土墙工程需搭脚手架的,按脚手架工程相应项目计算
3块石如需冲洗时(利用旧料),每m3块石增加用工0
24工日,用水0
4水平定向钻牵引管钻孔子目适用于单段钻孔牵引长度200m内
1定额未包括管道连接安装,管道的连接安装应套用相应册项目的管道安装定额子目
2水平定向钻牵引管钻孔中的管径,是指牵引管道的直径
单管按管外径计算,群管按群管所围成的外径计算
3水平定向钻进是按综合土质(包括强风化岩)考虑的,不适用中风化和微风化岩层
4钻孔泥浆外运,各种临时井的设置费用,另按相应项目计算

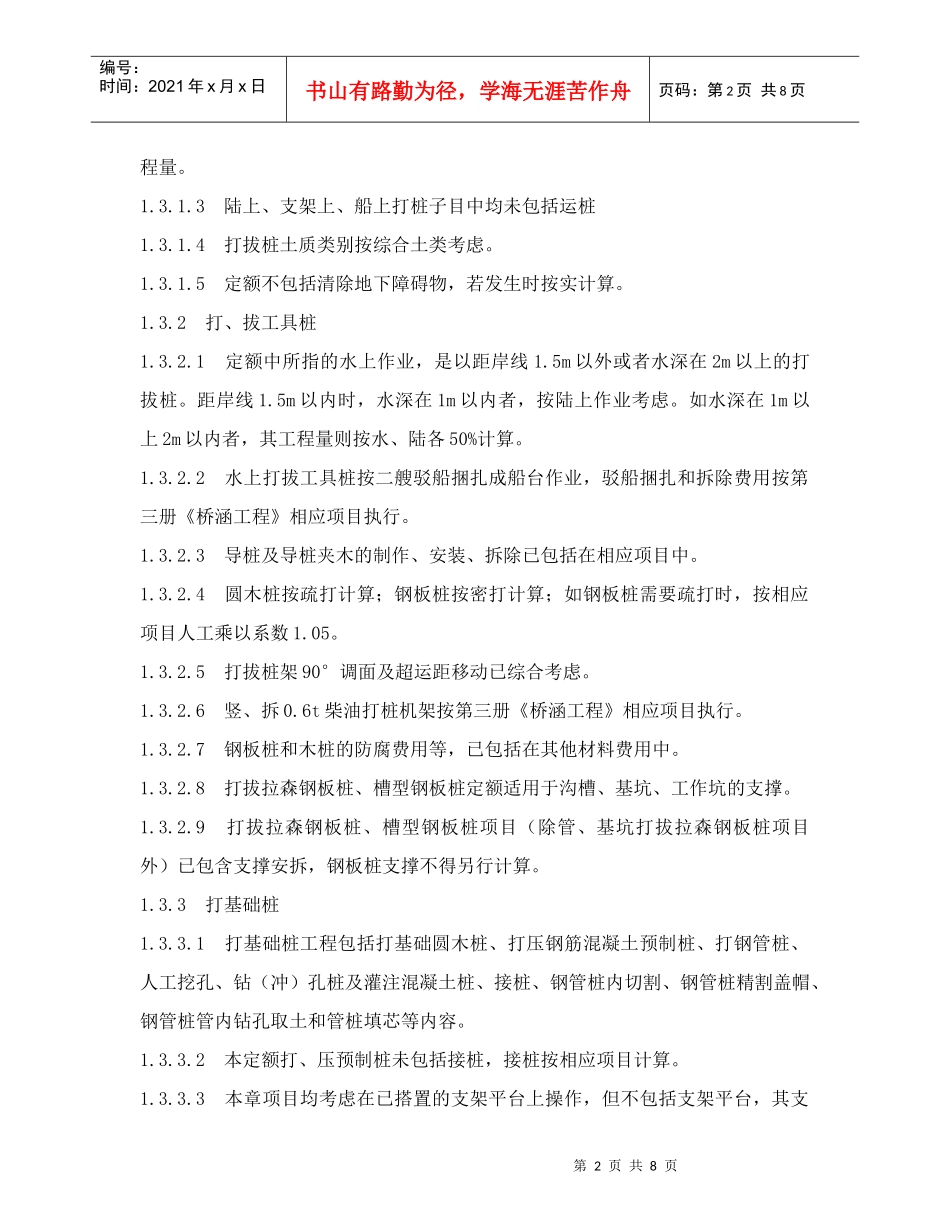

1本章定额包括打拔工具桩、打基础圆木桩、打压钢筋混凝土预制桩、打钢管桩、人工挖孔、钻(冲)孔桩及灌注混凝土桩、接桩、钢管桩内切割、钢管桩精割盖帽、钢管桩管内钻孔取土和管桩填芯等内容
1本章打桩工程均按打直桩考虑,如遇打斜桩(包括俯打、仰打)斜率在1∶6以内时,按相应项目人工、机械乘以系数1
2凡打断、打弯的桩,均需拔除重打,如属施工原因造成的不重复计算工第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页程量

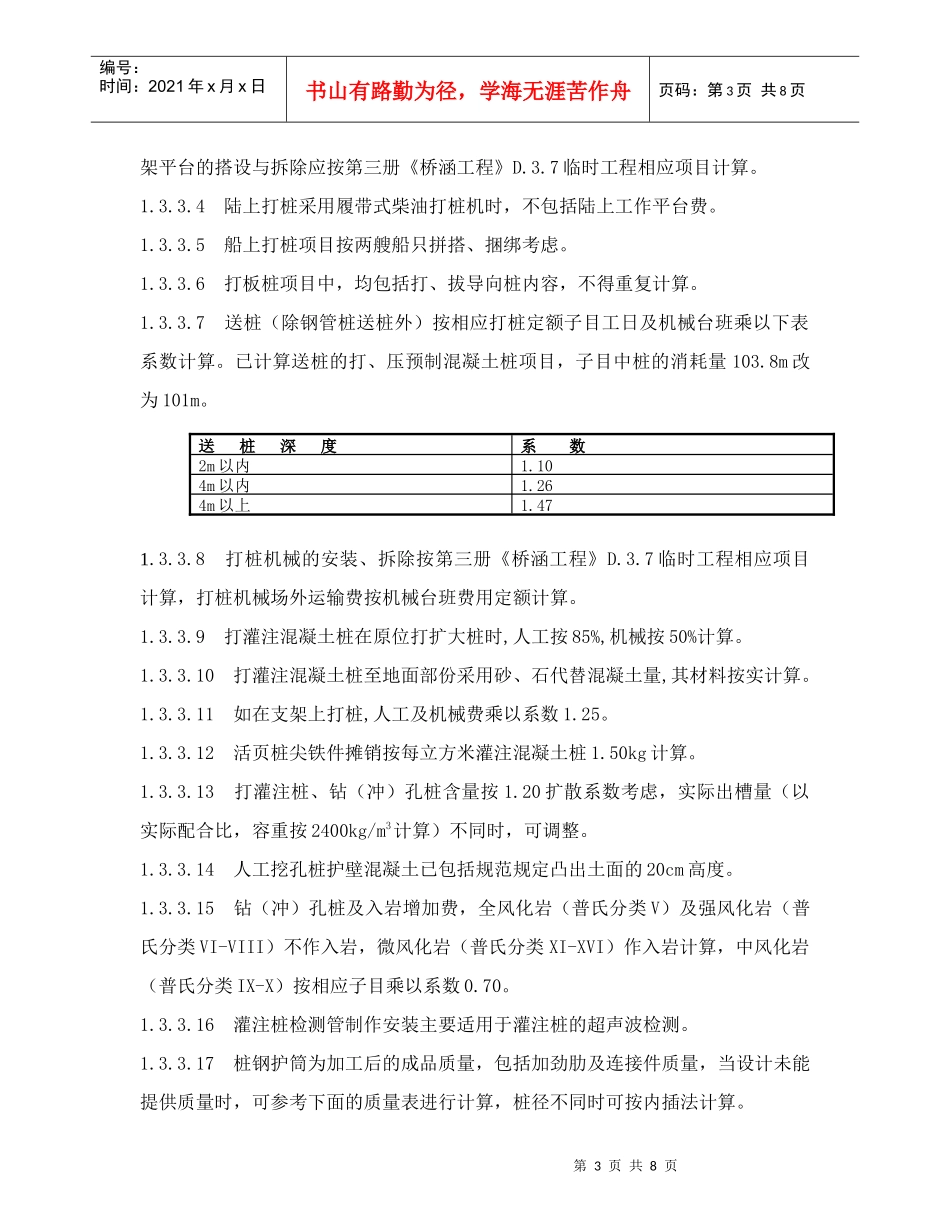

3陆上、支架上、船上打桩子目中均未包括运桩1
4打拔桩土质类别按综合土类考虑
5定额不包括清除地下障碍物,若发生时按实计算
2打、拔工具桩1
1定额中所指的水上作业,是以距岸线1
5m以外或者水深在2m以上的打拔桩
5m以内时,水深在1m以内者,按陆上作业考虑
