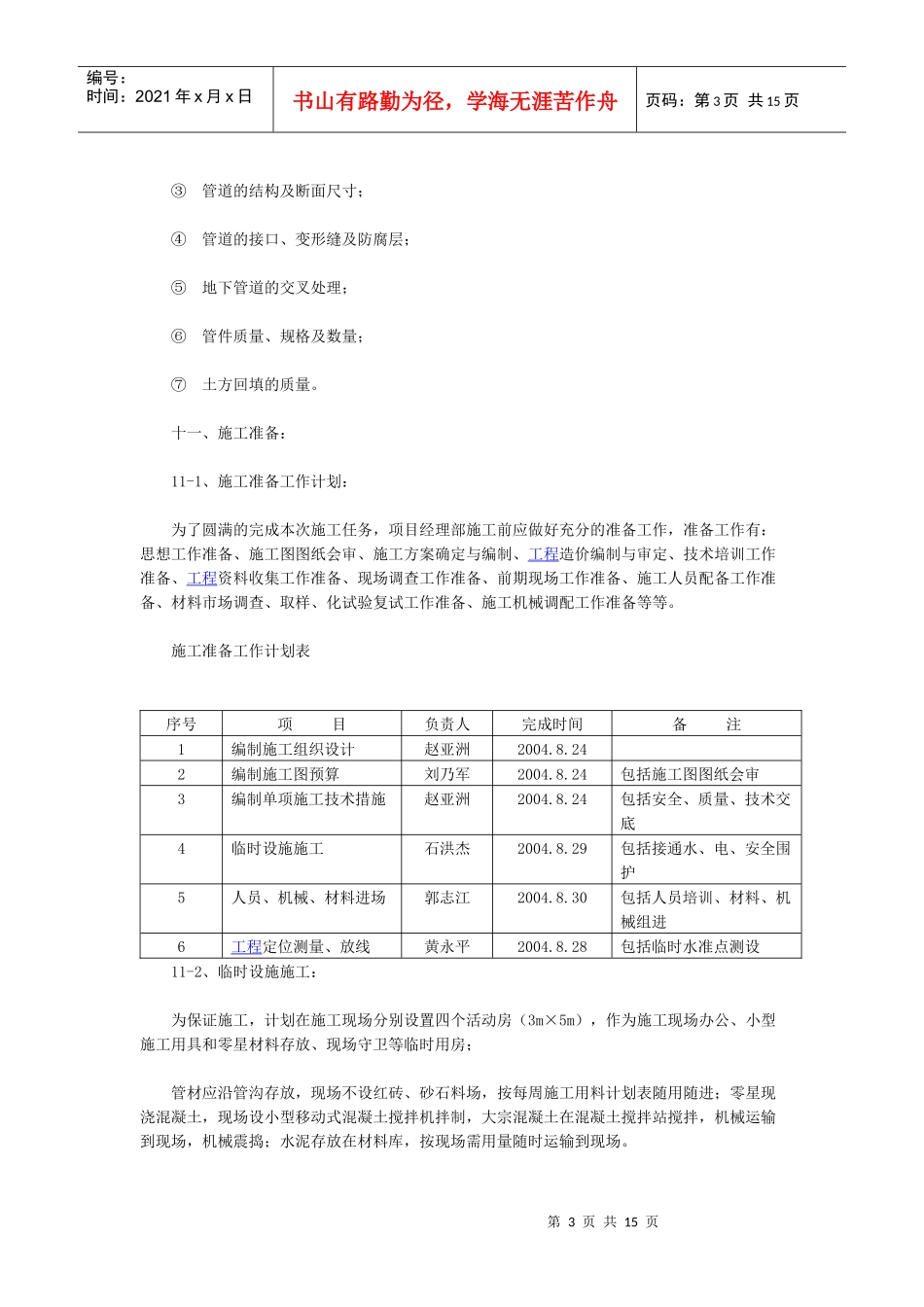

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页3-7•1、设置顶进操作坑和接收坑:①、由于污水管线距毛石河堤距离不足3m,三条污水管线之间的净距不大,无法设顶进操作坑和接收坑,且河堤上无有操作场地,故决定顶进套管长度按城市污水管线4m、工业污水管线和化机生活污水管线10m计算;两个顶进操作坑设在新建的城市污水截流管线和工业污水管线西侧,接收坑设在原化机生活污水管线东侧(按管线标高开挖其管沟上方的土方后,再开挖接收坑)。②、顶进操作坑开挖尺寸为:8m×6m×3m(深度按工业污水管线底计算),接收坑开挖尺寸为:3.5m×4m×2m(深度按工业污水管线底计算),③、顶进操作坑内顶进方向前方和两侧用草袋修筑δ=0.6m厚挡土围堰,以防止塌方;顶进方向后方浇筑δ=0.7m×4m×2m混凝土(C20)顶进后备,均匀设置12根铁道钢轨,在钢轨前满铺设δ=30mm×4m×2m钢板,做为顶镐安装之用,在操作坑底浇筑δ=0.2m×4m×2m混凝土底板(C15)同时安装两根L=4m长的铁道钢轨做为敷设混凝土顶进套管的导向轨(其轴线与顶进套管轴线误差、导轨两端水平误差均不得大于3mm,导轨两端的水平高程前端应高于后端)。④、顶镐(称主站油缸,简称主油缸)选型应选用顶进行程较大的机型,顶镐安装应与后备钢板成90°垂直设置,安装高度在2/5~3/5顶进涵管管径间,应安装平稳、牢固;顶铁应分别设置:0.5m、1.0m、1.5m、2.0m等长度备用。⑤、接收坑内应用草袋围堰四周砌筑挡墙以防止塌方。四、主要工程量:本施工段主要工程量如下:主要工程量一览表序号项目名称规格型号单位数量备注1PE管线安装DN300mmm133热熔焊接2PE管件安装DN300mm×45°个4热熔焊接3顶进套管DN1000mmm144操作、接收坑6×4.5×33.5×4×2M3970人工5基础处理M3190(预估)6土方开挖人工开挖M32415.77管沟填砂人工M32608管沟填土人工M32155.59石笼砌筑人工M336第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页10施工道路人机配合M271411草袋围堰人工M346512导流明渠机械M322513相关配套其它施工程序和材料场内运输等五、施工工期:4.1、施工合同计划开工日期:2004年9月5日(排水工程完成后进场);4.2、施工合同计划竣工日期:2004年9月25日;4.3、施工合同日历工期:20天。(以实际进入施工现场正式施工为准,包括套管顶进时间)六、材料供应方式:管材、管件为甲供,其它材料施工单位自购(价格和材质必须征得建设单位同意)。七、资金来源:国债和自筹资金。八、工程质量要求:市优质样板工程。九、施工程序:工程定位→撒白灰线→地面设施拆除→顶进操作、接收坑开挖→→套管顶进→人工开槽→人工平整沟底→管线安装→套管内撼砂→管件安装→砼井圈预制→阀门井砌筑→砼井圈(盖板)安装→分段做水压试验→阀门安装→管道冲洗→管线碰头→管沟夯填→石笼砌筑→余土外运→场地平整→地面设施恢复→收尾找零→管道工程验收。十、工程报验点及质量控制点:10-1、工程定位、顶进套管、管沟验槽、基底处理、管段安装、管件安装、阀门井砌筑、井室抹灰、管道水压试验、阀门安装、管沟回填、现场检验和缺陷修补。10-2、中间分段验收:①管道及附属构筑物的地基和基础;②管道的平面位置及高程;第3页共15页第2页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共15页③管道的结构及断面尺寸;④管道的接口、变形缝及防腐层;⑤地下管道的交叉处理;⑥管件质量、规格及数量;⑦土方回填的质量。十一、施工准备:11-1、施工准备工作计划:为了圆满的完成本次施工任务,项目经理部施工前应做好充分的准备工作,准备工作有:思想工作准备、施工图图纸会审、施工方案确定与编制、工程造价编制与审定、技术培训工作准备、工程资料收集工作准备、现场调查工作准备、前期现场工作准备、施工人员配备工作准备、材料市场调查、取样、化试验复试工作准备、施工机械调配工作准备等等。施工准备工作计划表序号项目负责人完成时间备注1编制施工组织设计赵亚洲2004.8.242编制施工图预算刘乃军2004.8.24包括施工图图纸会审3编制单...
