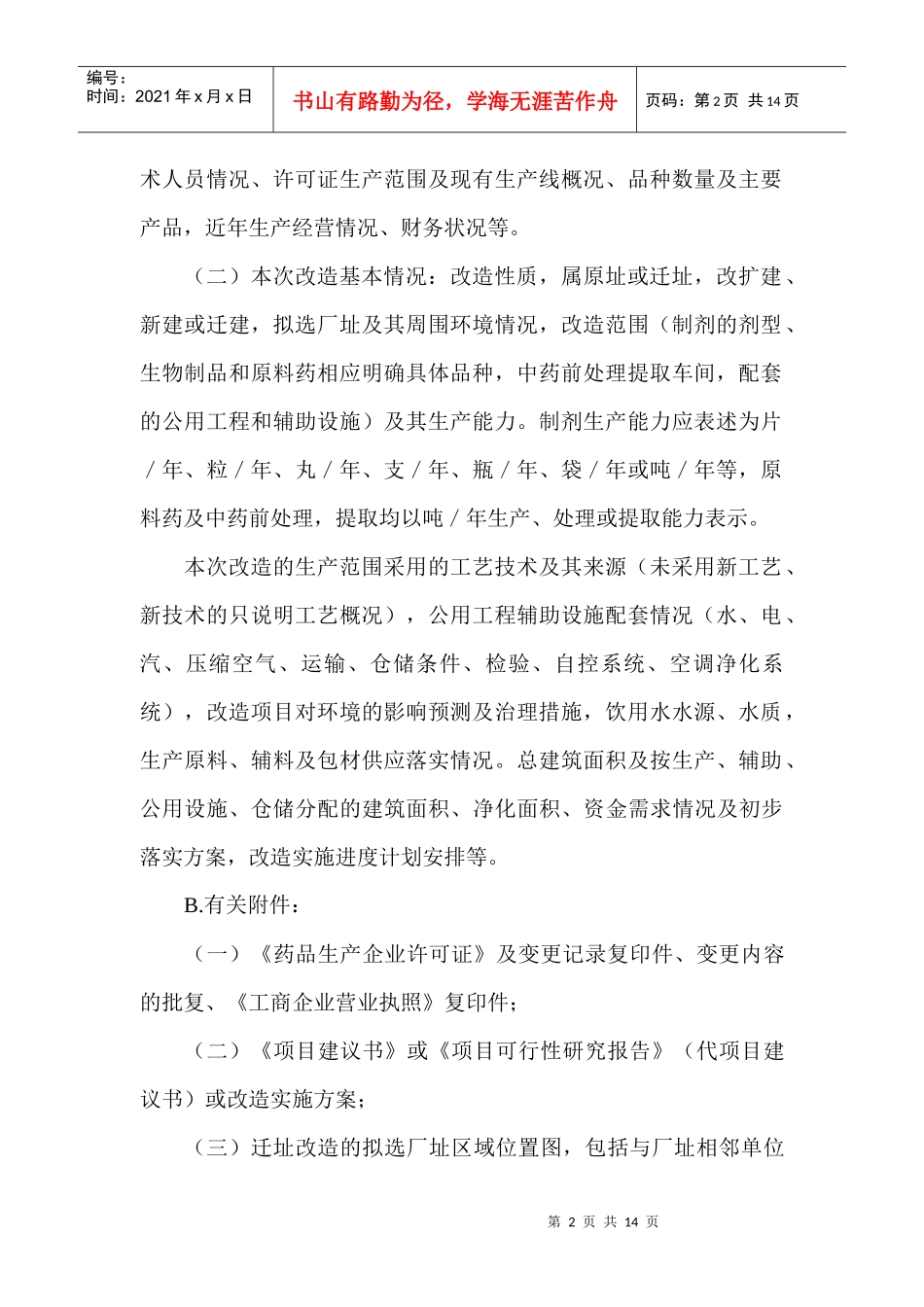

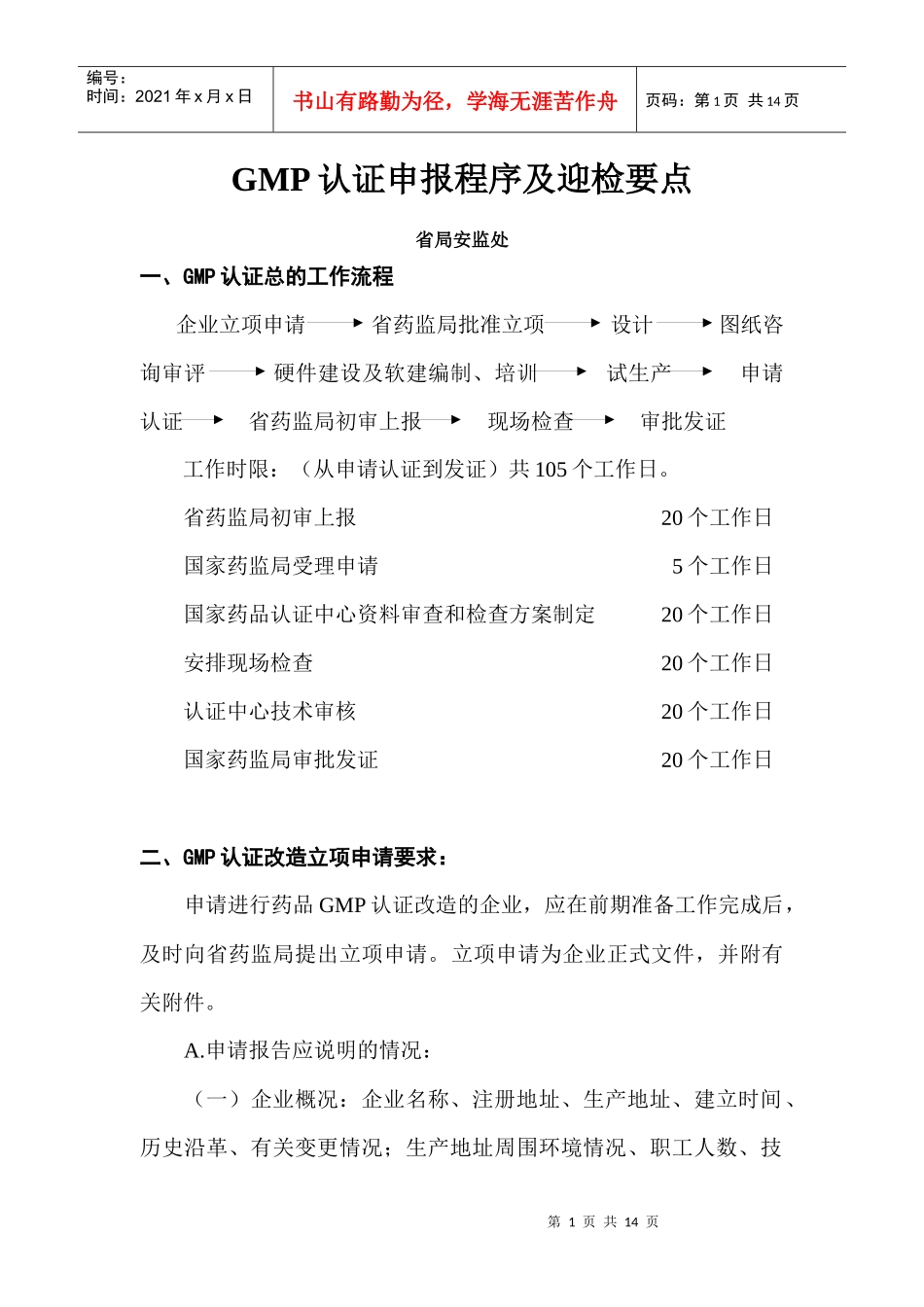

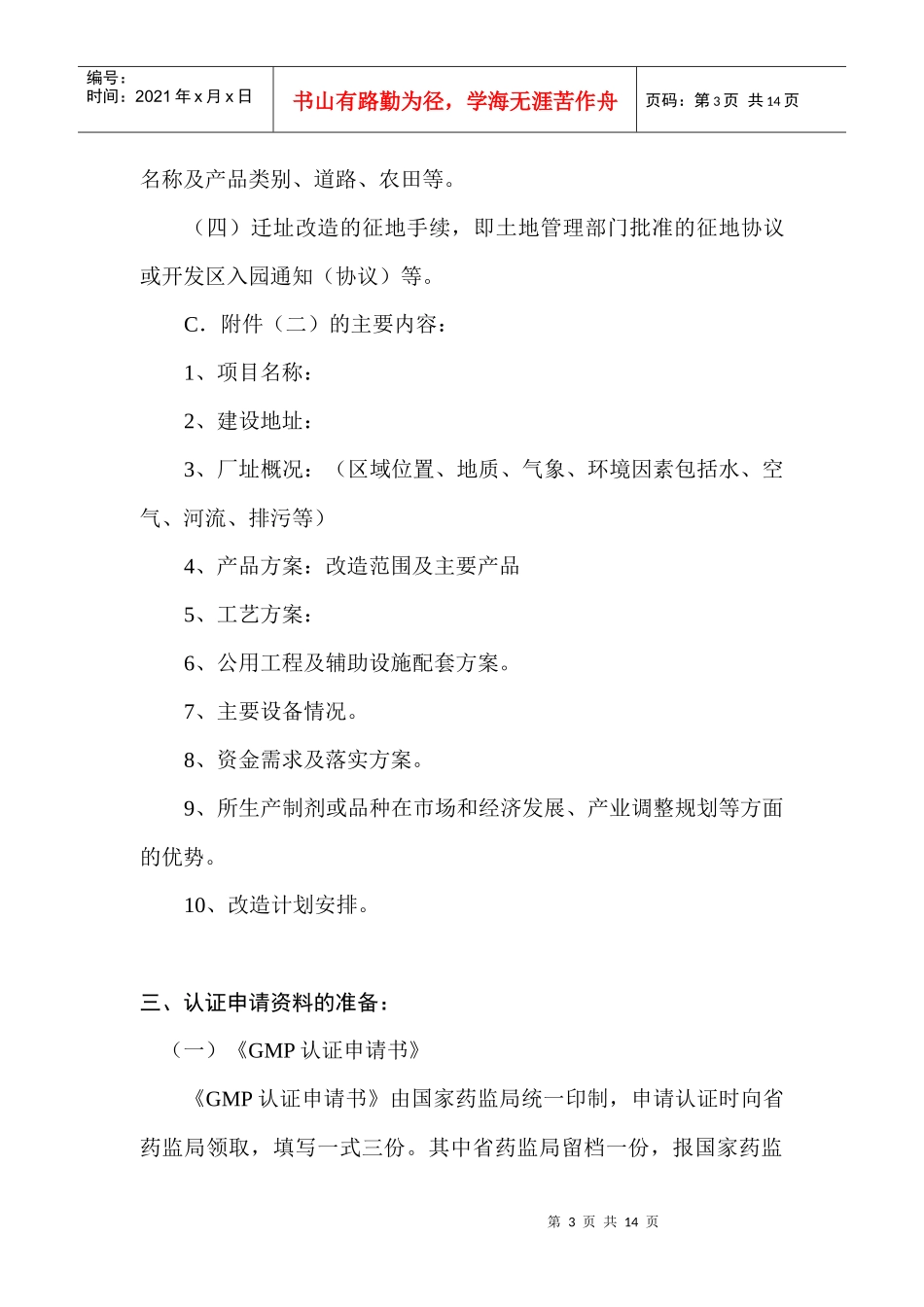

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页GMP认证申报程序及迎检要点省局安监处一、GMP认证总的工作流程企业立项申请省药监局批准立项设计图纸咨询审评硬件建设及软建编制、培训试生产申请认证省药监局初审上报现场检查审批发证工作时限:(从申请认证到发证)共105个工作日
省药监局初审上报20个工作日国家药监局受理申请5个工作日国家药品认证中心资料审查和检查方案制定20个工作日安排现场检查20个工作日认证中心技术审核20个工作日国家药监局审批发证20个工作日二、GMP认证改造立项申请要求:申请进行药品GMP认证改造的企业,应在前期准备工作完成后,及时向省药监局提出立项申请
立项申请为企业正式文件,并附有关附件
申请报告应说明的情况:(一)企业概况:企业名称、注册地址、生产地址、建立时间、历史沿革、有关变更情况;生产地址周围环境情况、职工人数、技第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页术人员情况、许可证生产范围及现有生产线概况、品种数量及主要产品,近年生产经营情况、财务状况等
(二)本次改造基本情况:改造性质,属原址或迁址,改扩建、新建或迁建,拟选厂址及其周围环境情况,改造范围(制剂的剂型、生物制品和原料药相应明确具体品种,中药前处理提取车间,配套的公用工程和辅助设施)及其生产能力
制剂生产能力应表述为片/年、粒/年、丸/年、支/年、瓶/年、袋/年或吨/年等,原料药及中药前处理,提取均以吨/年生产、处理或提取能力表示
本次改造的生产范围采用的工艺技术及其来源(未采用新工艺、新技术的只说明工艺概况),公用工程辅助设施配套情况(水、电、汽、压缩空气、运输、仓储条件、检验、自控系统、空调净化系统),改造项目对环境的影响预测及治理措施,饮用水水源、水质,生产原料、辅料
