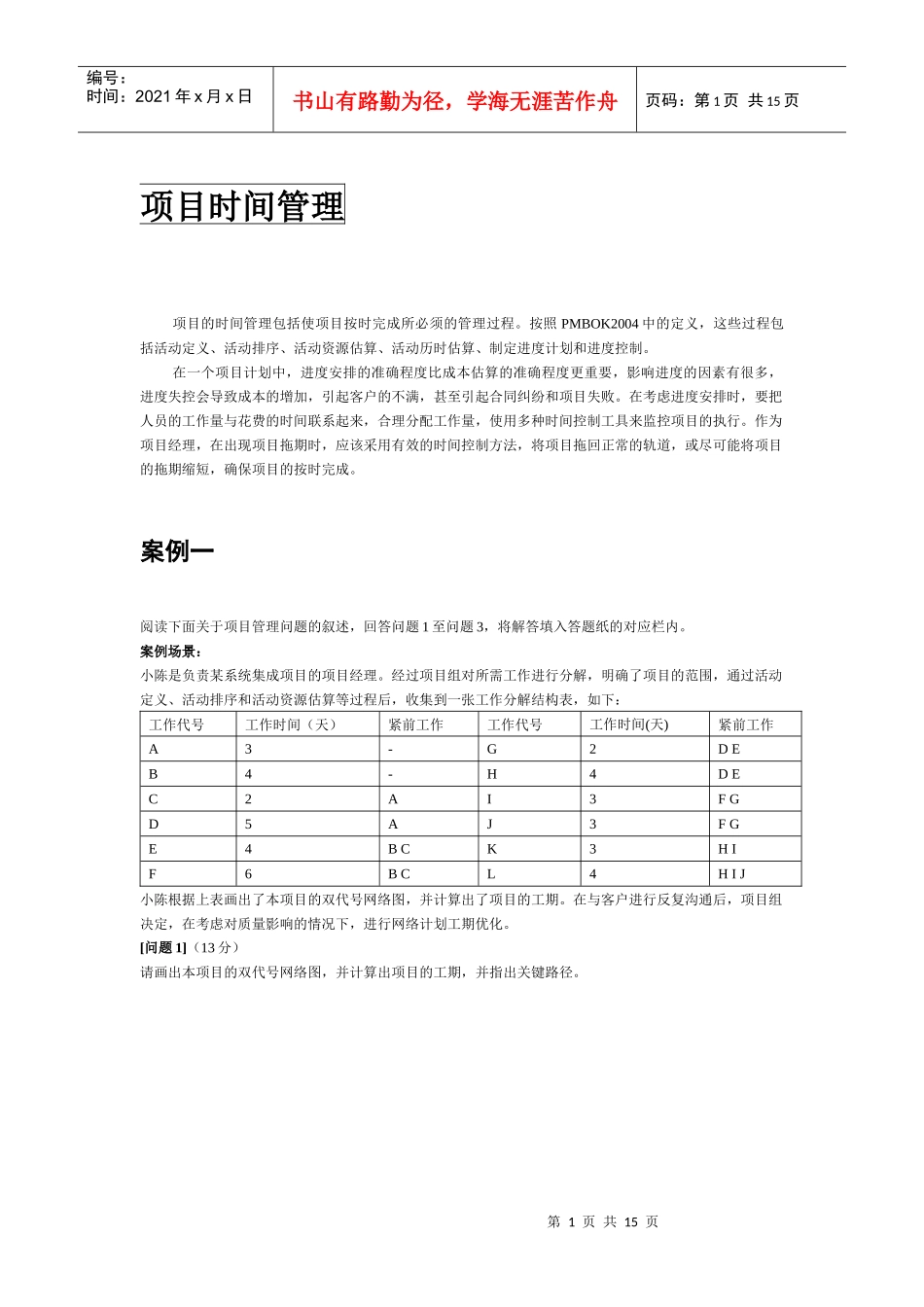

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页项目时间管理项目的时间管理包括使项目按时完成所必须的管理过程
按照PMBOK2004中的定义,这些过程包括活动定义、活动排序、活动资源估算、活动历时估算、制定进度计划和进度控制
在一个项目计划中,进度安排的准确程度比成本估算的准确程度更重要,影响进度的因素有很多,进度失控会导致成本的增加,引起客户的不满,甚至引起合同纠纷和项目失败
在考虑进度安排时,要把人员的工作量与花费的时间联系起来,合理分配工作量,使用多种时间控制工具来监控项目的执行
作为项目经理,在出现项目拖期时,应该采用有效的时间控制方法,将项目拖回正常的轨道,或尽可能将项目的拖期缩短,确保项目的按时完成
案例一阅读下面关于项目管理问题的叙述,回答问题1至问题3,将解答填入答题纸的对应栏内
案例场景:小陈是负责某系统集成项目的项目经理
经过项目组对所需工作进行分解,明确了项目的范围,通过活动定义、活动排序和活动资源估算等过程后,收集到一张工作分解结构表,如下:工作代号工作时间(天)紧前工作工作代号工作时间(天)紧前工作A3-G2DEB4-H4DEC2AI3FGD5AJ3FGE4BCK3HIF6BCL4HIJ小陈根据上表画出了本项目的双代号网络图,并计算出了项目的工期
在与客户进行反复沟通后,项目组决定,在考虑对质量影响的情况下,进行网络计划工期优化

[问题1](13分)请画出本项目的双代号网络图,并计算出项目的工期,并指出关键路径
第2页共15页第1页共15页021645890|02|28|1012|1220|2219|1926|2632|32A2C10B6E12F7H4J6编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页这个项目的工期为18天共有四条关键路径:ACEGIL\ACEGJL\A
