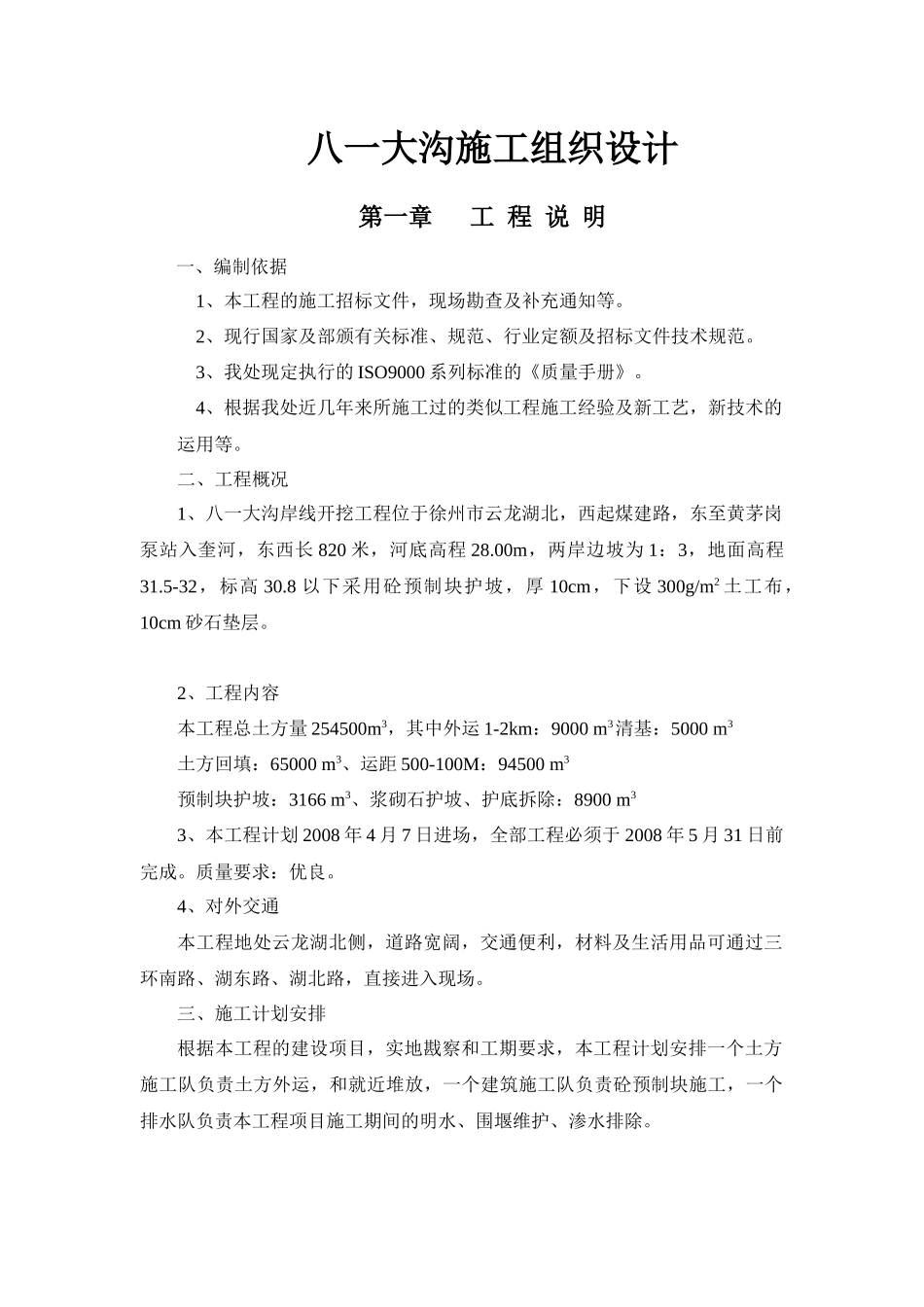

八一大沟施工组织设计第一章工程说明一、编制依据1、本工程的施工招标文件,现场勘查及补充通知等
2、现行国家及部颁有关标准、规范、行业定额及招标文件技术规范
3、我处现定执行的ISO9000系列标准的《质量手册》
4、根据我处近几年来所施工过的类似工程施工经验及新工艺,新技术的运用等
二、工程概况1、八一大沟岸线开挖工程位于徐州市云龙湖北,西起煤建路,东至黄茅岗泵站入奎河,东西长820米,河底高程28
00m,两岸边坡为1:3,地面高程31
5-32,标高30
8以下采用砼预制块护坡,厚10cm,下设300g/m2土工布,10cm砂石垫层
2、工程内容本工程总土方量254500m3,其中外运1-2km:9000m3清基:5000m3土方回填:65000m3、运距500-100M:94500m3预制块护坡:3166m3、浆砌石护坡、护底拆除:8900m33、本工程计划2008年4月7日进场,全部工程必须于2008年5月31日前完成
质量要求:优良
4、对外交通本工程地处云龙湖北侧,道路宽阔,交通便利,材料及生活用品可通过三环南路、湖东路、湖北路,直接进入现场
三、施工计划安排根据本工程的建设项目,实地戡察和工期要求,本工程计划安排一个土方施工队负责土方外运,和就近堆放,一个建筑施工队负责砼预制块施工,一个排水队负责本工程项目施工期间的明水、围堰维护、渗水排除

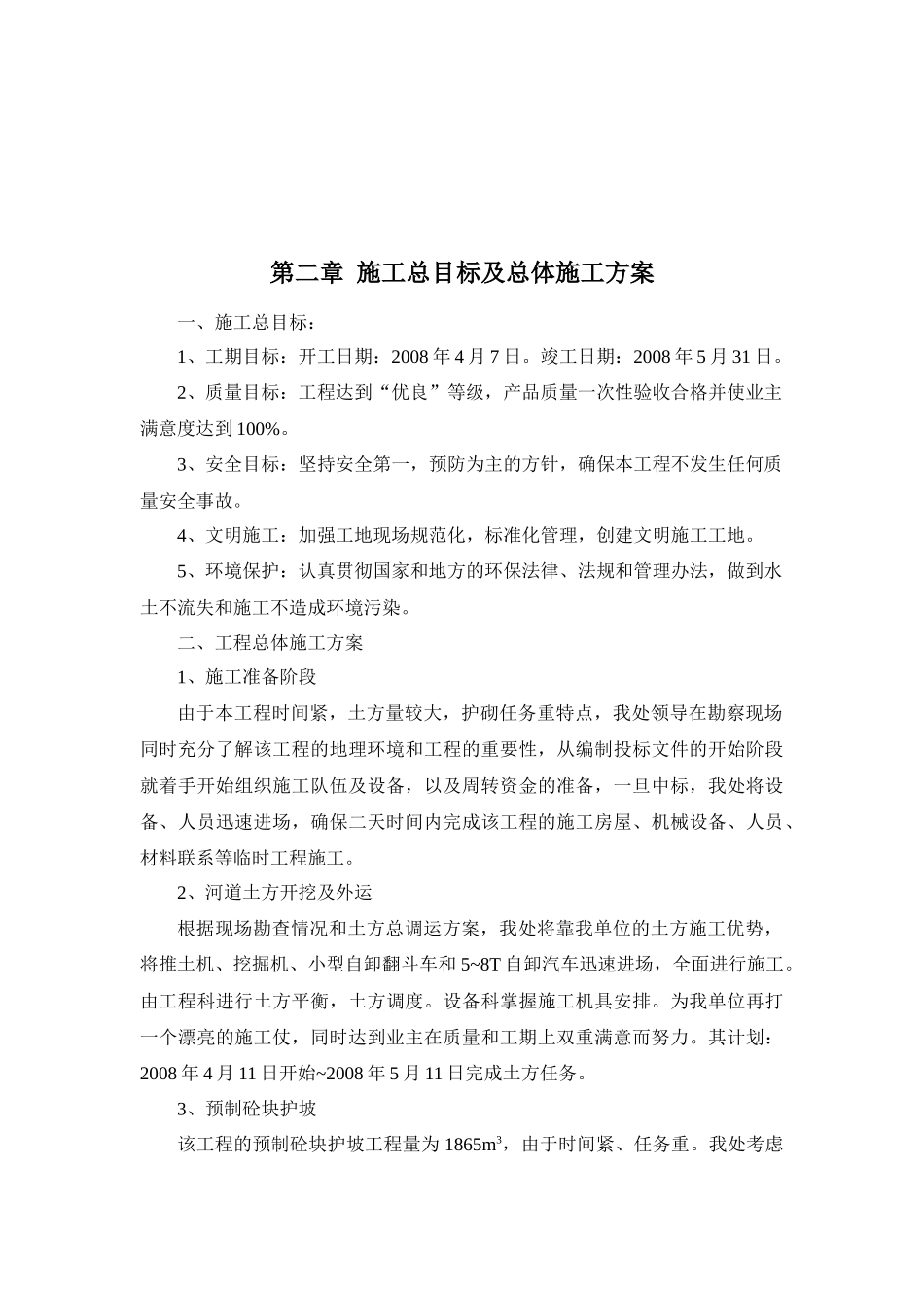

第二章施工总目标及总体施工方案一、施工总目标:1、工期目标:开工日期:2008年4月7日
竣工日期:2008年5月31日
2、质量目标:工程达到“优良”等级,产品质量一次性验收合格并使业主满意度达到100%
3、安全目标:坚持安全第一,预防为主的方针,确保本工程不发生任何质量安全事故
4、文明施工:加强工地现场规范化,标准化管理,创建文明施工工地
5、环境保护:认真贯彻国家和地方的环保法律、法规和管理办法,做到水土不流失和
