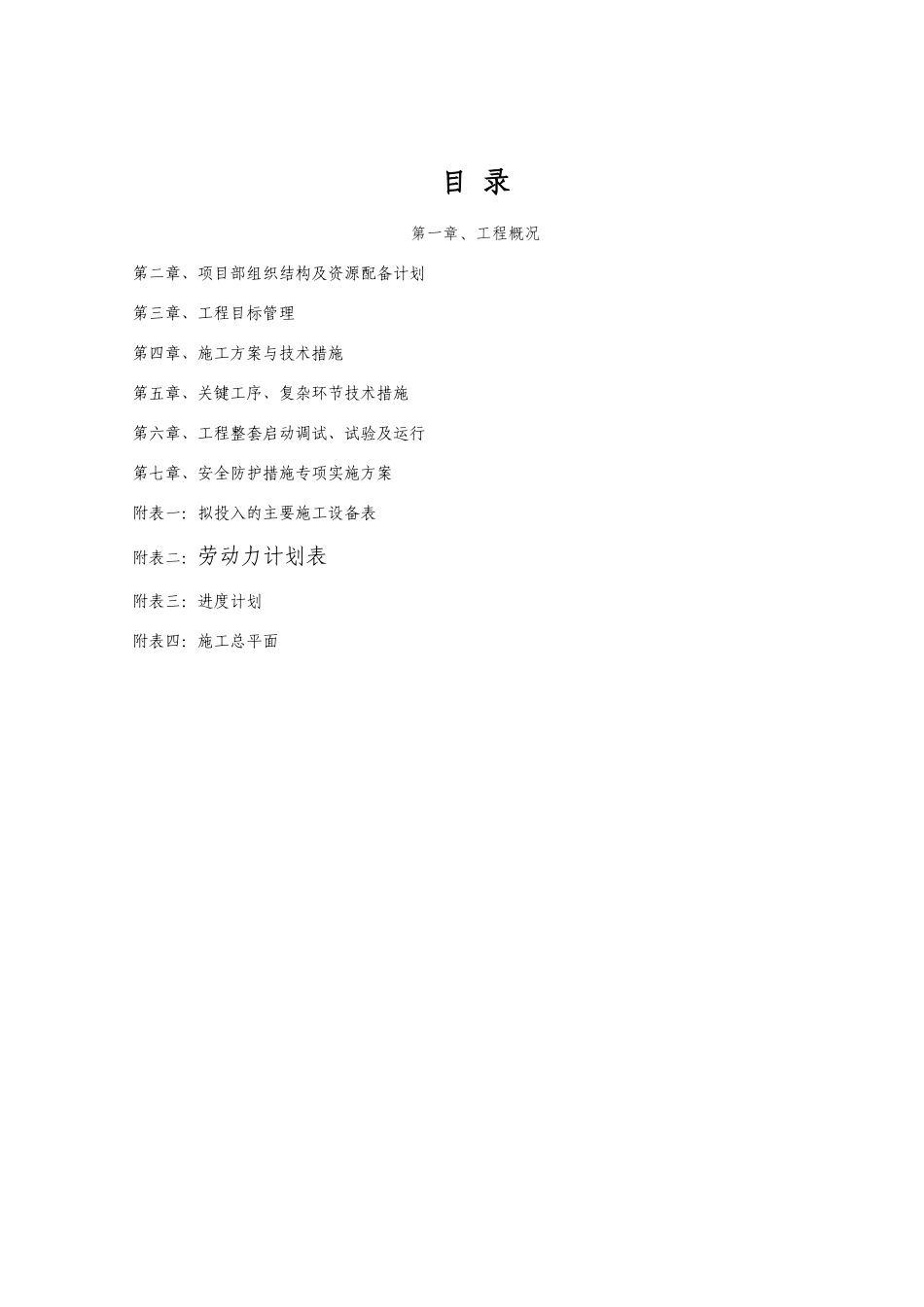

目录第一章、工程概况第二章、项目部组织结构及资源配备计划第三章、工程目标管理第四章、施工方案与技术措施第五章、关键工序、复杂环节技术措施第六章、工程整套启动调试、试验及运行第七章、安全防护措施专项实施方案附表一:拟投入的主要施工设备表附表二:劳动力计划表附表三:进度计划附表四:施工总平面第一章、工程概况一
建设、设计、施工单位1、项目名称:2、项目地点:3、建设单位:4、施工单位:二
施工组织设计依据和工程范围1、施工组织设计依据:1
1、机房供电系统安全整改工程招标文件
2、机房供电系统安全整改工程工程量清单
3、机房供电系统安全整改工程设计图纸
2、工程范围:本工程位于内,预计投资约97万元
本工程由院区内10KV2#总高配904间隔引出一回10KV电源至本期新建630KVA箱变,由新建箱变引出0
4KV电源作为IDC机房第二市电电源,本工程总设计容量630KVA
主要包括新建10KV一进二出户外电缆分支箱1台、630KVA箱变1台;新建双电源切换柜1台,改造双电源切换柜1台;改造电流互感器3台以及约770米电缆铺设
详见详见采购工程量清单和图纸
2、本工程包括:招标文件、工程量清单及施工图所示的所有工程内容
计划工期:共98个日历天,具体开、竣工日期以甲方、监理签发的开工令为准
工程建设地址及周边环境
建设地点:施工条件:运输安装条件良好,施工必须采取必要的措施减少扰民、排污
本工程采用的规程、规范、技术标准:1、《中华人民共和国建筑法》、《中华人民共和国合同法》、《建设工程质量管理条例》、《四川省建筑管理条例》、《成都市建筑施工现场监督管理规定》、《建设工程安全管理条例》以及有关法律、行政法规、地方法规、规章

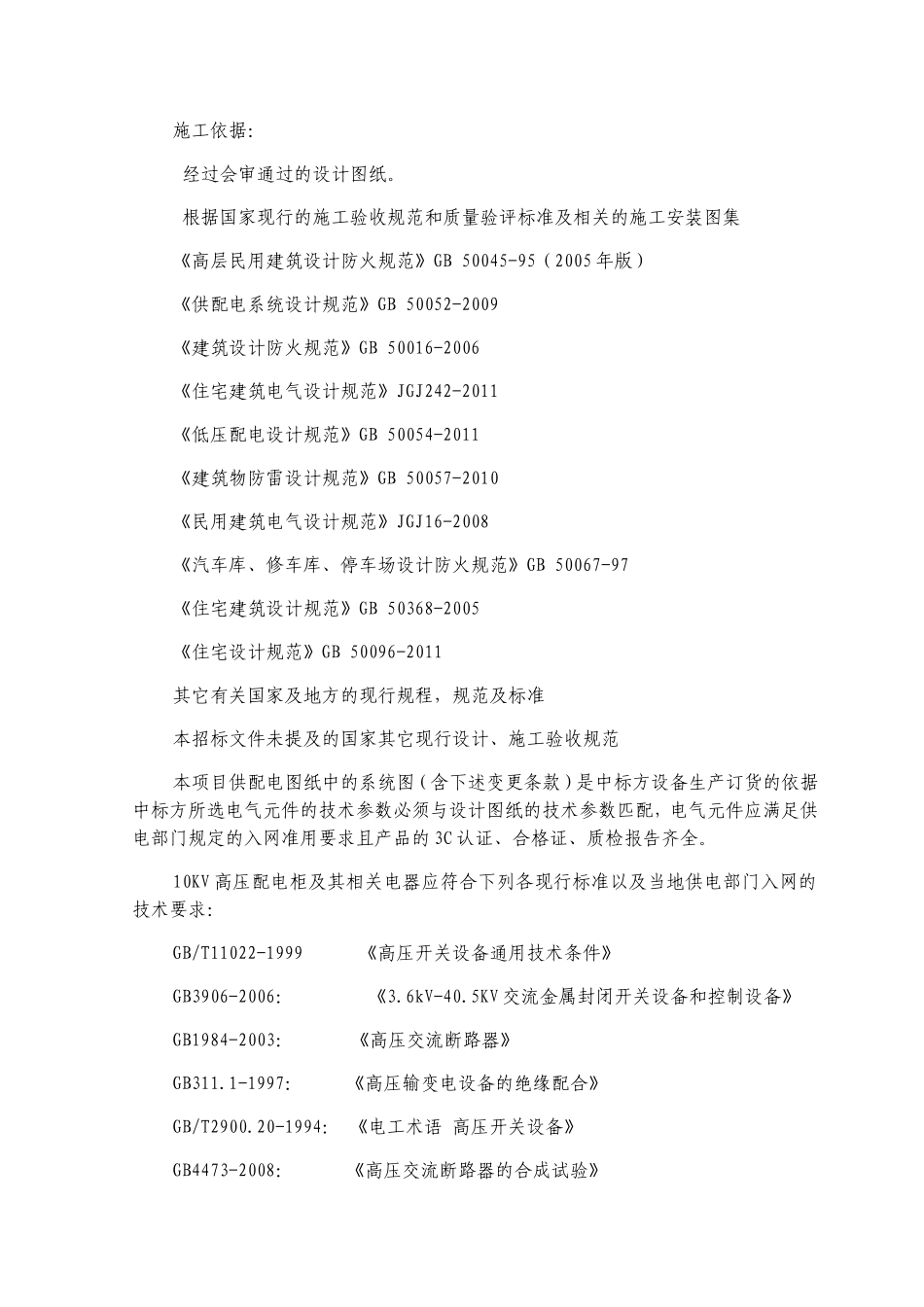

施工依据:经过会审通过的设计图纸
根据国家现行的施工验收规范和质量验评标准及相关的施工安装图集《高层民用建筑设计防火规范》GB50045-
